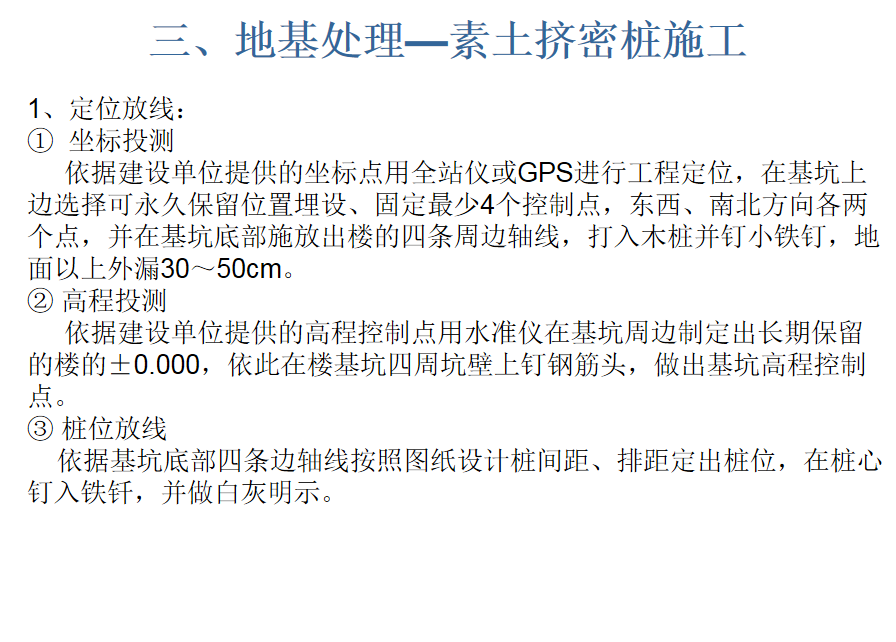

地基处理—素土挤密桩施工:1、定位放线:① 坐标投测依据建设单位提供的坐标点用全站仪或GPS进行工程定位,在基坑上边选择可永久保留位置埋设、固定最少4个控制点,东西、南北方向各两个点,并在基坑底部施放出楼的四条周边轴线,打入木桩并钉小铁钉,地面以上外漏30~50cm。② 高程投测依据建设单位提供的高程控制点用水准仪在基坑周边制定出长期保留的楼的±0.000,依此在楼基坑四周坑壁上钉钢筋头,做出基坑高程控制点③ 桩位放线依据基坑底部四条边轴线按照图纸设计桩间距、排距定出桩位,在桩心钉入铁钎,并做白灰明示。
2、挤密桩成孔。成孔施工前,应先制定出成孔路线图,并对所有桩进行编号。依据图纸设计选用成孔机械进行施工,并保证成孔杆竖直,对准桩心,在成孔杆顶端位置用红油漆画出设计桩深,以控制成孔深度满足设计要求。 成孔过程,采用由外向内,隔排跳打进行。3、素土夯填。夯实机械为2T强夯机,人工回填。 依据试验室出具的素土击实报告控制现场含水率。夯实机械就位后,夯锤对准孔心,先夯实孔底2次,再用优质黄土进行人工回填,每填入0.5m3 土料,夯击3次,重锤提升高度5m。依此从下往上进行,单桩施工过程中,做好填料量,成桩时间记录。4、桩基检测。由建设单位委托的符合相关资质和要求的检测单位进行桩基检测,并出具合法、有效的检测报告。5、素土挤密桩施工质量标准。桩位平面位置误差70mm内。
