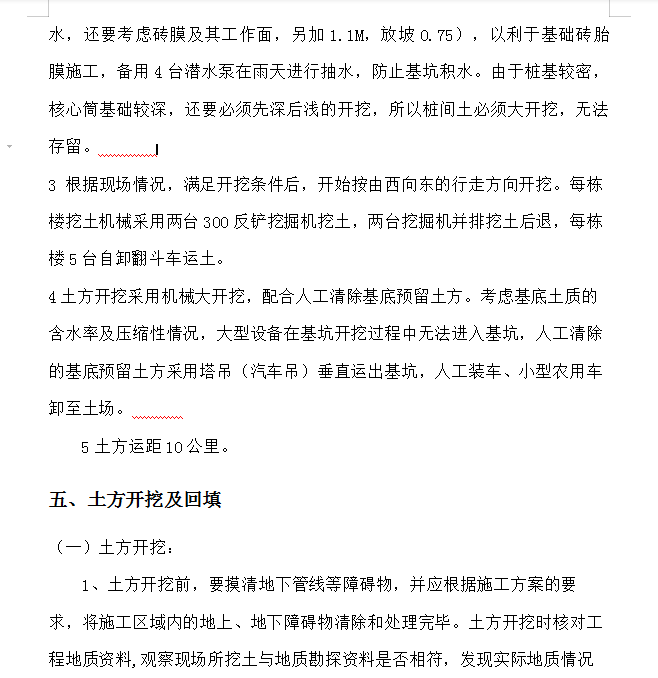

经查看地质勘查报告并结合现场实际情况,本工程开挖采用放坡开挖,放坡比例1:1,基坑开挖尺寸按单体建筑基础外边线外反1.5m作为基坑底边线;桩间土方开挖放坡工作面:根据土质勘察报告,结合工程基础埋深要求及现场察看,应按规定进行放坡开挖,基坑内留设工作面1.5m(因基础垫层边从桩边往外0.4M,另外因为在雨季施工,必须考虑基坑排水,还要考虑砖膜及其工作面,另加1.1M,放坡0.75),以利于基础砖胎膜施工,备用4台潜水泵在雨天进行抽水,防止基坑积水。由于桩基较密,核心筒基础较深,还要必须先深后浅的开挖,所以桩间土必须大开挖,无法存留。RTCrpUDGiT
