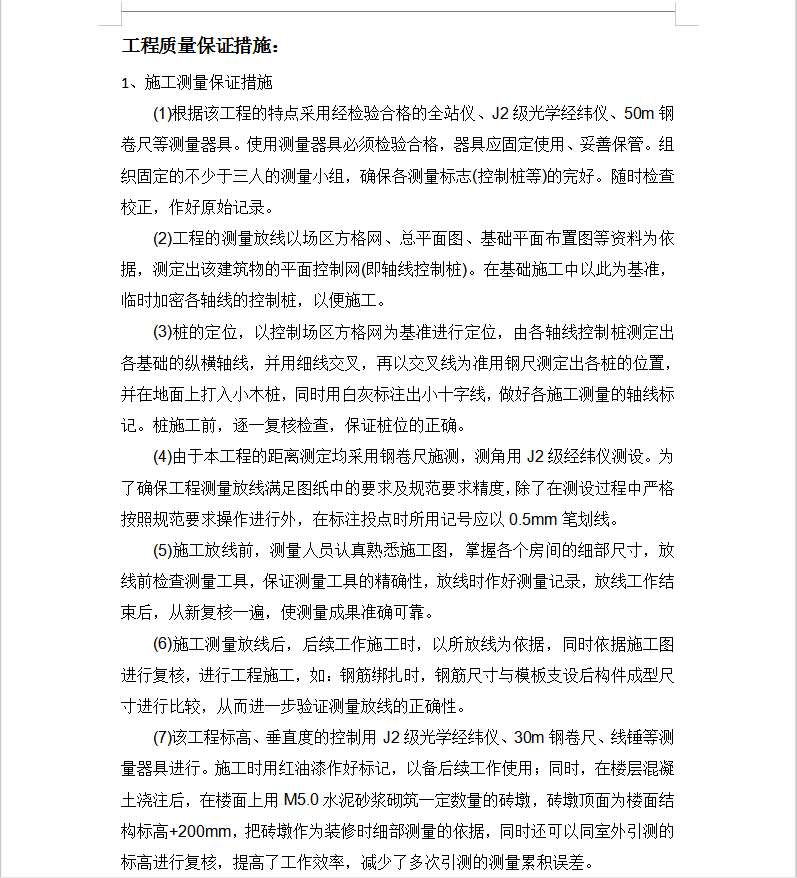

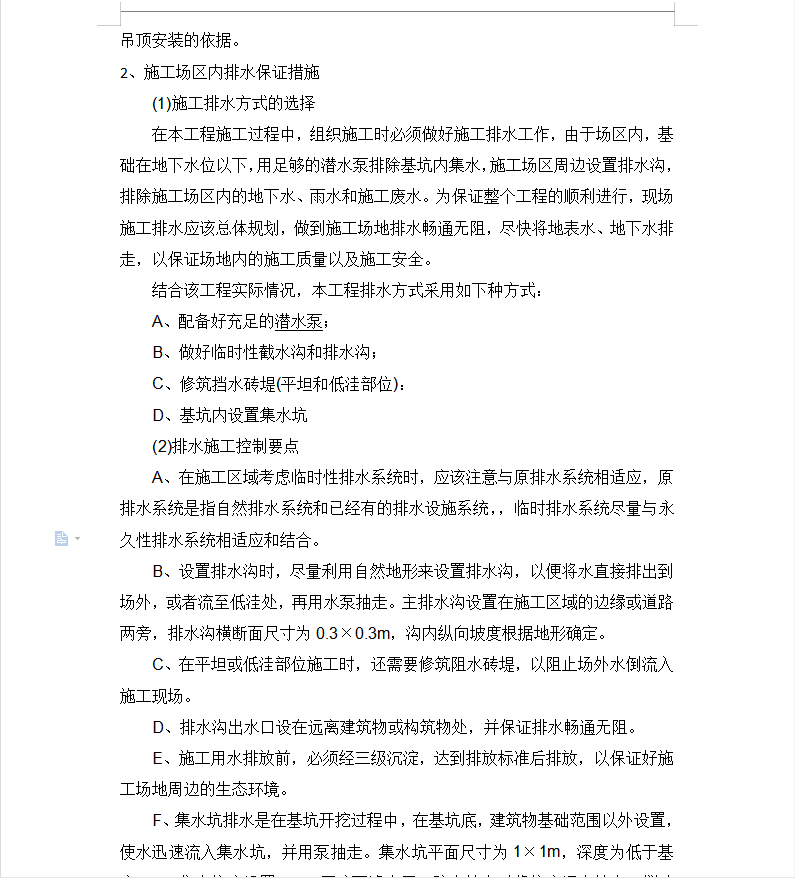

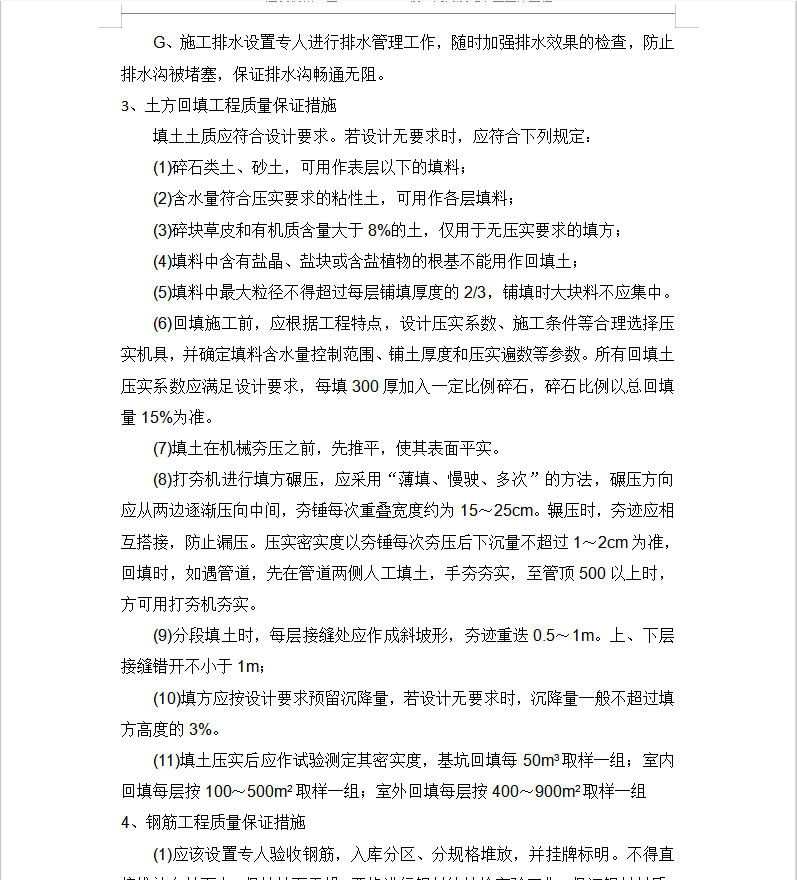

住宅楼、门岗及地下室主体工程施工质量保证措施 17P
工程质量保证措施:
1、施工测量保证措施
(1)根据该工程的特点采用经检验合格的全站仪、J2级光学经纬仪、50m钢卷尺等测量器具。使用测量器具必须检验合格,器具应固定使用、妥善保管。组织固定的不少于三人的测量小组,确保各测量标志(控制桩等)的完好。随时检查校正,作好原始记录。
(2)工程的测量放线以场区方格网、总平面图、基础平面布置图等资料为依据,测定出该建筑物的平面控制网(即轴线控制桩)。在基础施工中以此为基准,临时加密各轴线的控制桩,以便施工。
(3)桩的定位,以控制场区方格网为基准进行定位,由各轴线控制桩测定出各基础的纵横轴线,并用细线交叉,再以交叉线为准用钢尺测定出各桩的位置,并在地面上打入小木桩,同时用白灰标注出小十字线,做好各施工测量的轴线标记。桩施工前,逐一复核检查,保证桩位的正确。
