HSSG-2标三分部路基工程主要为XX站场,XX站起讫里程为DK66+700~DK69+500,站场路基长度2.8km,站场内设置结构物6处,旅客通道1处。路基施工内容包括地基处理,路基填筑,边坡防护和结构物施工,站场路基施工为填方路基。由于云梦东站地处原来XX区域,地基软弱,设计采用CFG桩进行地基处理。
1填料颗粒级配控制
A、B料出厂前必须过筛。基床以下路堤填料最大粒径不得大于7.5cm,基床底层不得大于6cm,若现场存在超标石块,采用人工清除或击碎,保证级配符合设计及规范要求。在摊铺层填料中的A、B料应摊铺均匀,不应有粗集料或细集料窝。较大粒径石块不应集中,应均匀的分布于填筑层中,石块间的空隙应用较小碎石材料填充密实,保证层厚均匀层面平整,无显著的局部凹凸。现场施工中派人工跟在平地机后面及时进行处理。

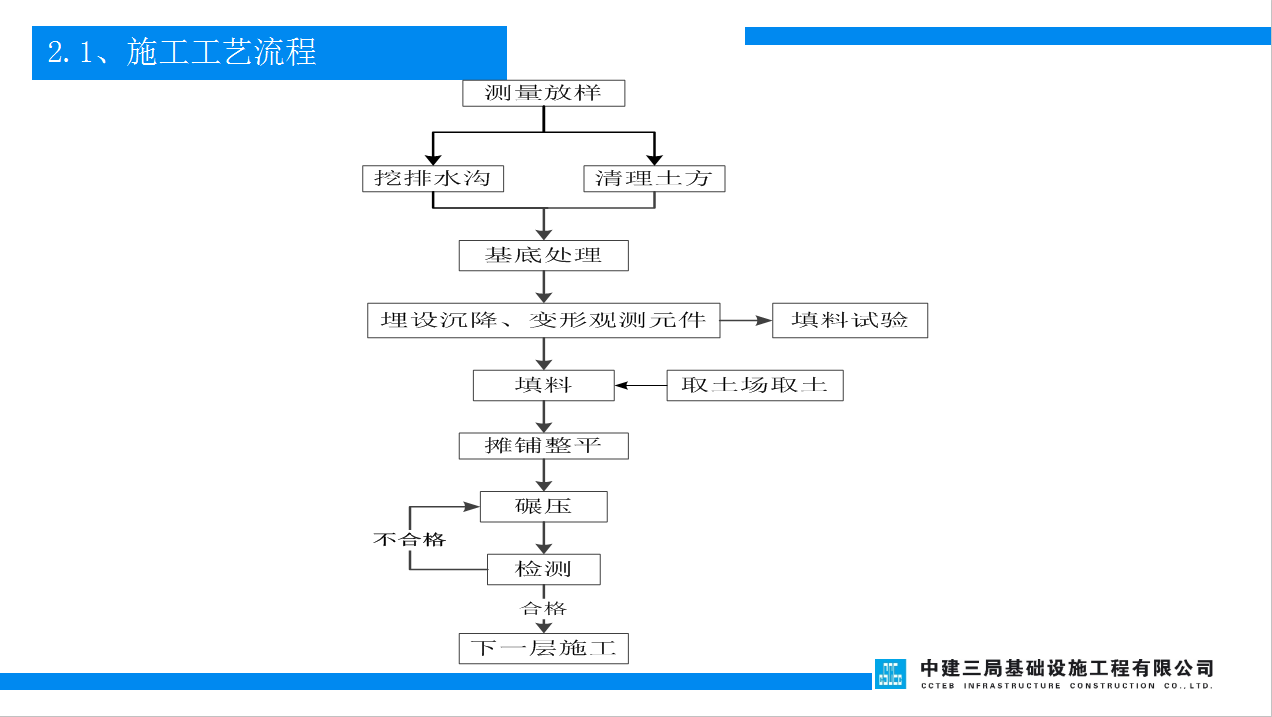

2施工流程
路基填筑时应按照“三阶段、四区段、八流程”进行作业。施工时每一道工序应检查验收,按规范要求试验检测确认合格后方能进行下道工序施工。施工流程主要为:清除CFG桩间土方→基底整平压实→CFG桩帽施工→桩帽间中粗砂回填碾压密实→褥垫层施工→绘制方格网、标高控制线等→基床以下路堤施工→检测合格后循环施工至基床底层→土工格栅(基床底层与基床底层以下路堤分界处)→基床底层分层循环填筑至基床底层顶(每60cm铺设一层土工格栅)→基床底层施工完成后循环施工基床表层。
