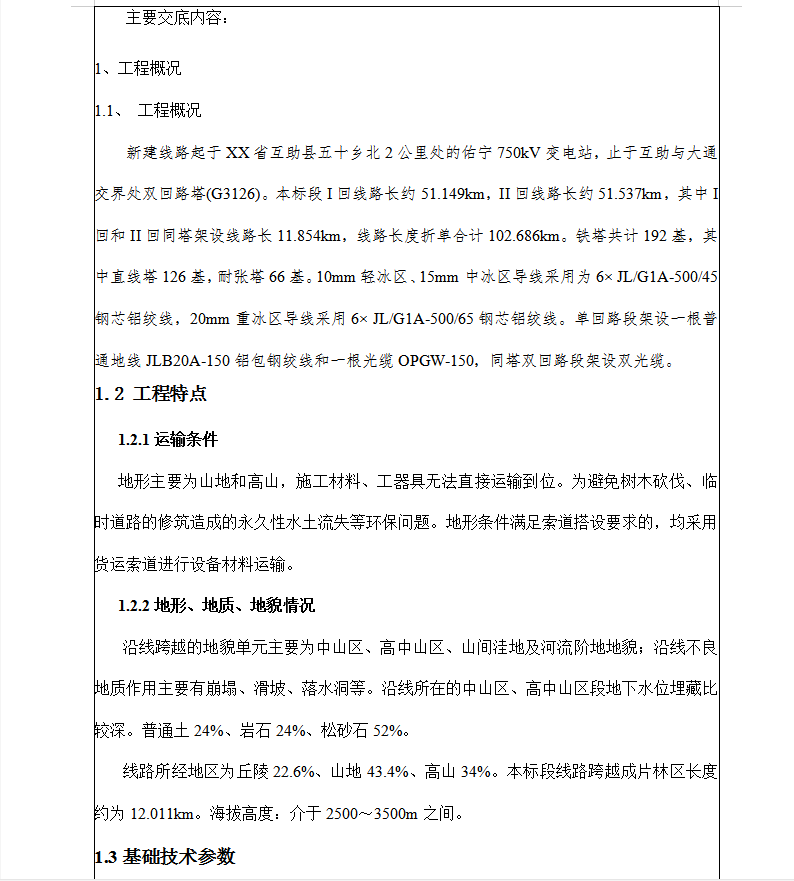

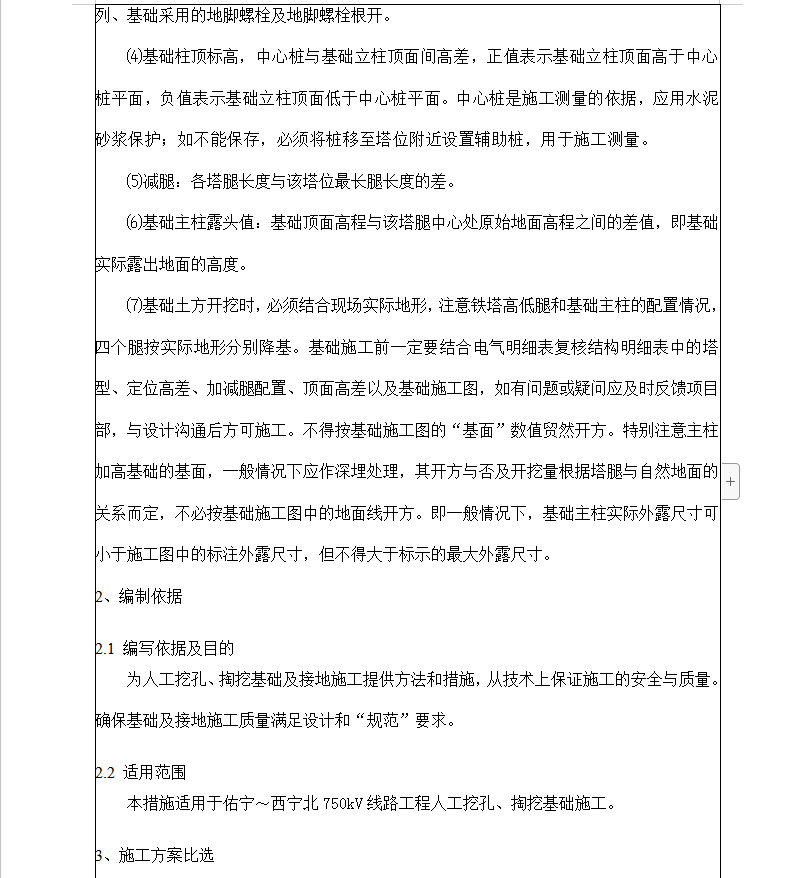

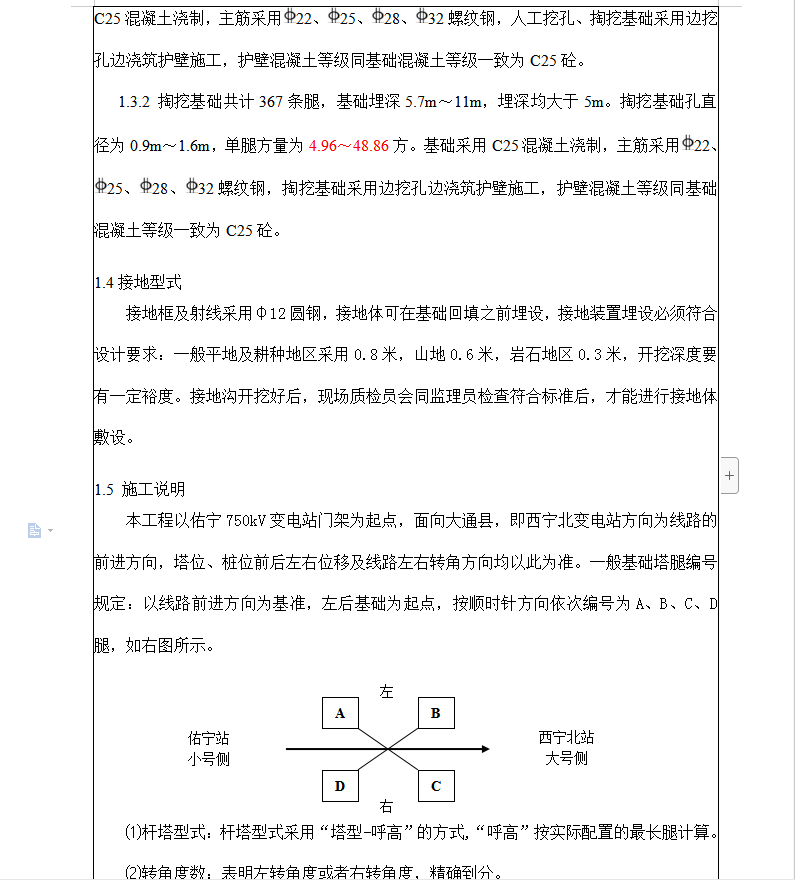

人工挖孔及掏挖基础工程专项施工方案 24P
1、工程概况
1.1、 工程概况
新建线路起于XX省互助县五十乡北2公里处的佑宁750kV变电站,止于互助与大通交界处双回路塔(G3126)。本标段I回线路长约51.149km,II回线路长约51.537km,其中I回和II回同塔架设线路长11.854km,线路长度折单合计102.686km。铁塔共计192基,其中直线塔126基,耐张塔66基。10mm轻冰区、15mm中冰区导线采用为6× JL/G1A-500/45钢芯铝绞线,20mm重冰区导线采用6× JL/G1A-500/65钢芯铝绞线。单回路段架设一根普通地线JLB20A-150铝包钢绞线和一根光缆OPGW-150,同塔双回路段架设双光缆。
1.2 工程特点
1.2.1运输条件
地形主要为山地和高山,施工材料、工器具无法直接运输到位。为避免树木砍伐、临时道路的修筑造成的永久性水土流失等环保问题。地形条件满足索道搭设要求的,均采用货运索道进行设备材料运输。
