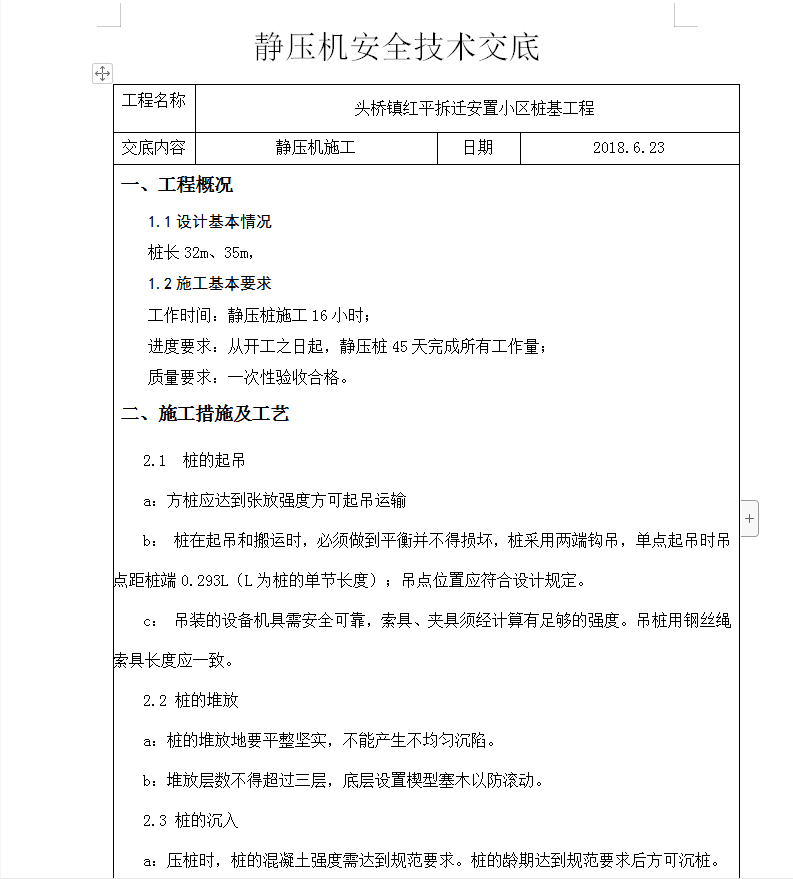

某安置小区桩基工程静压机安全技术交底 9P
一、工程概况
1.1设计基本情况
桩长32m、35m,
1.2施工基本要求
工作时间:静压桩施工16小时;
进度要求:从开工之日起,静压桩45天完成所有工作量;
质量要求:一次性验收合格。
二、施工措施及工艺
2.1 桩的起吊
a:方桩应达到张放强度方可起吊运输
b: 桩在起吊和搬运时,必须做到平衡并不得损坏,桩采用两端钩吊,单点起吊时吊点距桩端0.293L(L为桩的单节长度);吊点位置应符合设计规定。

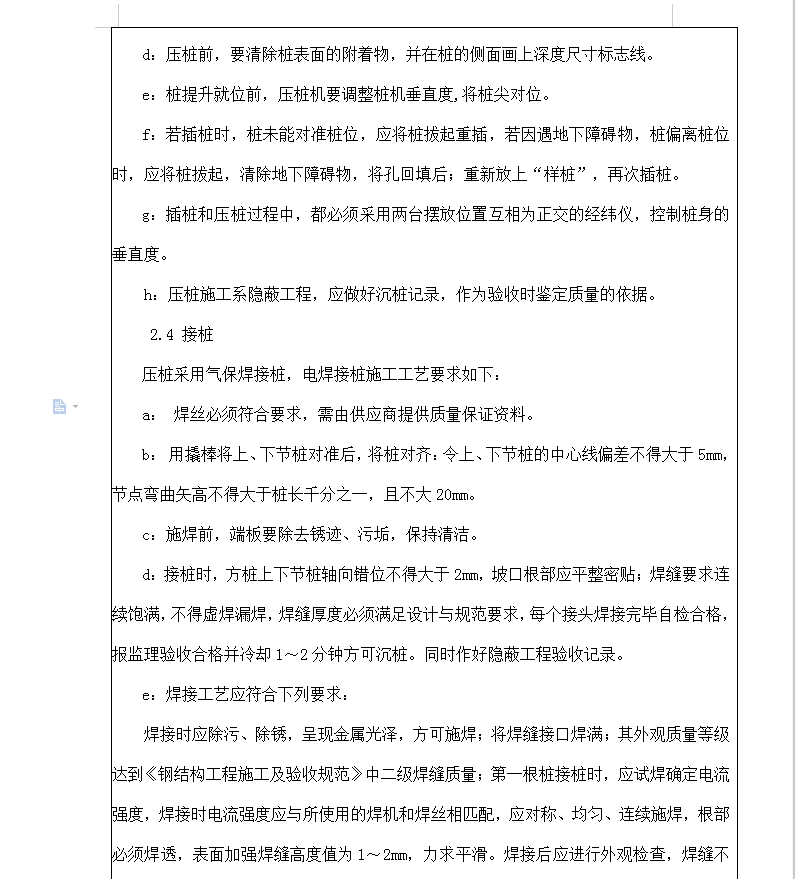

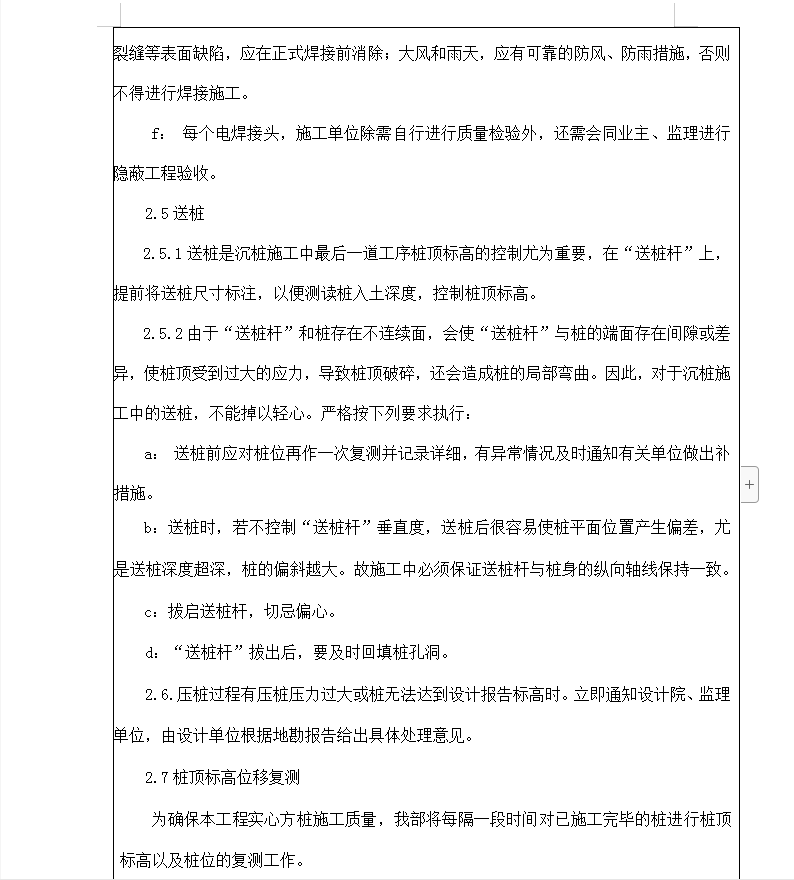

c: 吊装的设备机具需安全可靠,索具、夹具须经计算有足够的强度。吊桩用钢丝绳索具长度应一致。
