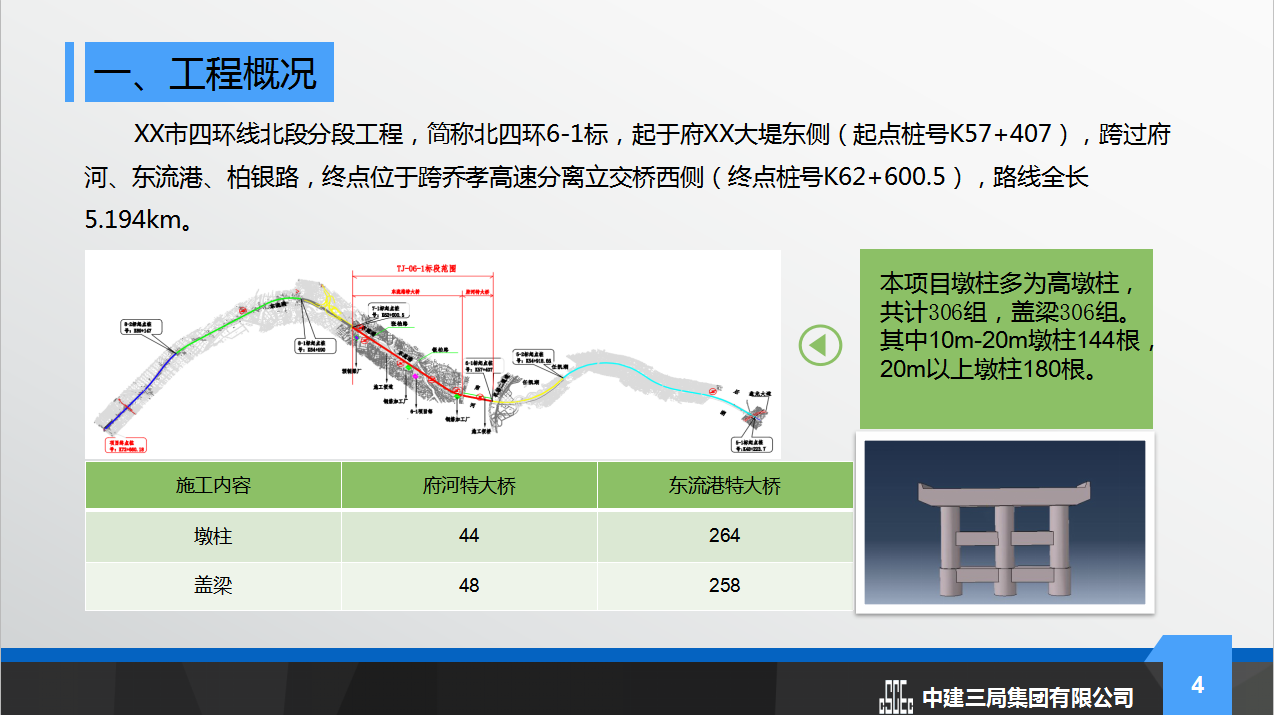

XX市四环线北段分段工程,简称北四环6-1标,起于府XX大堤东侧(起点桩号K57+407),跨过府河、东流港、柏银路,终点位于跨乔孝高速分离立交桥西侧(终点桩号K62+600.5),路线全长5.194km。

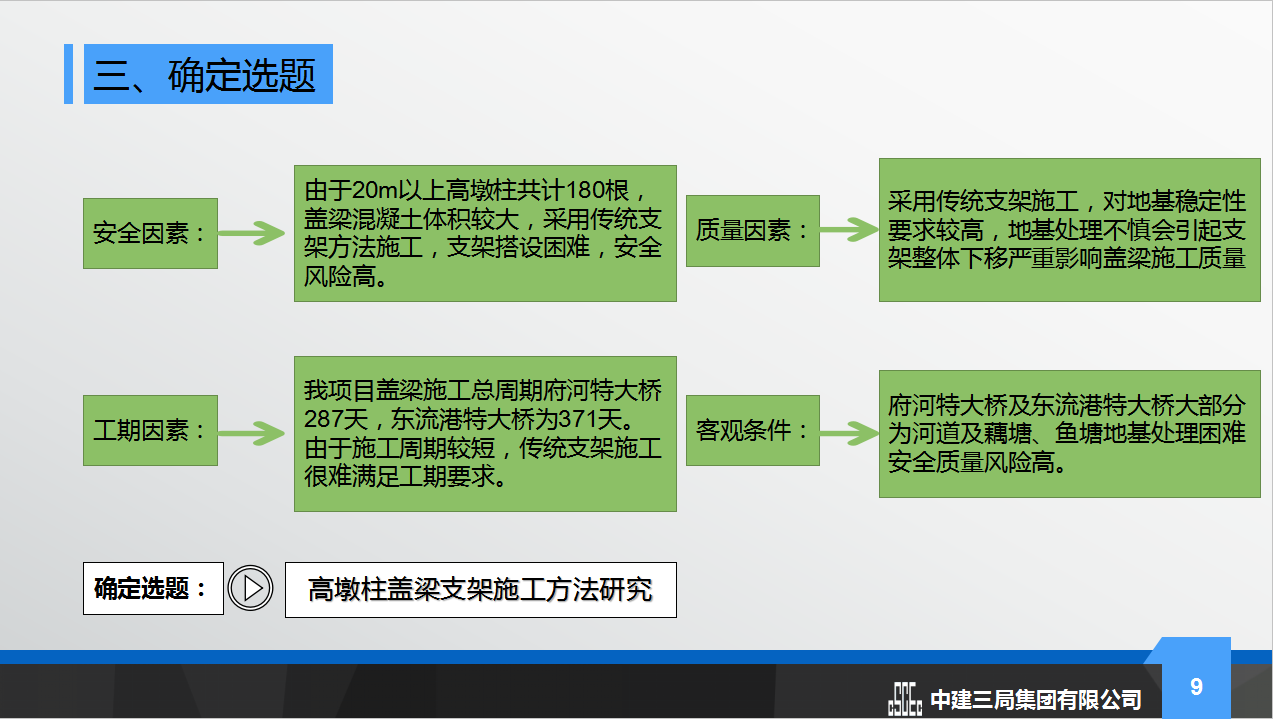

安全因素:
由于20m以上高墩柱共计180根,盖梁混凝土体积较大,采用传统支架方法施工,支架搭设困难,安全风险高。
质量因素:
采用传统支架施工,对地基稳定性要求较高,地基处理不慎会引起支架整体下移严重影响盖梁施工质量
工期因素:
我项目盖梁施工总周期府河特大桥287天,东流港特大桥为371天。由于施工周期较短,传统支架施工很难满足工期要求。
客观条件:
府河特大桥及东流港特大桥大部分为河道及藕塘、鱼塘地基处理困难安全质量风险高。
确定选题:
高墩柱盖梁支架施工方法研究
