高墩现浇箱梁支架施工工艺工法 15P
1、前言
1.0.1在进行现浇梁施工时,一般的施工方法是对地基加固处理,然后搭设满堂支架。但对于地势陡峭、墩身高达40m的现浇箱梁而言,采用满堂支架施工不仅地基处理难度较大,安全性降低,而且材料、人员投入也较大。贝雷梁柱式支架是现浇箱梁施工中常用的一种支架形式,尤其在重荷载、高墩柱、跨度大的情况时,则是较为经济安全的一种支架型式。
1.0.2宜巴高速公路第十九标合同段兴山互通3、4、5、6、7#桥均为20m现浇梁,其下构为薄壁墩,地形陡峭,墩柱最高达42.5m,上构属单箱单室现浇箱梁,采用贝雷梁柱式支架施工,在支架施工过程中,项目部技术人员对支架基础处理、剪刀撑连接、贝雷片安装及施工机械的综合运用不断分析,总结形成高墩现浇箱梁贝雷梁柱式支架施工工法。
2、工法特点
2.0.1 施工工艺及条件相对简单,安全、质量容易控制;
2.0.2 同满堂脚手架施工相比,贝雷梁柱式支架施工在重荷载、高墩柱、大跨度现浇箱梁的情况下,则更为经济安全;
2.0.3 能够避免大面积处理地基,能够减少人员投入;
2.0.4 基本是机械配合人工作业,施工效率高,施工速度快,工期上能满足要求。
2..0.5 在直线地段或曲线上纵、横坡较大的现浇箱梁,处理较简单。

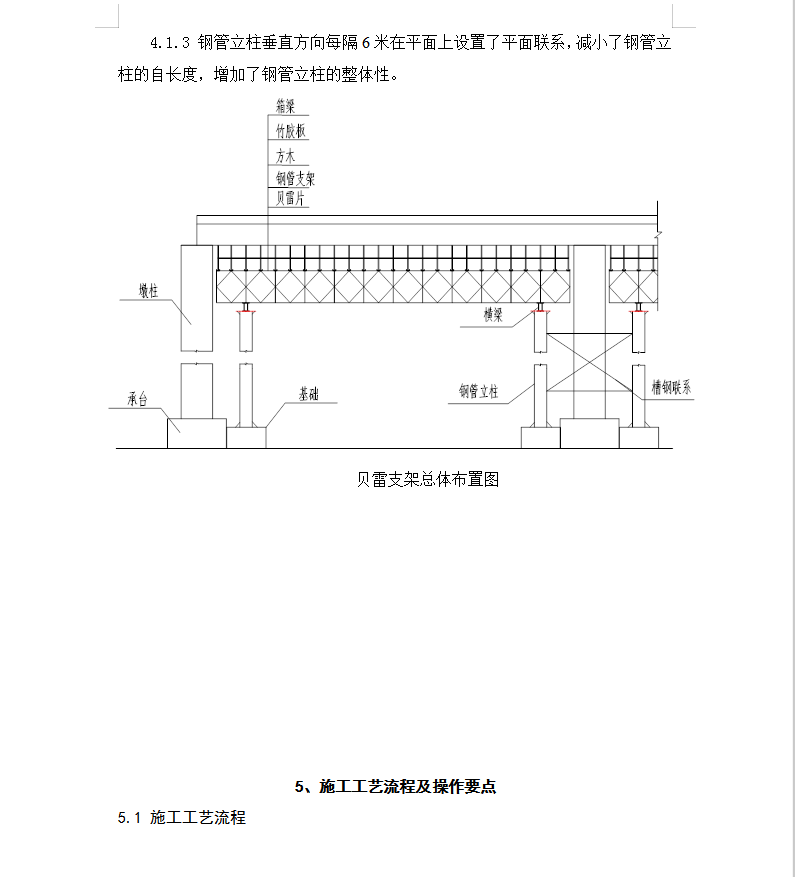

3、适用范围
3.1.1本工法适应于公路、市政、铁路桥梁直线地段和曲线地段的连续现浇箱梁及其它现浇构件的施工。
