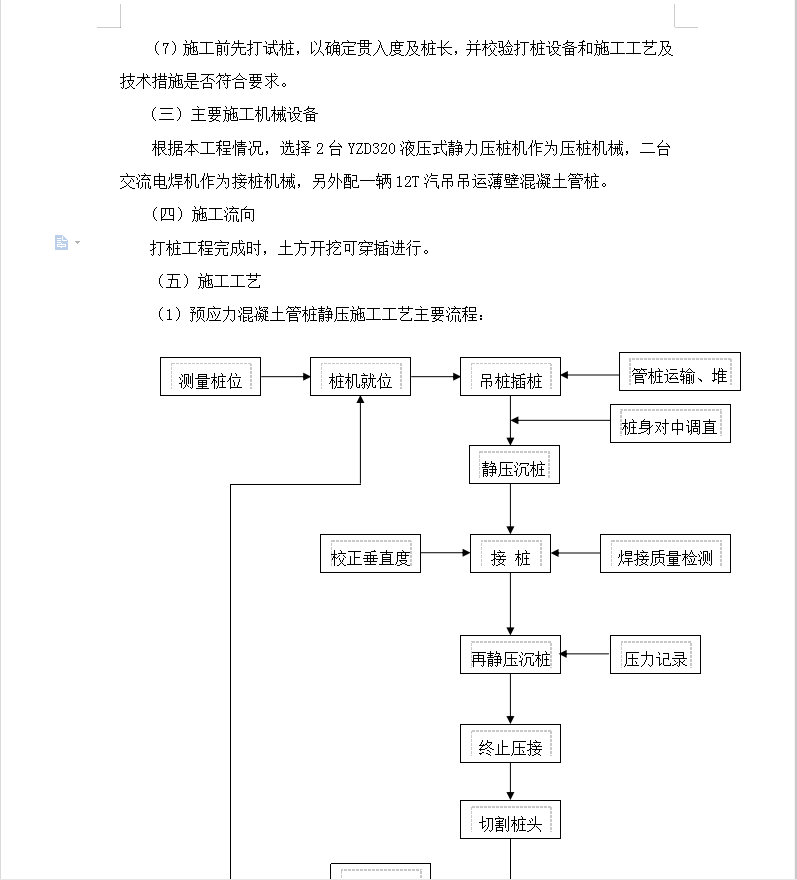

本工程采用静压先张法预应力管桩:PHC-A500(100)。
根据本工程的桩基类型、数量、工期及地质情况等条件,配置2台YZD320液压式静力压桩机进场施工。先张法预应力混凝土管桩的运输和压桩应在桩身混凝土龄期大于14天(混凝土达100%设计强度)后,且常压蒸汽养护后在常温下静停7天后方可进行。周围建筑物、地下管线或桩相对密集时打桩应采取必要措施加强保护并做好监测记录。
(一)材料要求
(1)先张法预应力混凝土管桩(以下简称管桩)的规格、质量必须符合设计要求和施工规范的规定,并应有出厂合格证书,还应根据地质资料,初步确定桩段的级配计划数量。
(2)管桩的混凝土强度等级达到100%方能压桩。
(3)管桩接桩时采用钢端板焊接法,使用的焊条牌号、性能必须符合设计要求和有关标准的规定,并应有出厂合格证明。接头端板的宽度不得小于管桩的壁厚,接头的端面必须与桩身的轴线垂直。
