地基处理与防护工程定额及工程量计算 78P

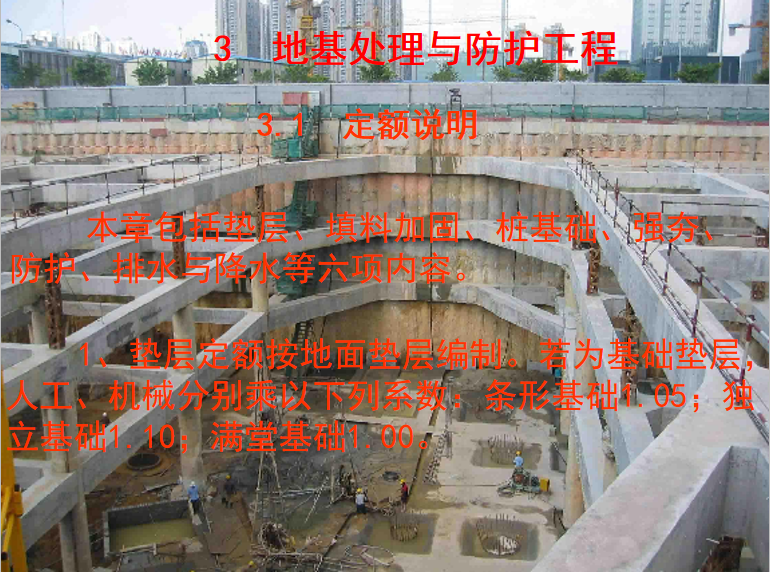

本章包括垫层、填料加固、桩基础、强夯、防护、排水与降水等六项内容。
1、垫层定额按地面垫层编制。若为基础垫层,人工、机械分别乘以下列系数:条形基础1.05;独立基础1.10;满堂基础1.00。

2、填料加固定额用于软弱地基挖土后的换填材料加固工程。

3、桩基础工程按设计桩长,确定其工程类别,执行相应的费率。桩基础工程应单独编制工程预、结算。
4、强夯定额中每百平方米夯点数,指设计文件规定单位面积内的夯点数量。
5、挡土板定额分为疏板和密板。疏板是指间隔支挡土板,且板间净空小于150cm的情况;密板是指满支挡土板或板间净空小于30cm的情况。
6、排水与降水 ①抽水机集水井排水定额,以每台抽水机工作24H为一个台日。②井点降水分为轻型井点、喷射井点、大口径井点、水平井点、电渗井点和射流泵井点。井管间距应根据地质条件和施工降水要求,依施工组织设计确定。
施工组织设计无规定时,可按轻型井点管距0.8~1.6m、喷射井点管距2~3m确定。
