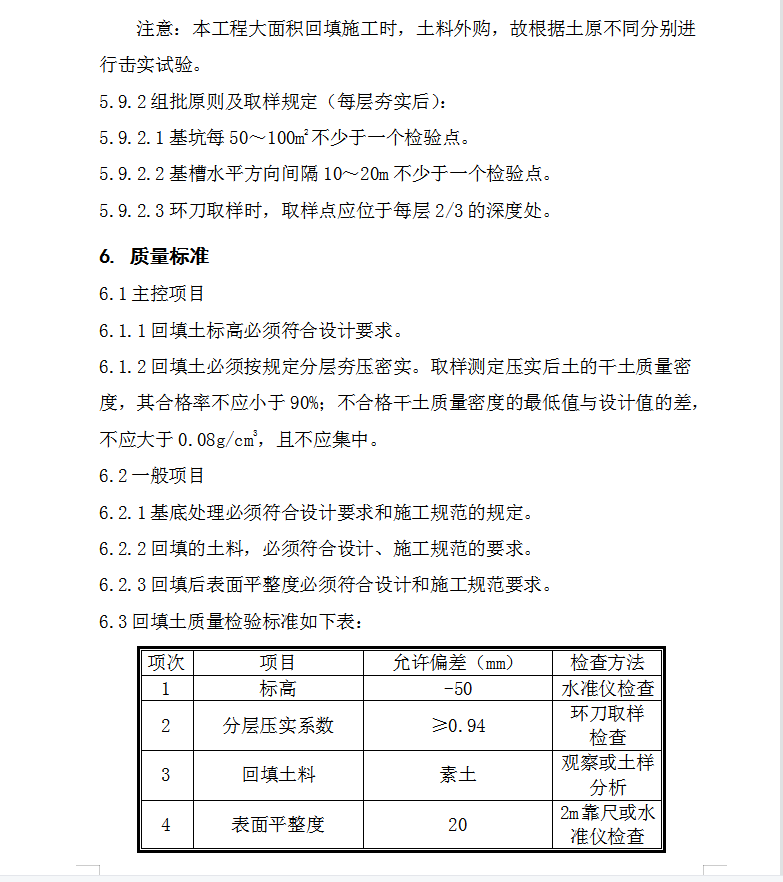

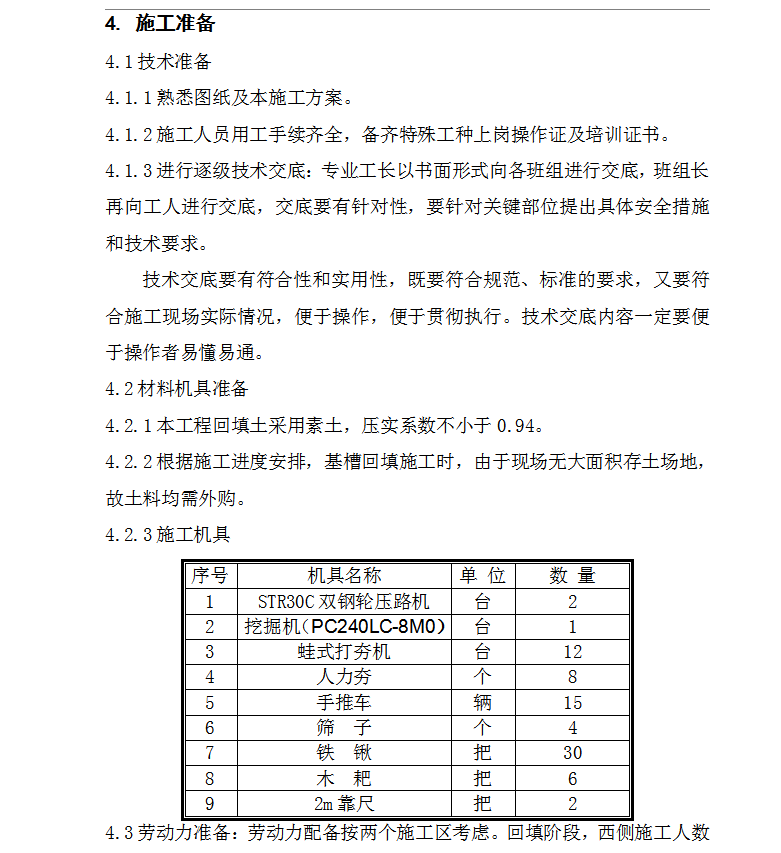

医院回填土工程施工方案 6P
本工程位于XX市XX开发区,东侧为XX路,南侧为XX路,西侧为XX大道,北侧为XX路,Ⅰ标段包括医技楼和门诊楼,北侧为Ⅱ标段住院楼,Ⅰ标段与Ⅱ标段同时施工,占地面积24052m2,总建筑面积154576.94m2,其中地下建筑面积59685m2,地上建筑面积94891.94m2。
基坑面积约为31500m2,基槽周长约为385m。
计划XX年XX月份开始回填,承台和地下室外墙与基坑侧壁间隙应选用压实性较好的素土分层夯实。先整体回填至-5.6米(南侧3、4#坡道处根据坡道结构图施工至垫层下),后根据总图尺寸标注进行修整。

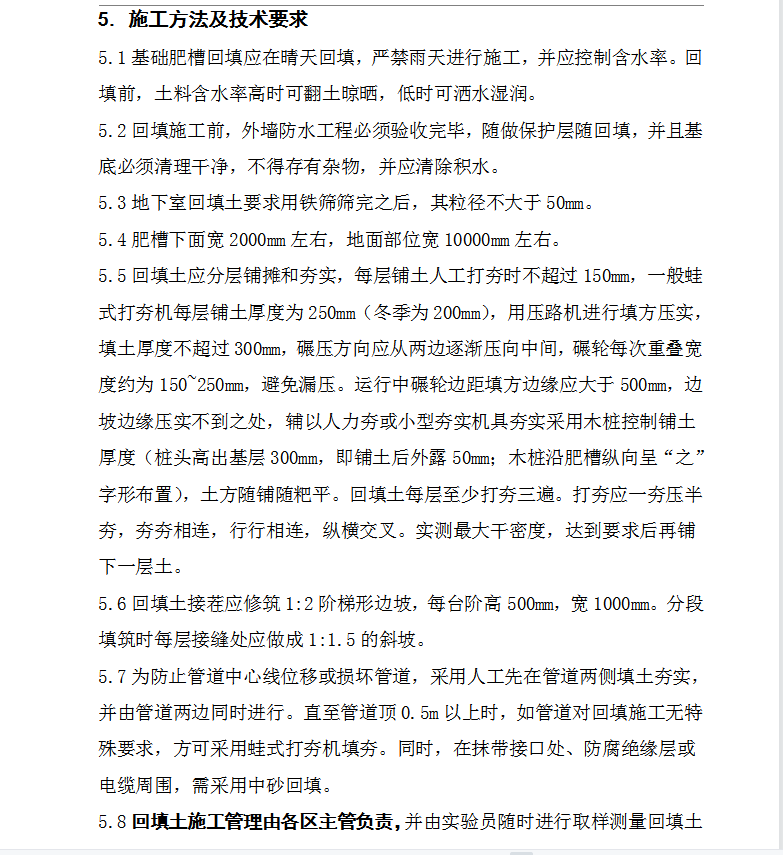

3.2施工工艺流程如下:基槽底清理→检验土质→分层铺平、耙平→夯打密实→找平验收
