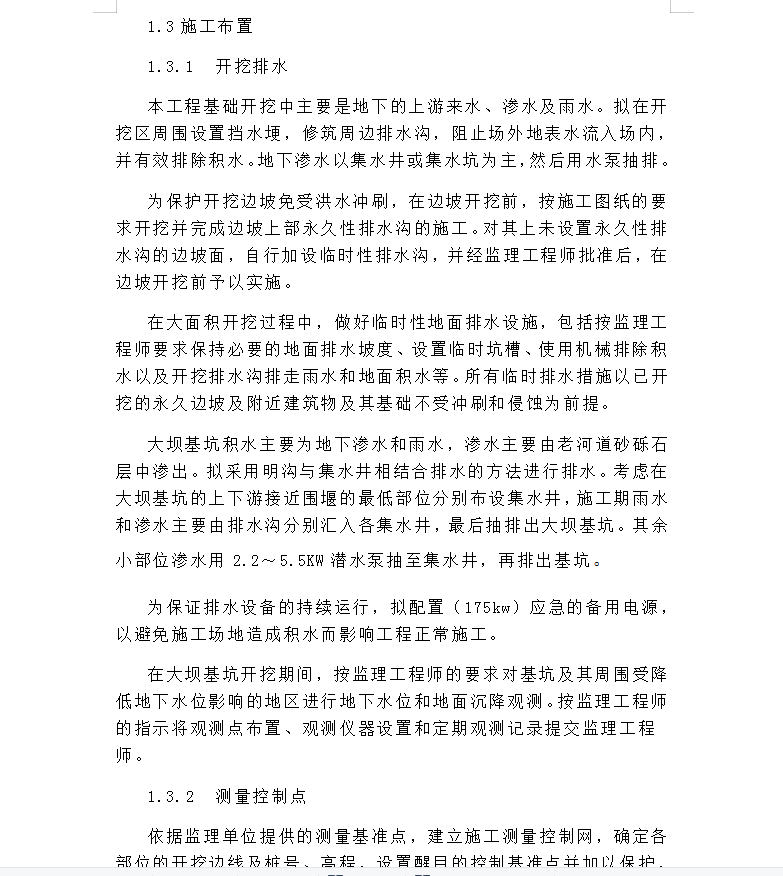

本工程基础开挖中主要是地下的上游来水、渗水及雨水。拟在开挖区周围设置挡水埂,修筑周边排水沟,阻止场外地表水流入场内,并有效排除积水。地下渗水以集水井或集水坑为主,然后用水泵抽排。
为保护开挖边坡免受洪水冲刷,在边坡开挖前,按施工图纸的要求开挖并完成边坡上部永久性排水沟的施工。对其上未设置永久性排水沟的边坡面,自行加设临时性排水沟,并经监理工程师批准后,在边坡开挖前予以实施。
在大面积开挖过程中,做好临时性地面排水设施,包括按监理工程师要求保持必要的地面排水坡度、设置临时坑槽、使用机械排除积水以及开挖排水沟排走雨水和地面积水等。所有临时排水措施以已开挖的永久边坡及附近建筑物及其基础不受冲刷和侵蚀为前提。
大坝基坑积水主要为地下渗水和雨水,渗水主要由老河道砂砾石层中渗出。拟采用明沟与集水井相结合排水的方法进行排水。考虑在大坝基坑的上下游接近围堰的最低部位分别布设集水井,施工期雨水和渗水主要由排水沟分别汇入各集水井,最后抽排出大坝基坑。其余小部位渗水用2.2~5.5KW潜水泵抽至集水井,再排出基坑。
