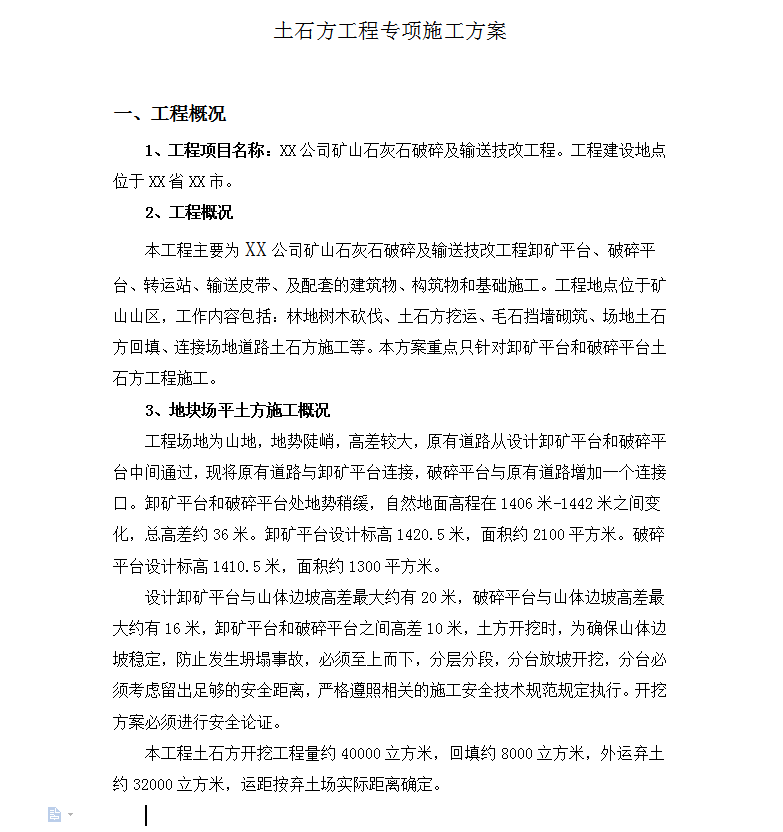

本工程主要为XX公司矿山石灰石破碎及输送技改工程卸矿平台、破碎平台、转运站、输送皮带、及配套的建筑物、构筑物和基础施工。工程地点位于矿山山区,工作内容包括:林地树木砍伐、土石方挖运、毛石挡墙砌筑、场地土石方回填、连接场地道路土石方施工等。本方案重点只针对卸矿平台和破碎平台土石方工程施工。程场地为山地,地势陡峭,高差较大,原有道路从设计卸矿平台和破碎平台中间通过,现将原有道路与卸矿平台连接,破碎平台与原有道路增加一个连接口。卸矿平台和破碎平台处地势稍缓,自然地面高程在1406米-1442米之间变化,总高差约36米。卸矿平台设计标高1420.5米,面积约2100平方米。破碎平台设计标高1410.5米,面积约1300平方米。
设计卸矿平台与山体边坡高差最大约有20米,破碎平台与山体边坡高差最大约有16米,卸矿平台和破碎平台之间高差10米,土方开挖时,为确保山体边坡稳定,防止发生坍塌事故,必须至上而下,分层分段,分台放坡开挖,分台必须考虑留出足够的安全距离,严格遵照相关的施工安全技术规范规定执行。开挖方案必须进行安全论证。
本工程土石方开挖工程量约40000立方米,回填约8000立方米,外运弃土约32000立方米,运距按弃土场实际距离确定。
