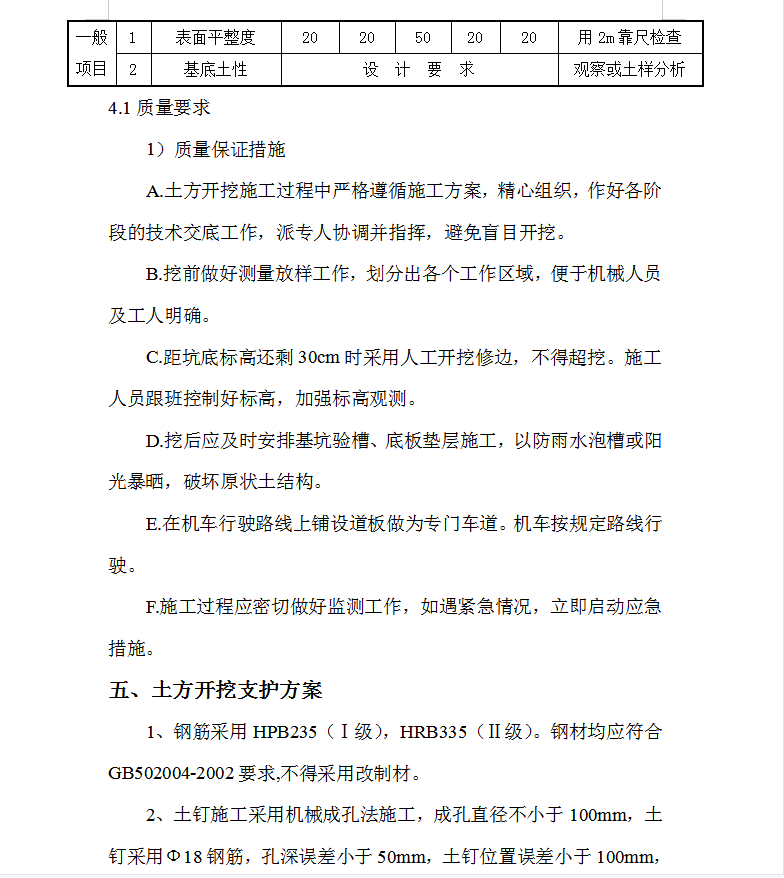

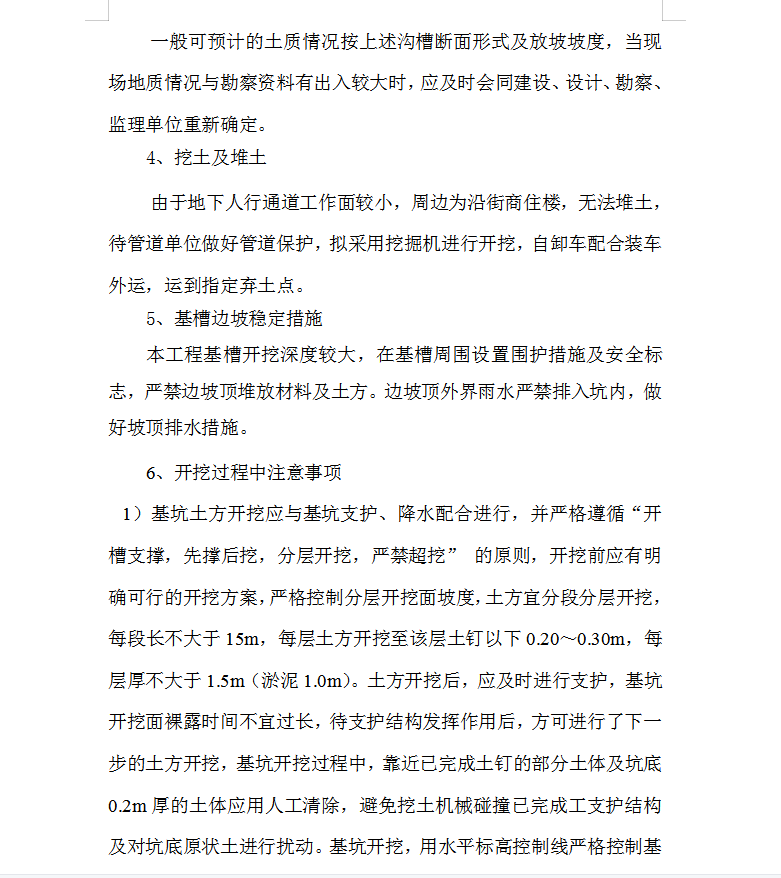

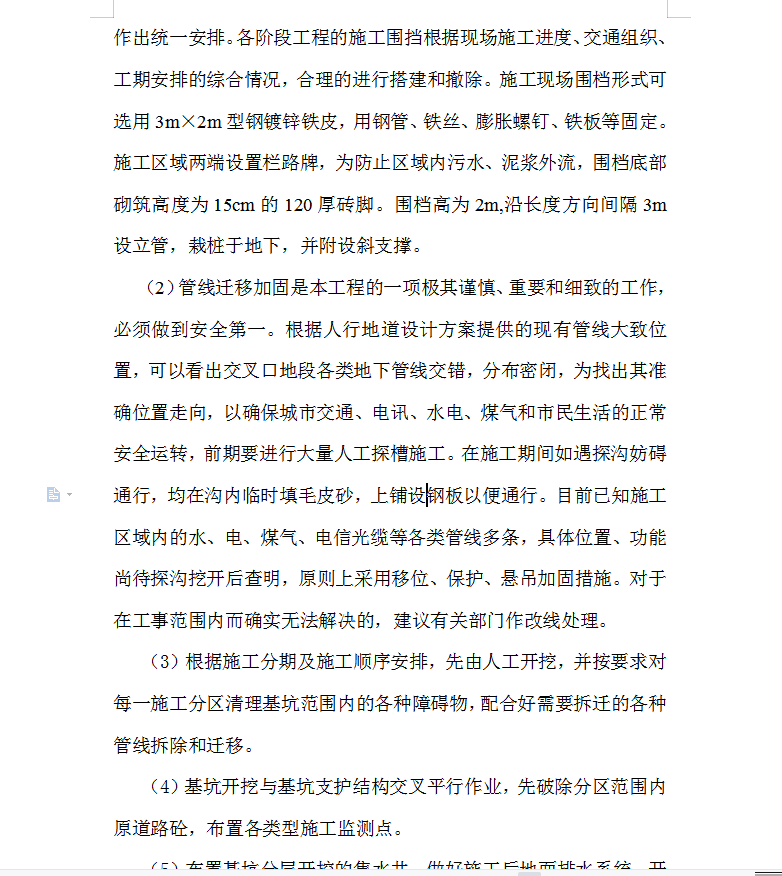

建筑工程施工土方开挖专项施工方案 18P
基坑开挖方法:(1)基坑开挖严格按经批准的实施性施工组织设计进行。(2)组织施工准备和围护结构的施工。沿基坑中部向端头开挖至先锋槽,然后再向边侧展开工作面开挖。(3)基坑开挖,采用机械开挖;基坑开挖一次成型,开挖时充分考虑周围环境、工程地质、水文地质和结构受力情况,综合分析确定。(4)每个分区开挖施工,先人工开挖,探明管道位置,通知管道单位改道,做好管道保护,基坑开挖采用土钉墙支护,土钉采用φ18钢筋,墙面采用喷射混凝土,厚度8cm,钢筋网片采用双向筋φ6@250*250绑扎而成,放坡系数为1:0.5,车道出口处两侧按1:0.5系数放坡。当挖至亚粘土层时,再人工清土入持力层30cm,按设计图挖好后,通知设计、监理、质监进行验槽。
