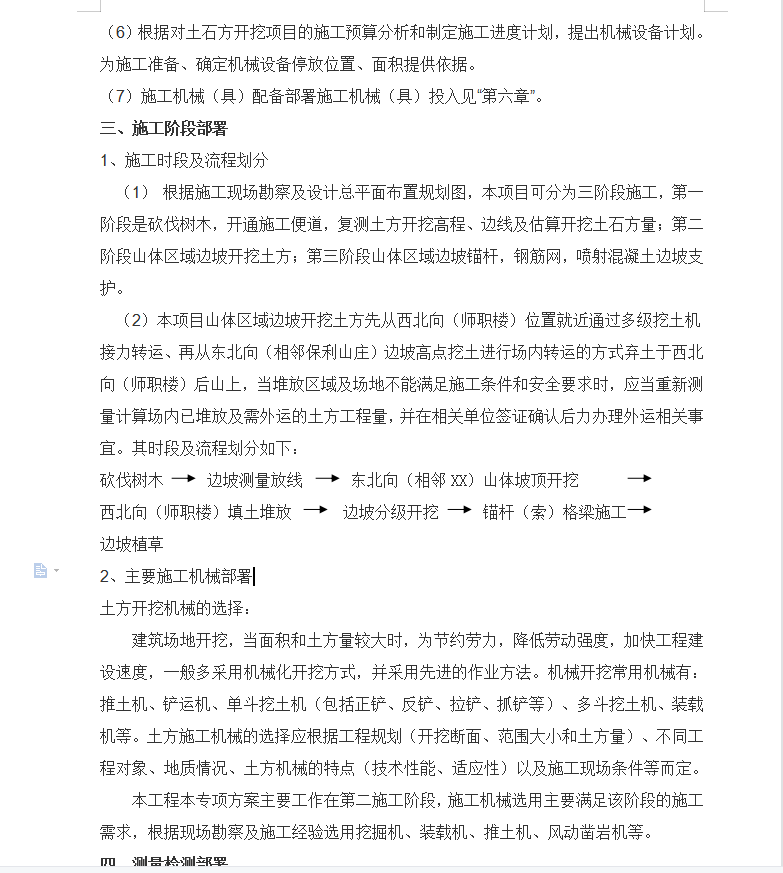

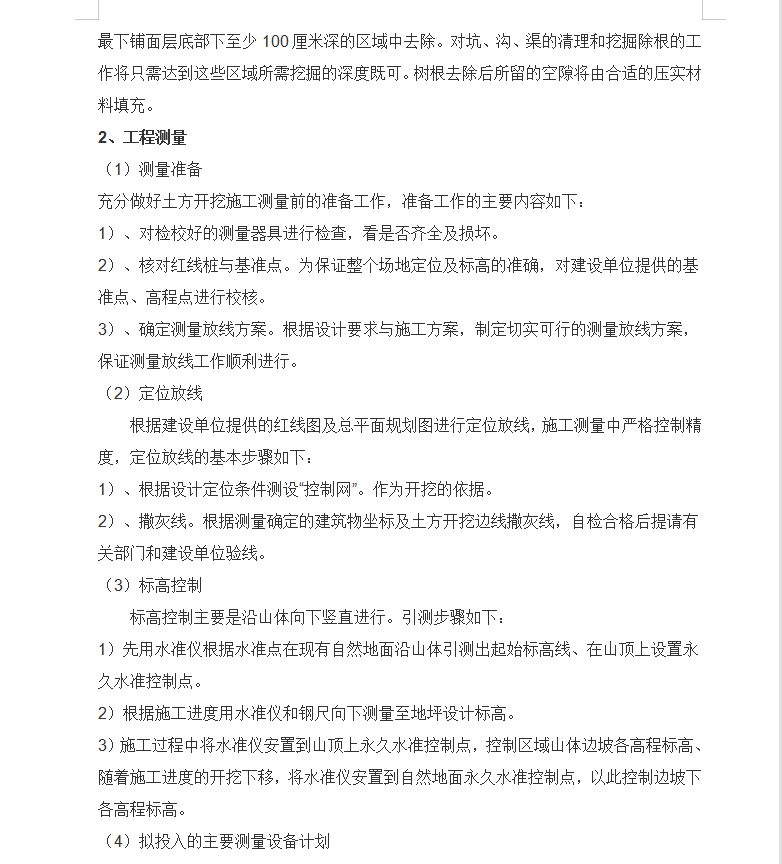

根据施工现场勘察及设计总平面布置规划图,本项目可分为三阶段施工,第一阶段是砍伐树木,开通施工便道,复测土方开挖高程、边线及估算开挖土石方量;第二阶段山体区域边坡开挖土方;第三阶段山体区域边坡锚杆,钢筋网,喷射混凝土边坡支护。本项目山体区域边坡开挖土方先从西北向(师职楼)位置就近通过多级挖土机接力转运、再从东北向(相邻XX山庄)边坡高点挖土进行场内转运的方式弃土于西北向(师职楼)后山上,当堆放区域及场地不能满足施工条件和安全要求时,应当重新测量计算场内已堆放及需外运的土方工程量,并在相关单位签证确认后力办理外运相关事宜。
