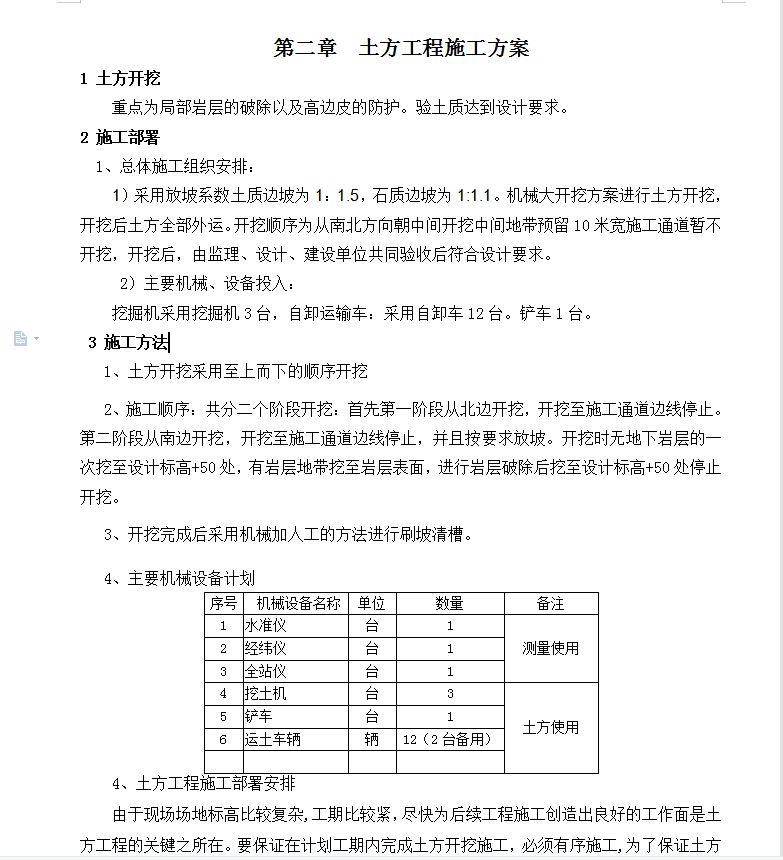

采用放坡系数土质边坡为1:1.5,石质边坡为1:1.1。机械大开挖方案进行土方开挖,开挖后土方全部外运。开挖顺序为从南北方向朝中间开挖中间地带预留10米宽施工通道暂不开挖,开挖后,由监理、设计、建设单位共同验收后符合设计要求。 1、土方开挖采用至上而下的顺序开挖。2、施工顺序:共分二个阶段开挖:首先第一阶段从北边开挖,开挖至施工通道边线停止。第二阶段从南边开挖,开挖至施工通道边线停止,并且按要求放坡。开挖时无地下岩层的一次挖至设计标高+50处,有岩层地带挖至岩层表面,进行岩层破除后挖至设计标高+50处停止开挖。3、开挖完成后采用机械加人工的方法进行刷坡清槽。
