您当前位置:首页 » 岩土工程 » 地基与基础工程
建筑工程边坡土方开挖施工方案 9P

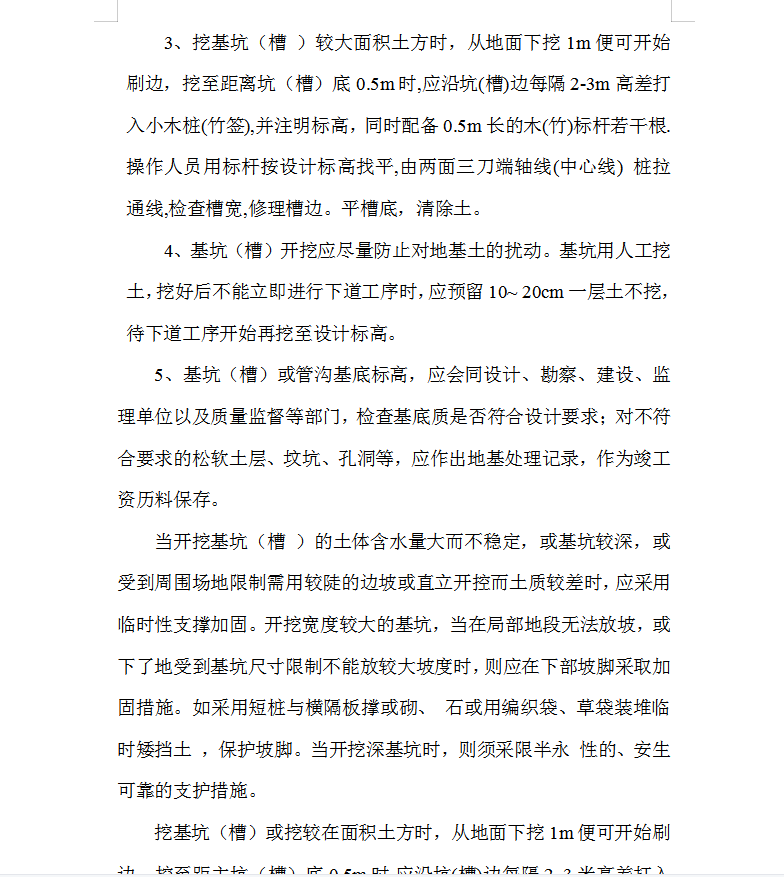

  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-03-03

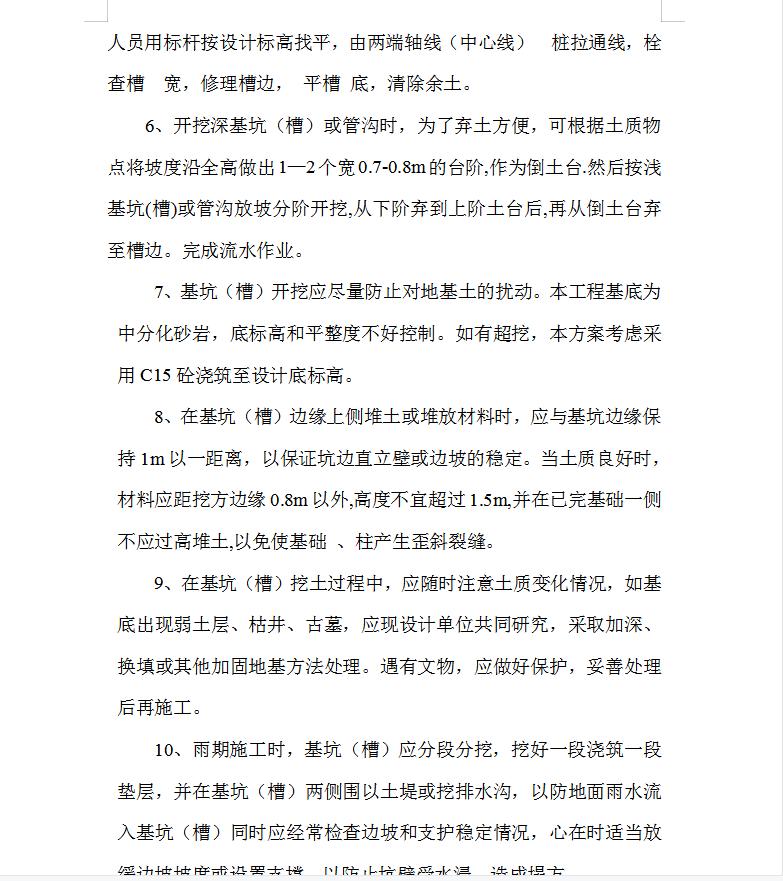

  • 资料类型:RAR
  • 资料大小:9.25 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
建筑工程边坡土方开挖施工方案 9P

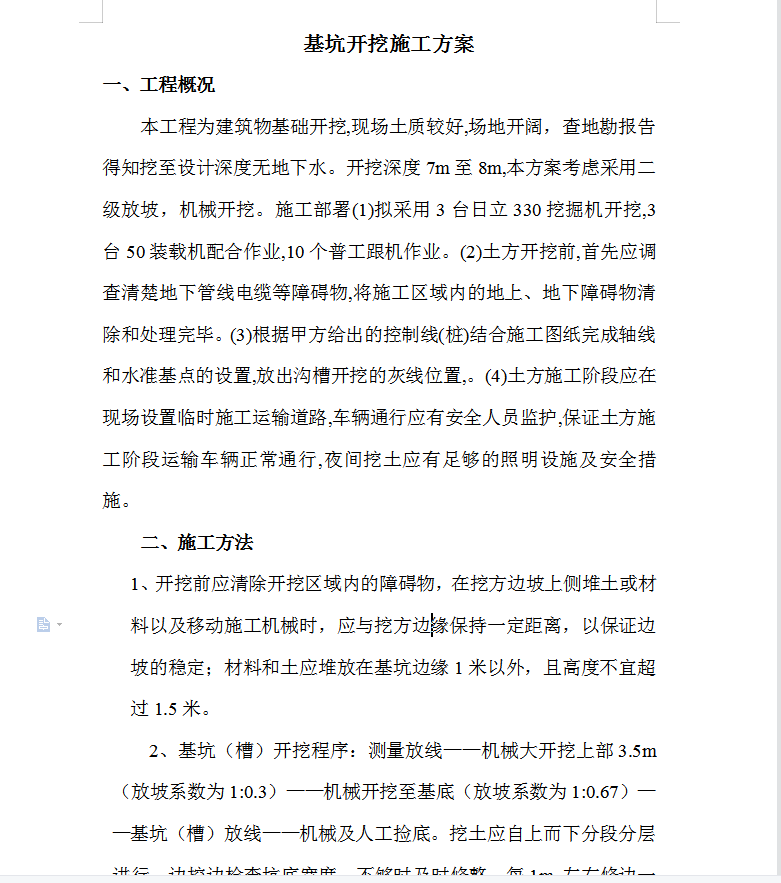

本工程为建筑物基础开挖,现场土质较好,场地开阔,查地勘报告得知挖至设计深度无地下水。开挖深度7m至8m,本方案考虑采用二级放坡,机械开挖。施工部署(1)拟采用3台日立330挖掘机开挖,3台50装载机配合作业,10个普工跟机作业。(2)土方开挖前,首先应调查清楚地下管线电缆等障碍物,将施工区域内的地上、地下障碍物清除和处理完毕。(3)根据甲方给出的控制线(桩)结合施工图纸完成轴线和水准基点的设置,放出沟槽开挖的灰线位置,。(4)土方施工阶段应在现场设置临时施工运输道路,车辆通行应有安全人员监护,保证土方施工阶段运输车辆正常通行,夜间挖土应有足够的照明设施及安全措施。
资料截图
  • 建筑工程边坡土方开挖施工方案 9P
  • 建筑工程边坡土方开挖施工方案 9P
  • 建筑工程边坡土方开挖施工方案 9P
