您当前位置:首页 » 岩土工程 » 地基与基础工程
高速液压强夯施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-07-14
  • 资料类型:RAR
  • 资料大小:153 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
高速液压强夯施工方案
施工工艺流程

土方开挖----测量放线----设备就位----设置参数----开始夯击----夯击终止----移位----夯击----夯坑整平---满夯----质量验收。
2.3液压夯施工步骤
施工按下列步骤进行:
步骤一:测量放线,夯点采用正方形布置,根据每个夯点间圆心到圆心的距离为液压锤直径的1.5~2.5倍,设置夯点;
步骤二:设备就位,根据设置好的夯点,将设备放置到位;
步骤三:设置参数,夯实设备提供了自动监测控制系统,可以根据作业时的需求设置参数,自动调节夯实需求;
步骤四:夯击,液压锤对准夯点后,根据设置好的参数开始夯击,每次作业左、中、右三点,依次进行,每3击为一组,每个夯点不少于10组,每个夯点的最后三锤的相对夯沉量平均不大于10mm,移动夯实设备到下一处夯点,一般采用扇形作业方法,每次作业左、中、右三点,依次进行,完成后,再进行下一排三点施工;

步骤五:夯坑整平,将夯坑回填平整;点夯分两遍进行。

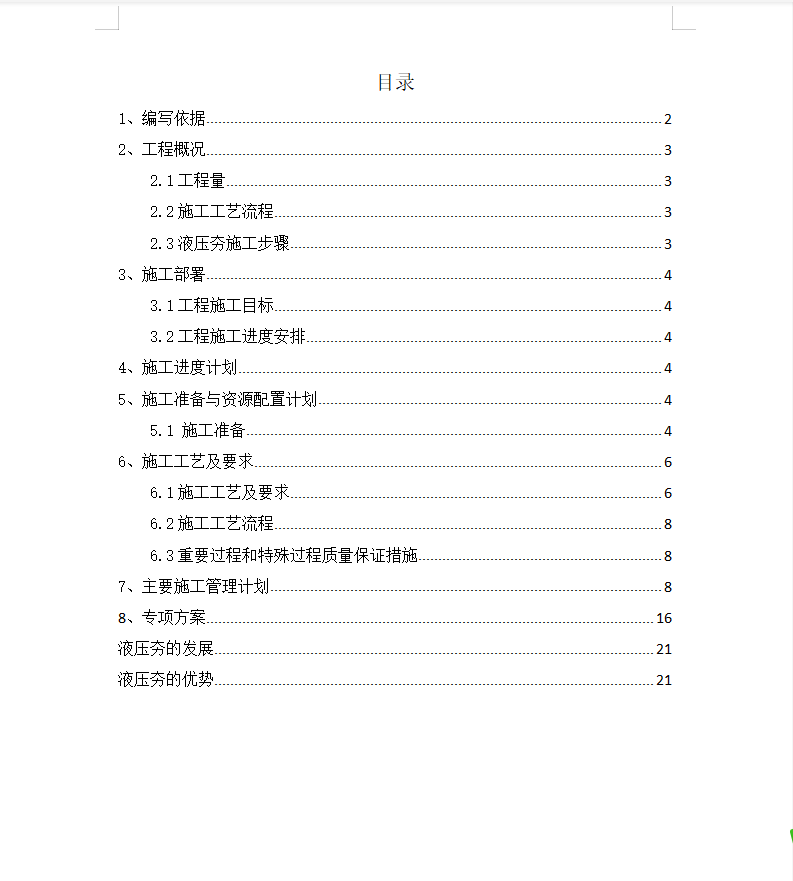

资料截图
  • 高速液压强夯施工方案
  • 高速液压强夯施工方案
  • 高速液压强夯施工方案
