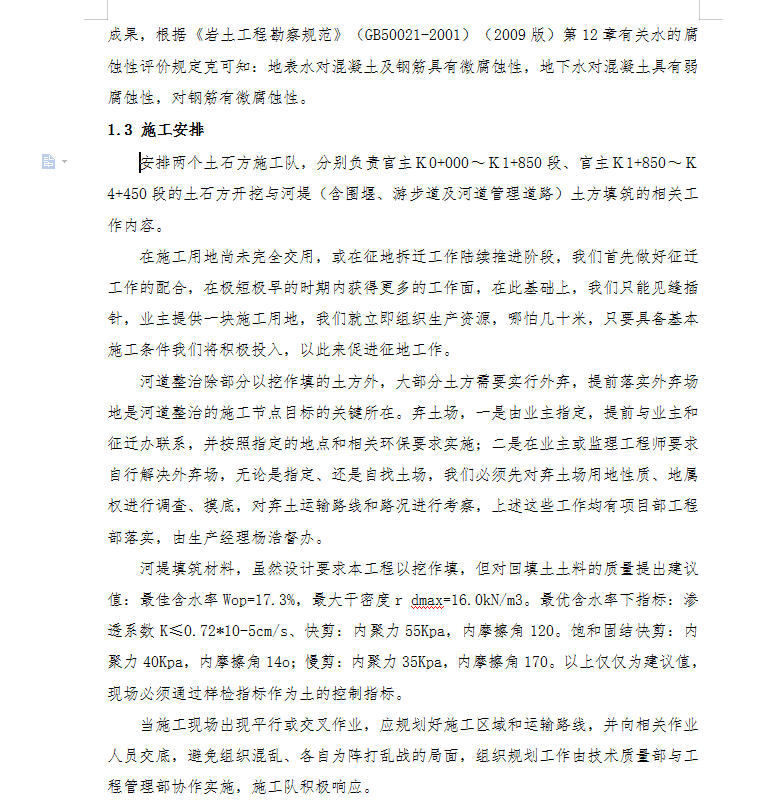

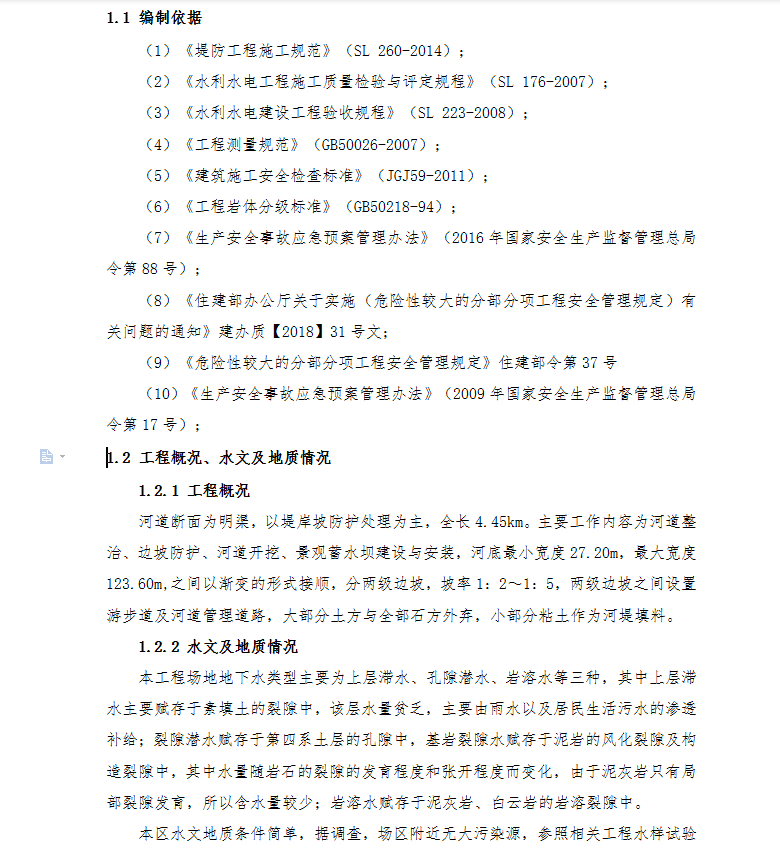

工程概况:河道断面为明渠,以堤岸坡防护处理为主,全长4.45km。主要工作内容为河道整治、边坡防护、河道开挖、景观蓄水坝建设与安装,河底最小宽度27.20m,最大宽度123.60m,之间以渐变的形式接顺,分两级边坡,坡率1:2~1:5,两级边坡之间设置游步道及河道管理道路,大部分土方与全部石方外弃,小部分粘土作为河堤填料。
1.2.2 水文及地质情况
本工程场地地下水类型主要为上层滞水、孔隙潜水、岩溶水等三种,其中上层滞水主要赋存于素填土的裂隙中,该层水量贫乏,主要由雨水以及居民生活污水的渗透补给;裂隙潜水赋存于第四系土层的孔隙中,基岩裂隙水赋存于泥岩的风化裂隙及构造裂隙中,其中水量随岩石的裂隙的发育程度和张开程度而变化,由于泥灰岩只有局部裂隙发育,所以含水量较少;岩溶水赋存于泥灰岩、白云岩的岩溶裂隙中。
本区水文地质条件简单,据调查,场区附近无大污染源,参照相关工程水样试验成果
第一章 总体概述 3
1.1 编制依据 3
1.2 工程概况、水文及地质情况 3
1.3 施工安排 4
第二章 施工进度计划及工期保证措施 5
2.1 工程进度计划 5
2.2施工进度关键部位的控制 5
2.3保证措施 5
第三章 机械设备、材料、人员投入计划及保证措施 7
3.1 机械设备投入 7
3.2 材料投入计划 7
3.3 劳动力投入计划 7
3.4 保证措施 8
第四章 施工准备情况 9
4.1 技术准备 9
4.2施工场地准备 9
4.3其他准备 10
第五章 施工方案及技术措施 11
5.1工艺流程 11
5.2围堰导流施工方案 11
5.3河道土方开挖方案 13
5.4石方开挖方案 15
5.5河堤填筑方案 16
第六章 质量保证措施 18
6.1 质量保证体系 18
6.2 材料质量管理措施 19
6.3质量保证措施 20
第七章 安全保证措施 23
7.1 安全管理措施 23........
