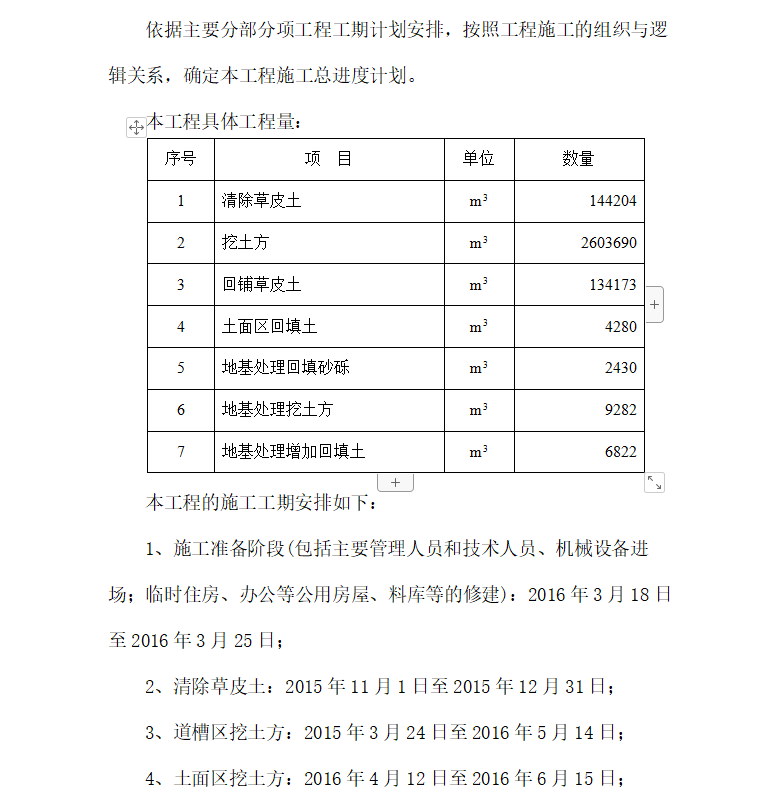

依据施工组织与策划,对里程碑计划的进行分解,确保我公司对业主承诺的各项管理目标的实现。结合本工程概况分析、施工方法、资源配置以及我公司施工类似工程总结的经验,公司对本工程的重视程度,确定本工程总进度计划。
进度计划控制是实现本工程的重要保证,通过对各项工作量与工程量分解,选择合理科学的施工方法,资源配置的有效组织与利用,对分包单位的有效协调与控制,通过制定强有力的措施保证,实施对施工进度进行全过程控制,确保进度计划的实现,达到预期目标。
工期目标:
本工程建设单位要求与2016年7月15日前竣工,公司本着用户第一的精神,想用户之所想,急用户之所急,将在施工过程中精心组织,科学管理并根据我公司修建该类工程的丰富经验确保在规定的263日历天内完成施工合同规定的全部施工任务,为建设单位提交一份满意的建筑产品!
2、总进度计划的确定:

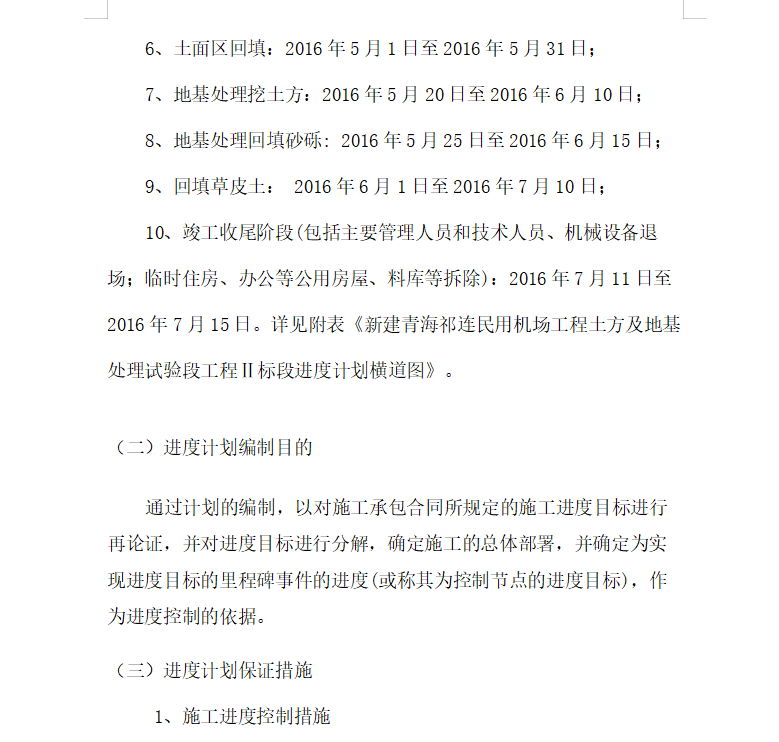

依据主要分部分项工程工期计划安排,按照工程施工的组织与逻辑关系,确定本工程施工总进度计划。
