公共租赁住房项目车库出入口基槽开挖专项施工方案 8P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-12-09
  • 资料类型:RAR
  • 资料大小:1.62 MB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
公共租赁住房项目车库出入口基槽开挖专项施工方案  8P
1组团总用地面积约1万7千多平方米,总建筑面积约34万平方米,主要由14栋高层住宅、1座地下车库及配套商业、幼儿园等组成,户型面积为30-80平方米,总户数6千多套。本工程车库面积较大约23747.16 m2,车库出入口由于前期塔楼结构施工主材用量较大在1-5#楼、1-6#楼处作为施工便道故车道开挖留为后期施工。由于车库出入口临1-5#楼较近该区域临边防护尤为重要,本次施工的车道在施工范围内为挖方区,根据地勘报告及现场情况基岩较为稳定。
一、编制依据 2
二、工程概况 2

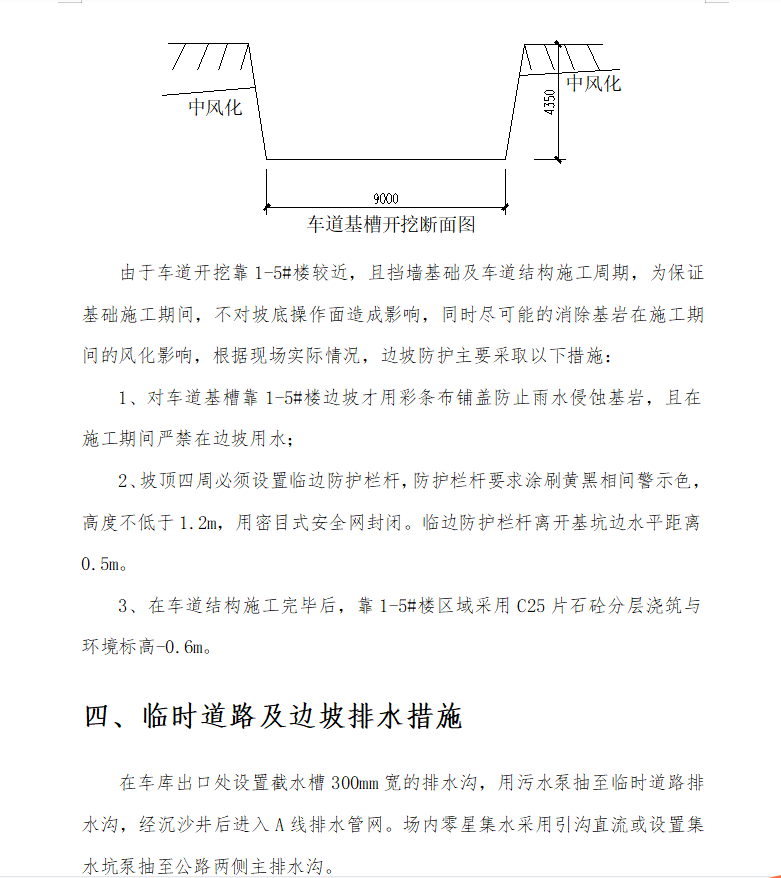

三、车库车道基槽开挖边坡防护措施 3
四、临时道路及边坡排水措施 4
五、应注意的问题 4...........
