您当前位置:首页 » 岩土工程 » 地基与基础工程
综合楼土方开挖施工组织设计 50P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-03-30
  • 资料类型:RAR
  • 资料大小:125 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
综合楼土方开挖施工组织设计 50P

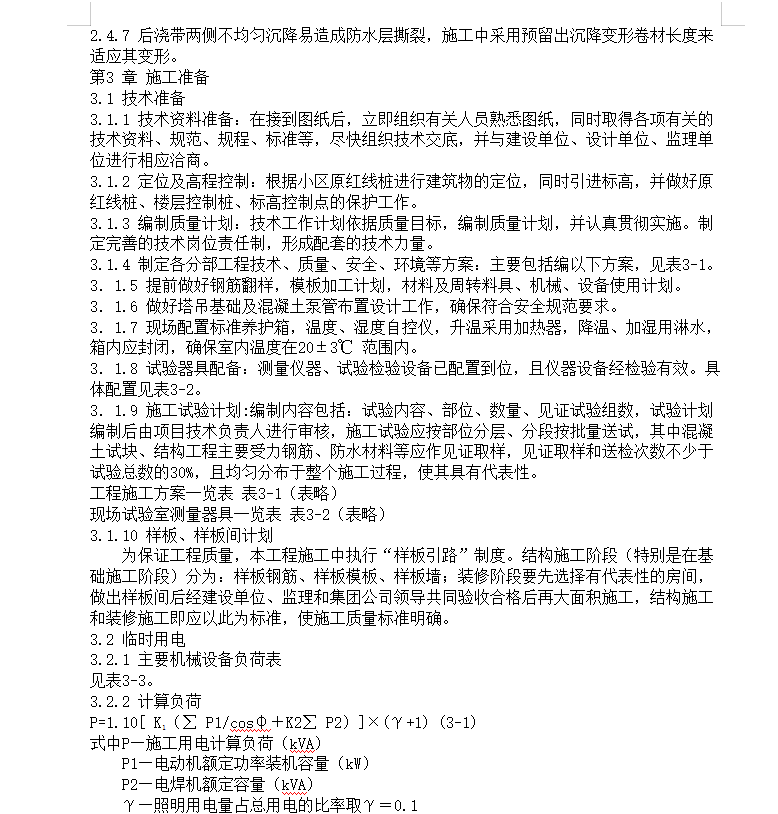

由于施工场地狭窄,这样给土方开挖和基础施工带来很大困难。建筑物北侧基槽开挖线距建筑红线4.3m,而且在距基槽开挖线0.3m处,在地下-6m的位置有一道直径1m的排污管需要保留,同时还要在建筑物北侧安装一台QTZ-80塔式起重机,由于场地限制,塔式起重机的基础边缘只能落在距地下室外墙3m处,为保证最大限度留置施工场地,基坑支护采用新型支护方式“全封闭垂直90°复合土钉支护”;在-6m以下采用“全封闭垂直90°模板复合土钉支护”。由于塔基距地下室外墙只有3m,所以在基坑开挖的同时需要采用4 根φ600,深度为18m 的钢筋混凝土灌注桩对塔基进行加固。
资料截图
  • 综合楼施工,土方开挖施工,施工组织设计
  • 综合楼施工,土方开挖施工,施工组织设计
  • 综合楼施工,土方开挖施工,施工组织设计
