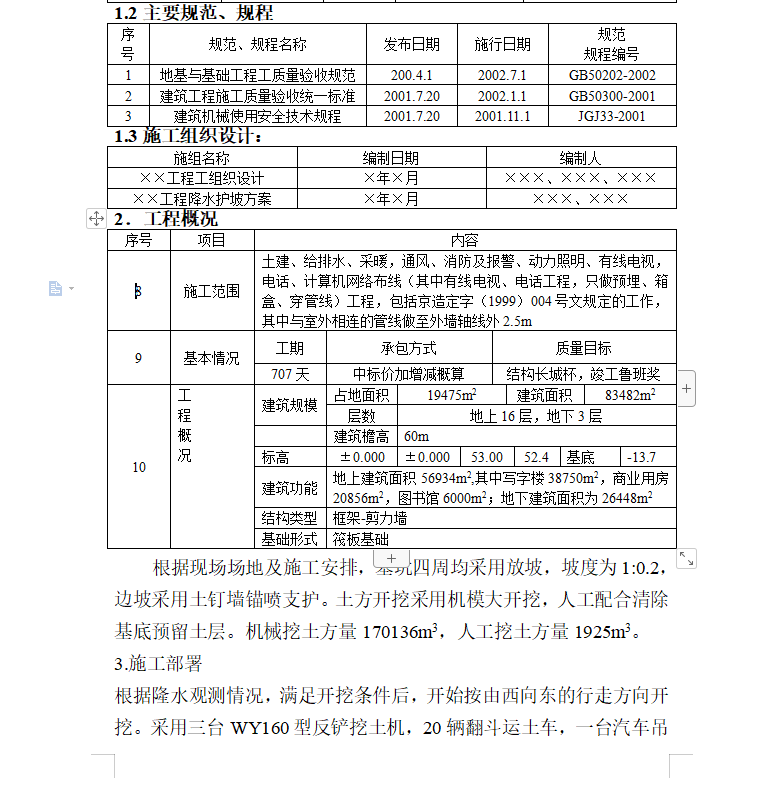

土方工程施工方案 11P

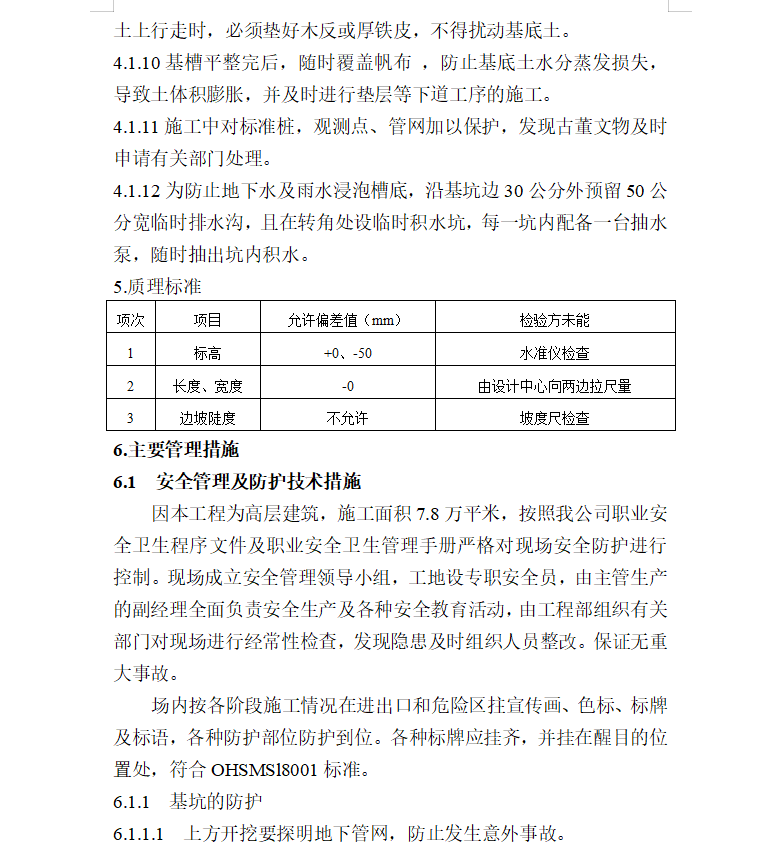

根据现场场地及施工安排,基坑四周均采用放坡,坡度为1:0.2,边坡采用土钉墙锚喷支护。土方开挖采用机模大开挖,人工配合清除基底预留土层。机械挖土方量170136m3,人工挖土方量1925m3。

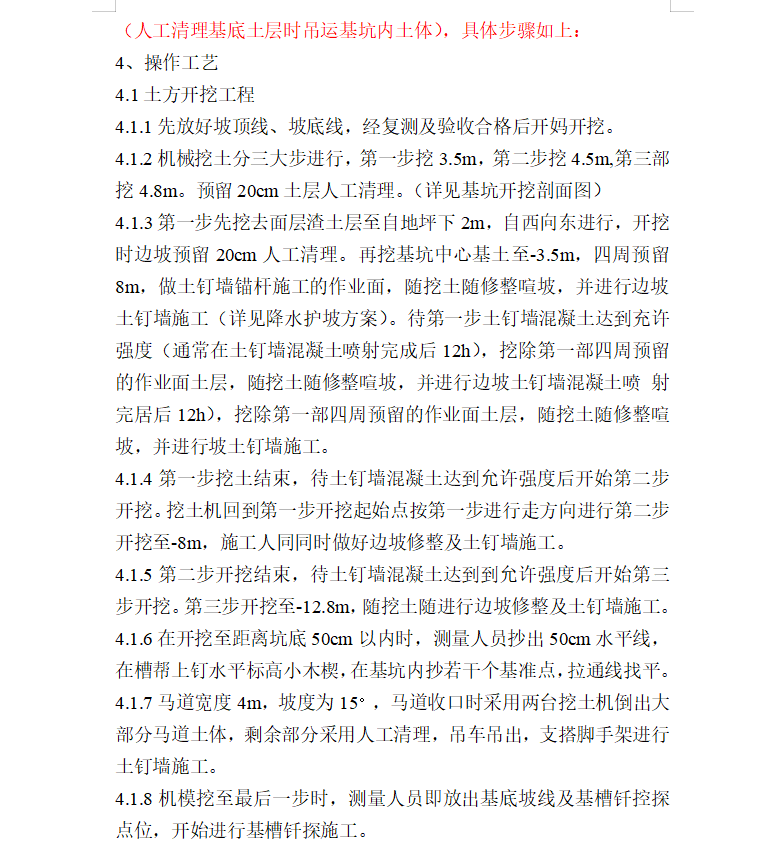

机械挖土分三大步进行,第一步挖3.5m,第二步挖4.5m,第三部挖4.8m。预留20cm土层人工清理。(详见基坑开挖剖面图)
第一步先挖去面层渣土层至自地坪下2m,自西向东进行,开挖时边坡预留20cm人工清理。再挖基坑中心基土至-3.5m,四周预留8m,做土钉墙锚杆施工的作业面,随挖土随修整喧坡,并进行边坡土钉墙施工(详见降水护坡方案)。待第一步土钉墙混凝土达到充许强度(通常在土钉墙混凝土喷射完成后12h),挖除第一部四周预留的作业面土层,随挖土随修整喧坡,并进行边坡土钉墙混凝土喷 射完居后12h),挖除第一部四周预留的作业面土层,随挖土随修整喧坡,并进行坡土钉墙施工。
