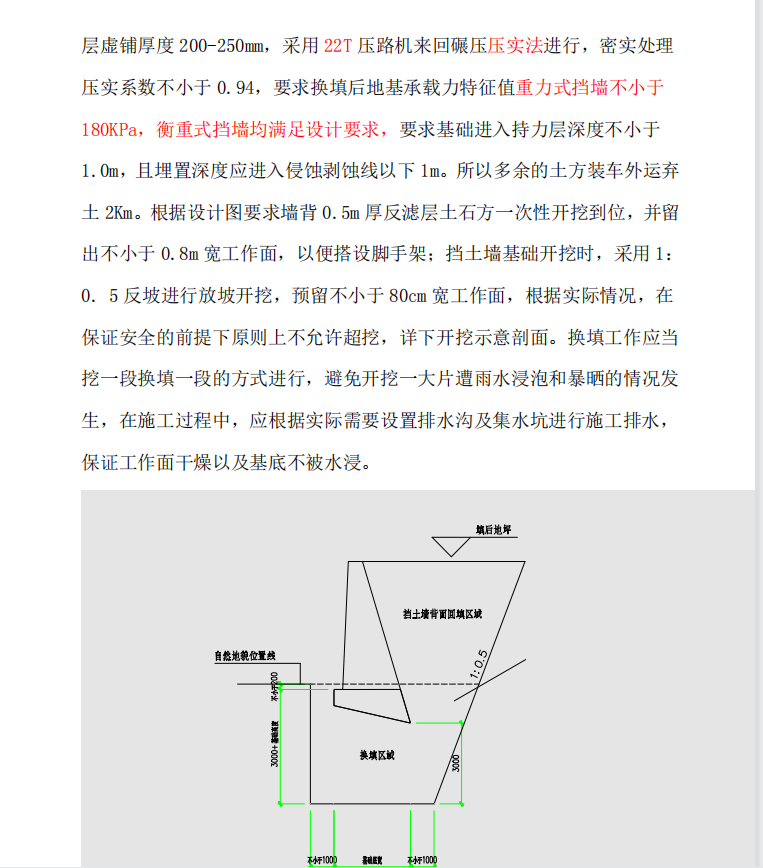

本基础做法设计要求采用换填垫法做地基处理,地基采用 3:7 砂夹石换填,换填深度不小于 3.0m,换填宽度要求每侧较基础宽度不小于 1.0m,每层虚铺厚度 200-250mm,本工程采用 22T 压路机来回碾压压实法进行,密实处理压实系数不小于 0.94,要求换填后地基承载力特征值重力式挡墙不小于 180KPa,衡重式挡墙均满足设计要求,要求基础进入持力层深度不小于 1.0m,且埋置深度应进入进士侵蚀剥蚀线以下 1m。换填工作应在监理工程师监督下进行施工。 砂夹石需要在场外运至现场,具体里程数和回填数量由现场签证确定。
