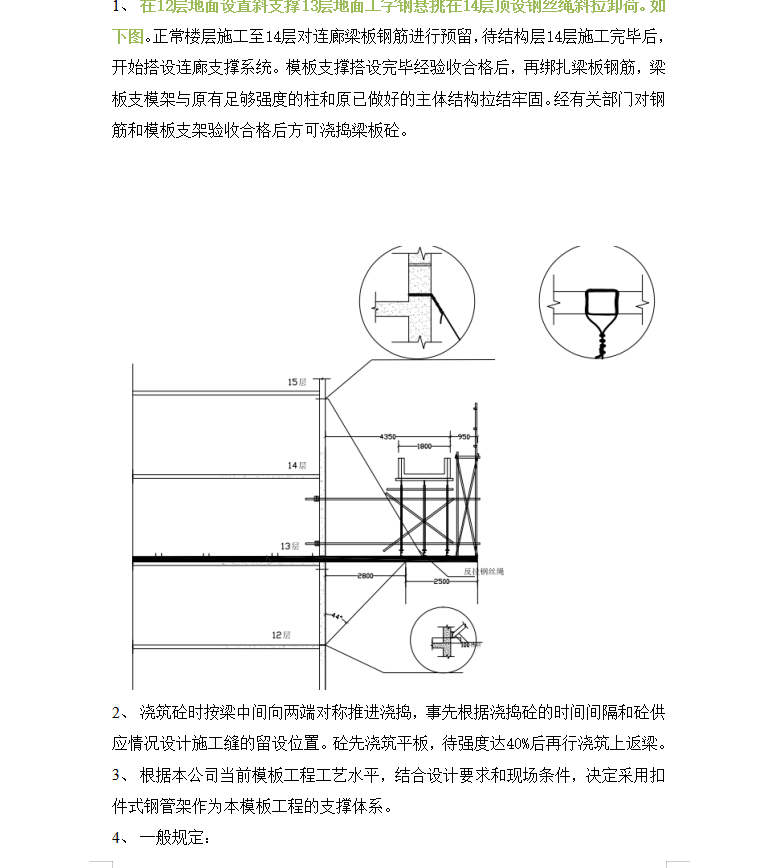

消防连廊施工方案 49p
在12层地面设置斜支撑13层地面工字钢悬挑在14层顶设钢丝绳斜拉卸荷。如下图。正常楼层施工至14层对连廊梁板钢筋进行预留,待结构层14层施工完毕后,开始搭设连廊支撑系统。模板支撑搭设完毕经验收合格后,再绑扎梁板钢筋,梁板支模架与原有足够强度的柱和原已做好的主体结构拉结牢固。经有关部门对钢筋和模板支架验收合格后方可浇捣梁板砼。
