您当前位置:首页 » 岩土工程 » 地基与基础工程

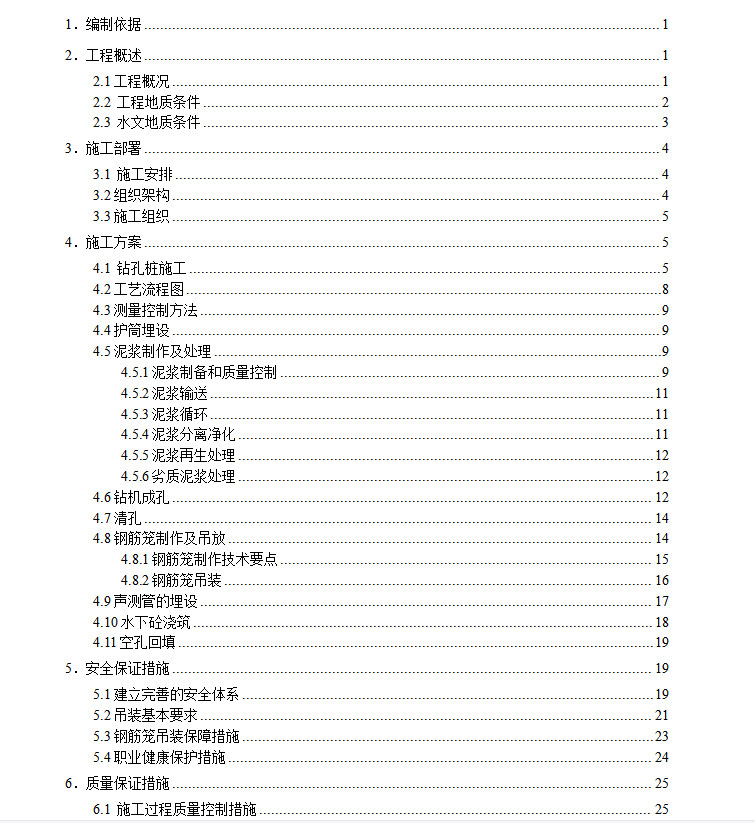

地铁土建项目存车线排桩施工方案 37p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-05-22
  • 资料类型:RAR
  • 资料大小:83.4 MB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
地铁土建项目存车线排桩施工方案 37p

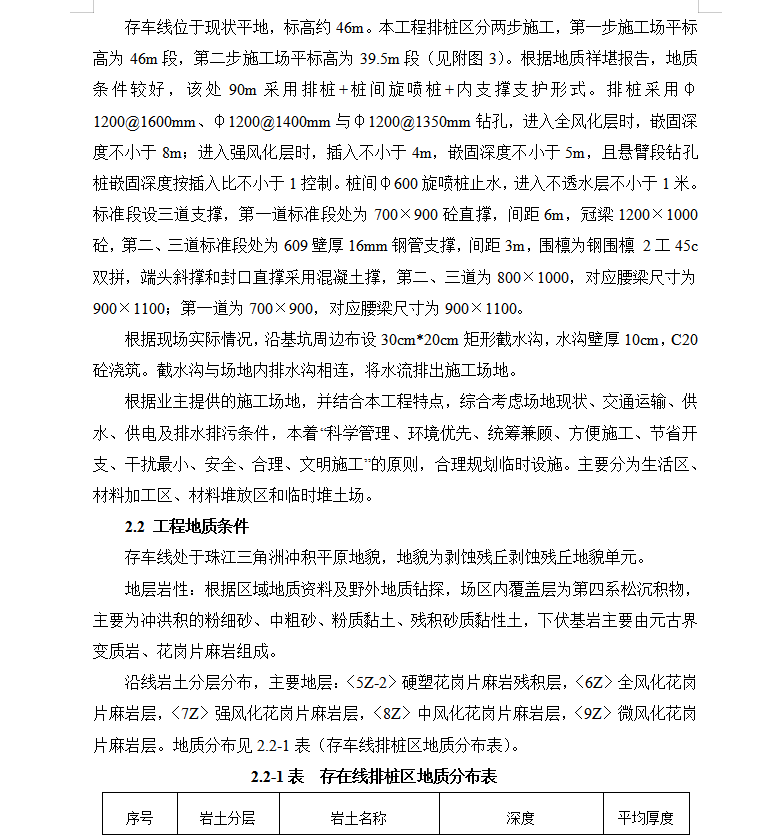

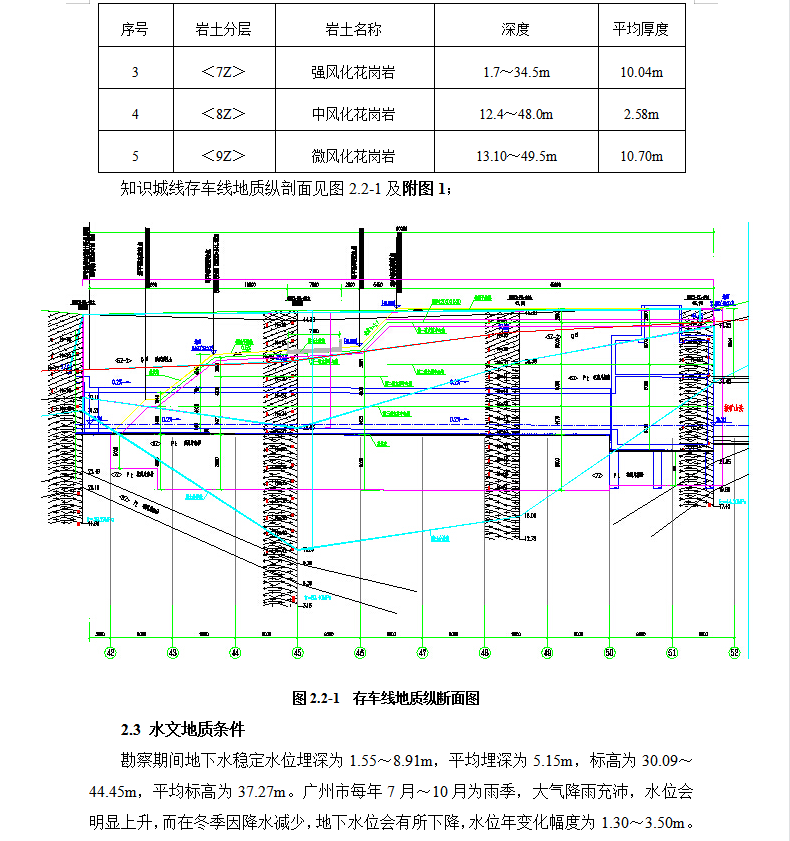

勘察期间地下水稳定水位埋深为1.55~8.91m,平均埋深为5.15m,标高为30.09~44.45m,平均标高为37.27m。广州市每年7月~10月为雨季,大气降雨充沛,水位会明显上升,而在冬季因降水减少,地下水位会有所下降,水位年变化幅度为1.30~3.50m。存车线地下水类型以及赋存方式有以下几种:地表水、第四系松散层孔隙水、构造裂隙水。
资料截图
  • 地铁土建项目存车线排桩施工方案 37p
  • 地铁土建项目存车线排桩施工方案 37p
  • 地铁土建项目存车线排桩施工方案 37p
