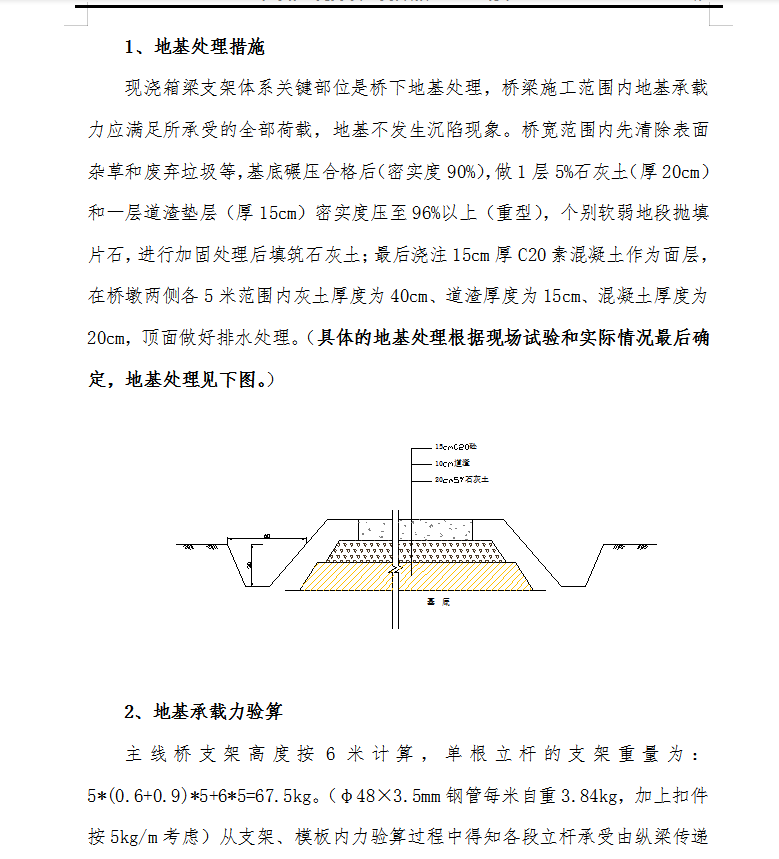

现浇箱梁支架体系关键部位是桥下地基处理,桥梁施工范围内地基承载力应满足所承受的全部荷载,地基不发生沉陷现象。桥宽范围内先清除表面杂草和废弃垃圾等,基底碾压合格后(密实度90%),做1层5%石灰土(厚20cm)和一层道渣垫层(厚15cm)密实度压至96%以上(重型),个别软弱地段抛填片石,进行加固处理后填筑石灰土;最后浇注15cm厚C20素混凝土作为面层,在桥墩两侧各5米范围内灰土厚度为40cm、道渣厚度为15cm、混凝土厚度为20cm,顶面做好排水处理。
