一、雨水、污水工程
(一)施工主要工艺流程为: 测量放线→沟槽开挖→基坑支护→地基处理→基础施工→管道安装→沟槽回填土。 根据施工安排采取平行流水作业,避免沟槽开挖后暴露过久,引起沟槽坍塌,同时可充分利用开挖土进行基坑回填,以减少施工现场的土方堆积。
(二)管道施工工艺和方法、验收标准
2.1 测量放线:根据设计中线及给定的坐标、相对位置和高程准确地测定线路的中线、标高及开挖边线,经核对无误后方可进行施工。
2.2 管沟开挖:根据现况管线的分布和实际地质情况采用人工配合机械开挖的方法。沟槽开挖的放坡系数应根据实际地质情况确定。一般采用1:1或1;1.5.沟槽底向上斜向45o方向为产生滑塌的主要部位,堆土距沟槽边缘不小于0.8m,且高度不应超过1.5米。开挖沟底宽应不小于设计要求,以保证基础施工和管道安装有必要的操作空间, 开挖弃土应尽可能随挖随运,以免影响施工;

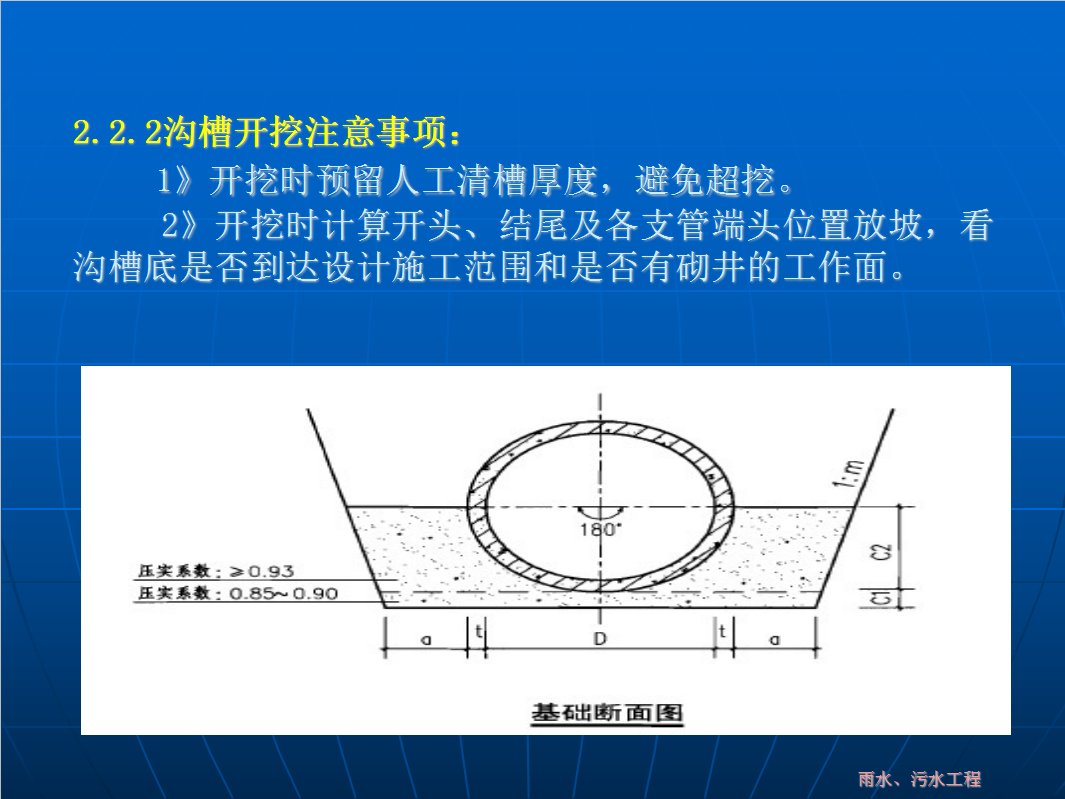

当开挖深度大于3米时原则上按每三米起一台(分层开挖),每台的单侧增加0.5米的宽度;沟槽开挖期间应加强标高和中线控制测量,以防超挖。如发生超挖或扰动,必须经地基处理,方可进行管道平基或底板浇筑施工。 当人工开挖沟槽深度超过2.0米且地质情况较差时,需对坑壁进行支撑。当采用机械开挖至设计基底标高以上0.1米(三七灰土垫层)时,应停止机械作业,改用人工开挖至设计标高。片石沟槽时可直接挖到设计标高。沟槽开挖以一个井段单位,依次分段顺序流水作业。
2.2.1沟槽开挖的质量验收标准
◆主控项目:
1、原状地基土不得扰动、受水浸泡或受冻;
检查方法:观察、检查施工记录。
2、地基承载力应满足设计要求;
检查方法:观察,检查地基承载力试验报告。
3、进行地基处理,压实度、厚度满足设计要求;
检查方法:按设计或规定要求进行检查,检查检测记录、试验报告。
◆一般项目

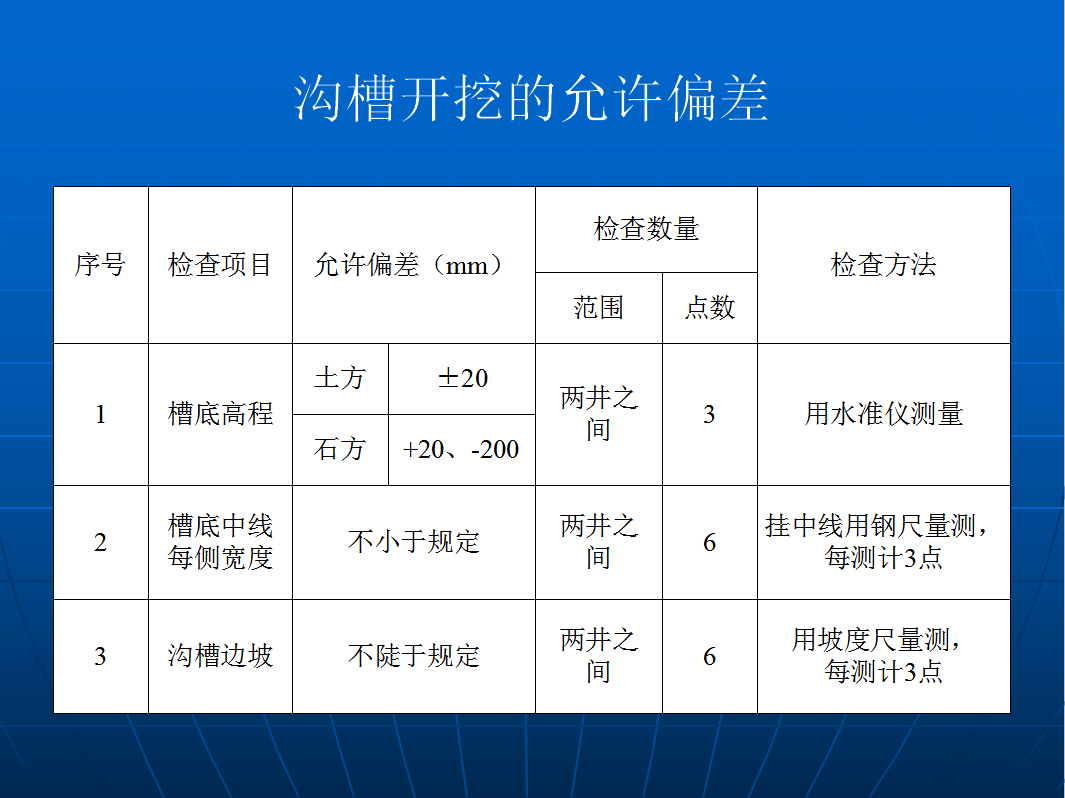

沟槽开挖的允许偏差应符合如下规定:
