百年大计、质量第一,临沂片区项目始终把工程质量作为工程建设的重点,注重从源头抓好工程质量的管控,结合现场实际施工情况开展了一系列关于工序过程质量管控措施。并积极推广工程质量管理标准化先进经验,持续做好工程质量提升各项工作的落实,努力把重点工程建设项目的工程质量提高到一个新水平。

二次结构质量管控

砌体虚拟排布

(1)砌体砌筑前需提前画好排砖图,排砖时必须从梁底或板底向下整砖排版:砌块种类、尺寸、数量墙体灰缝大小、位置、后塞方式及预留高度,构造柱、圈梁、过梁、压顶等设置均要描述详尽。
(2)排砖图经审核后上墙,施工时按照排砖图上料,严格按排砖图砌筑,确保一次成优。

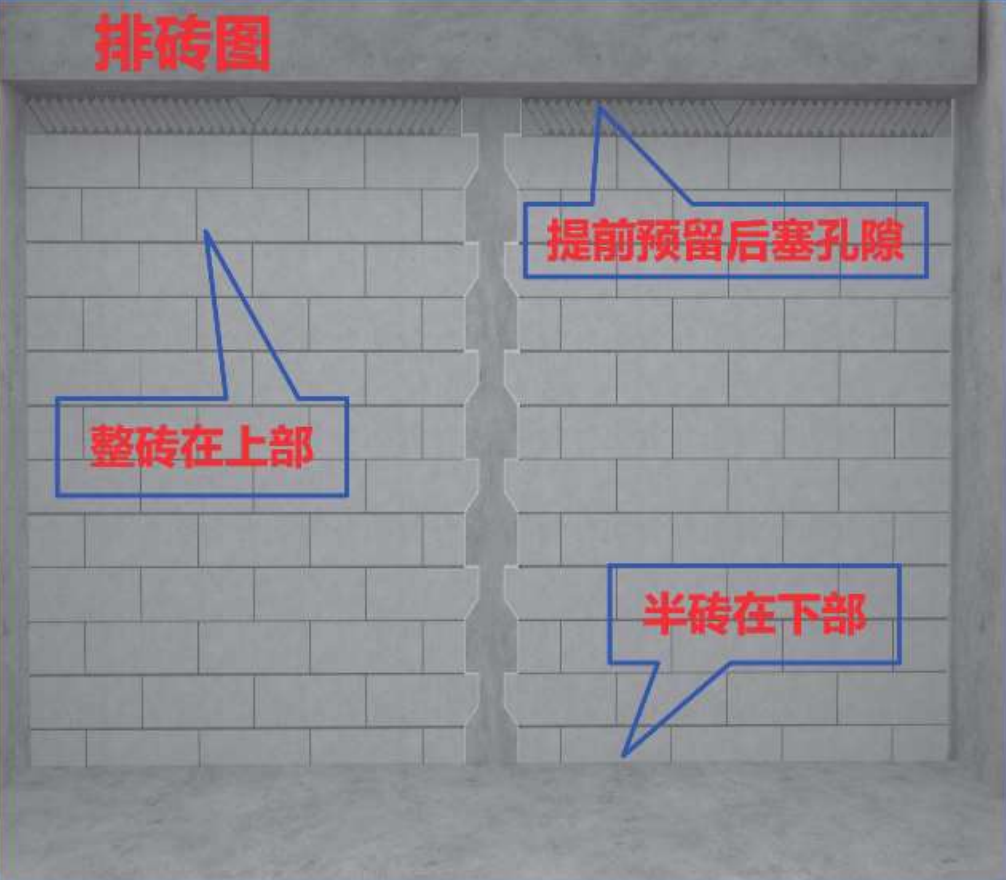

砌体排布方案

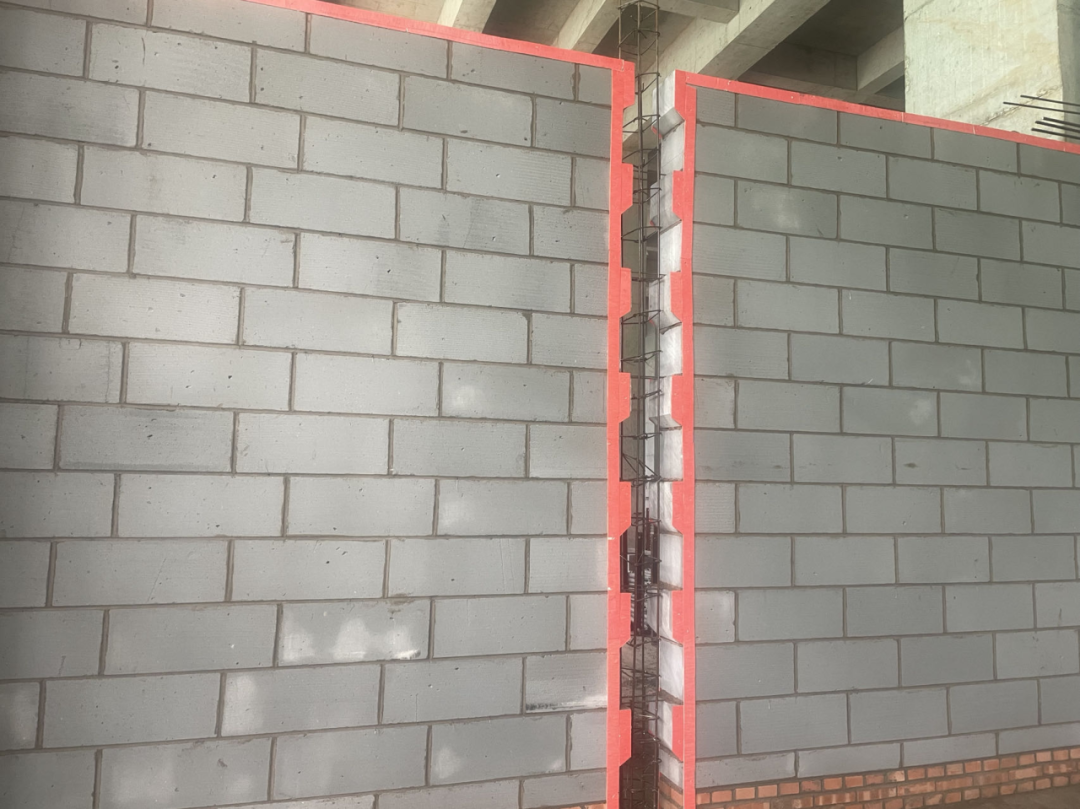

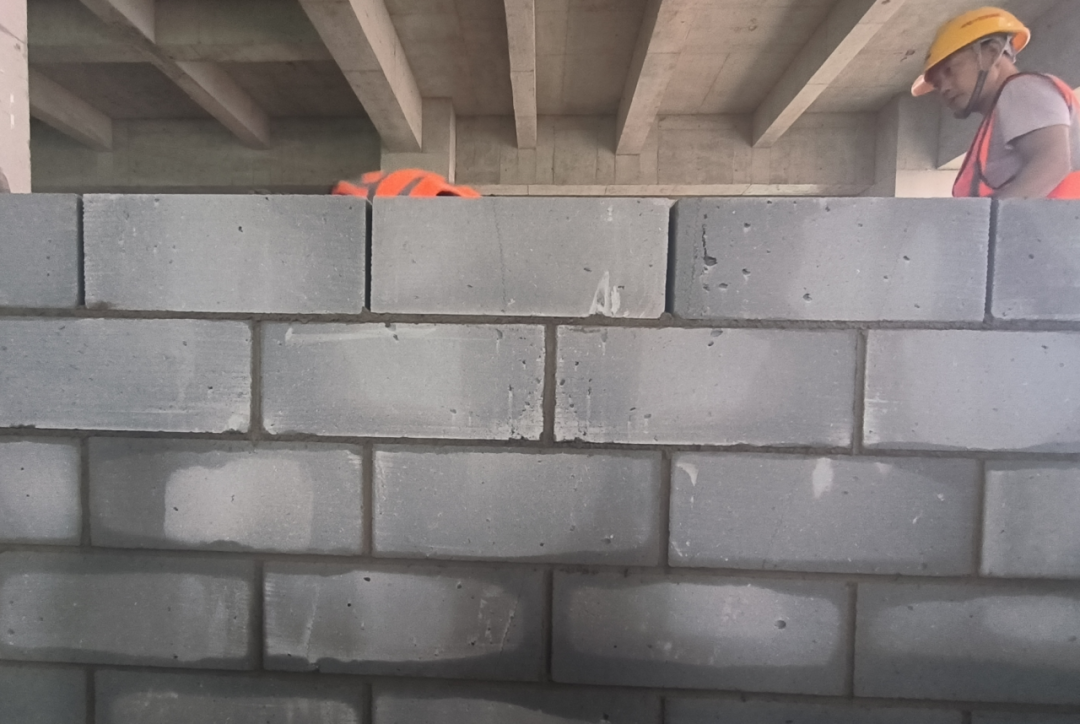

砌体排布示意图

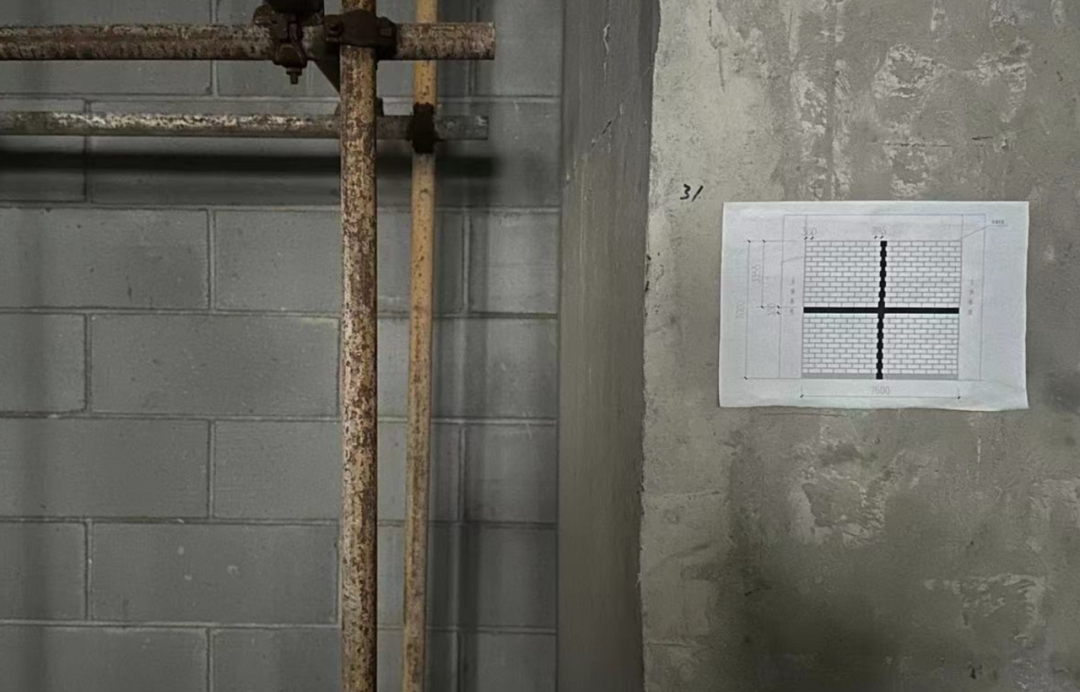

现场粘贴排布图

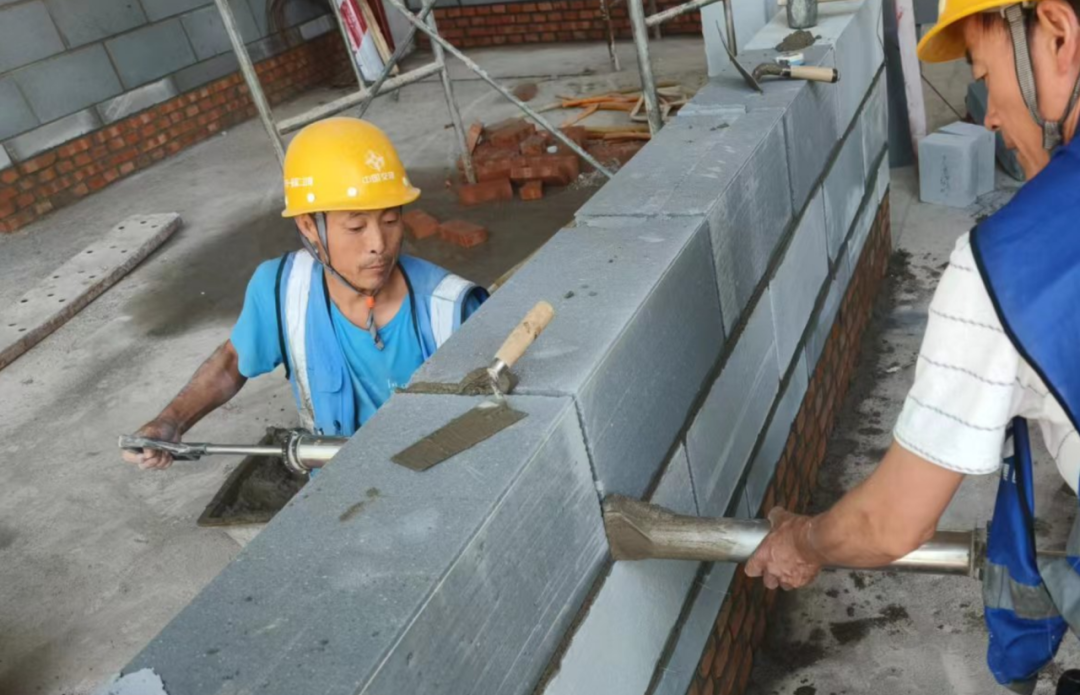

防腐木楔的应用

(1)墙体砌筑至梁底时预留4cm高度,采用防腐剂浸泡过的宽3cm、高5cm的木楔在两侧交错塞实,可将墙体顶部自由端顶紧,让砌体得到收缩、沉实等。
(2)当内部砂浆充分凝结墙体具有一定结构强度后(14天后),再开始对空隙进行清理、浇水湿润,并用微膨胀混凝土或砂浆对顶部缝隙填塞。

砌体排布方案

防腐木楔样品

现场实体应用

填充墙砌筑质量控制

(1)砌筑高度采用皮数杆控制,灰缝宽度采用直径15mm短钢管进行定尺参考控制。
(2)水平铺浆完成后按15mm间距布置砖块,用两米长铝合金尺调整墙体平整度。

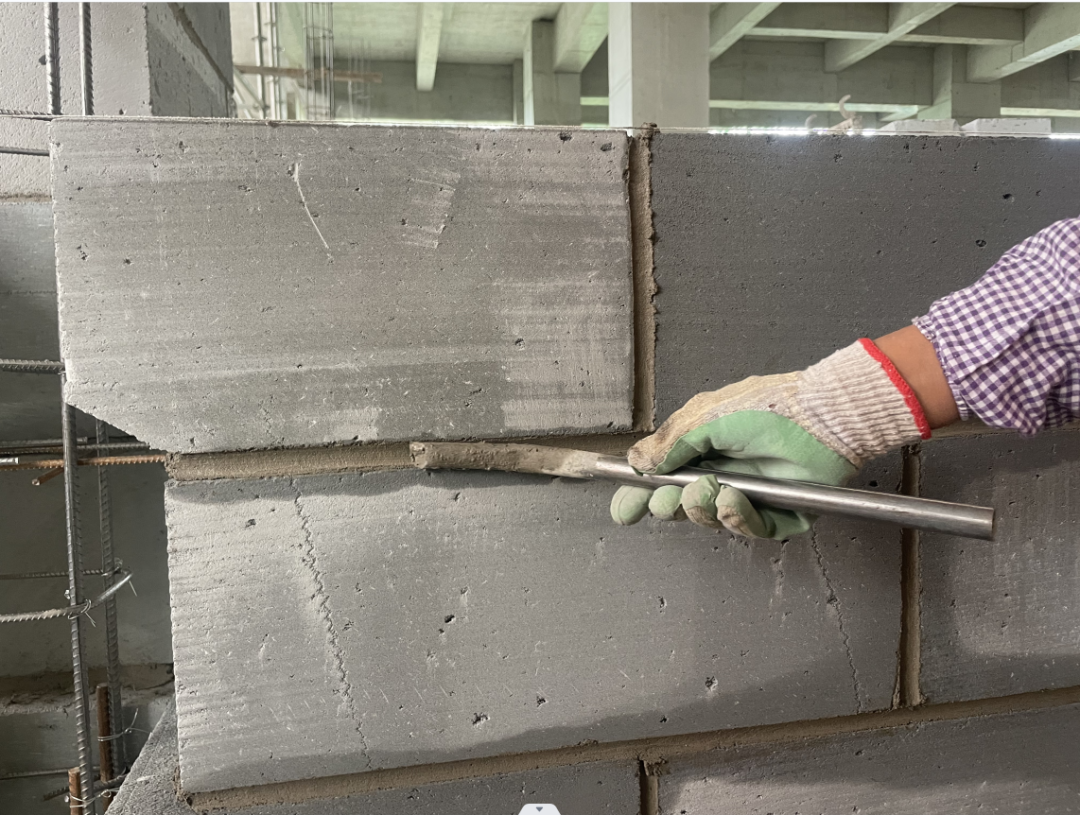

(3)采用砂浆填缝枪从墙体两侧将竖向灰缝进行填充密实(饱满度可达到90%以上)。
(4)采用直径20mm一端略弯的短钢管进行墙体勾缝。
(5)墙体砌筑完成待砂浆凝固后,定时进行洒水养护,养护时间不少于7天。

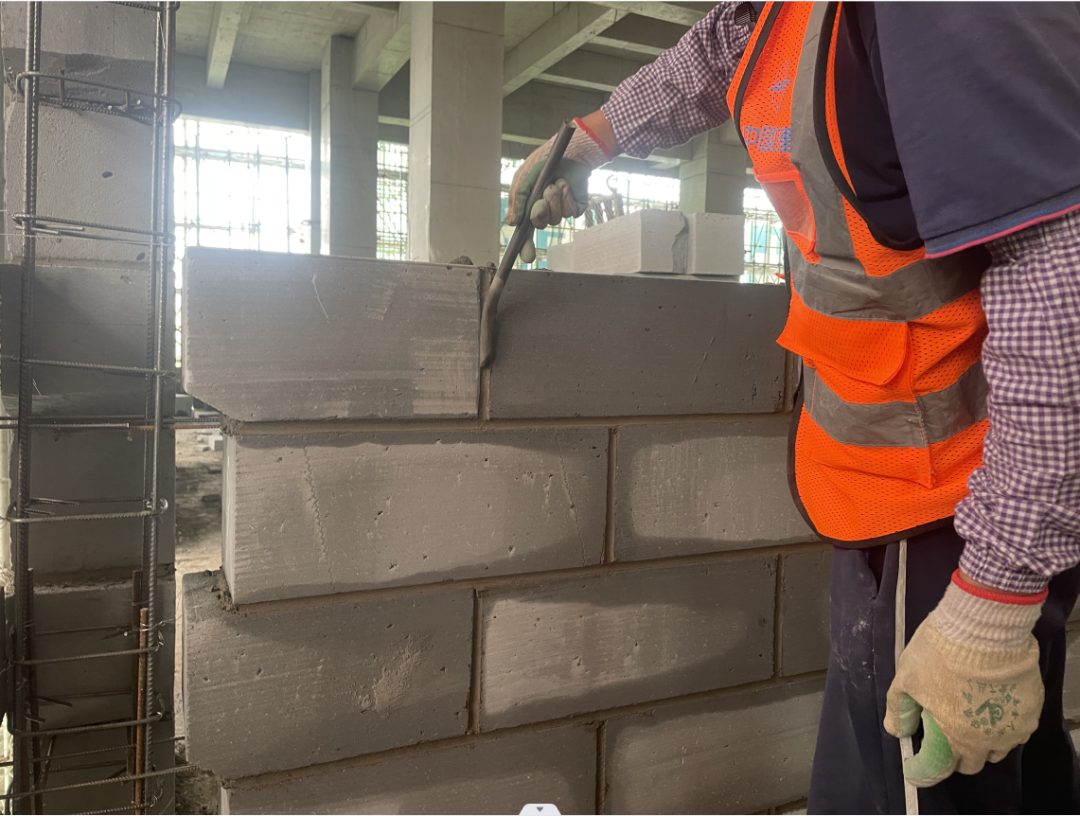

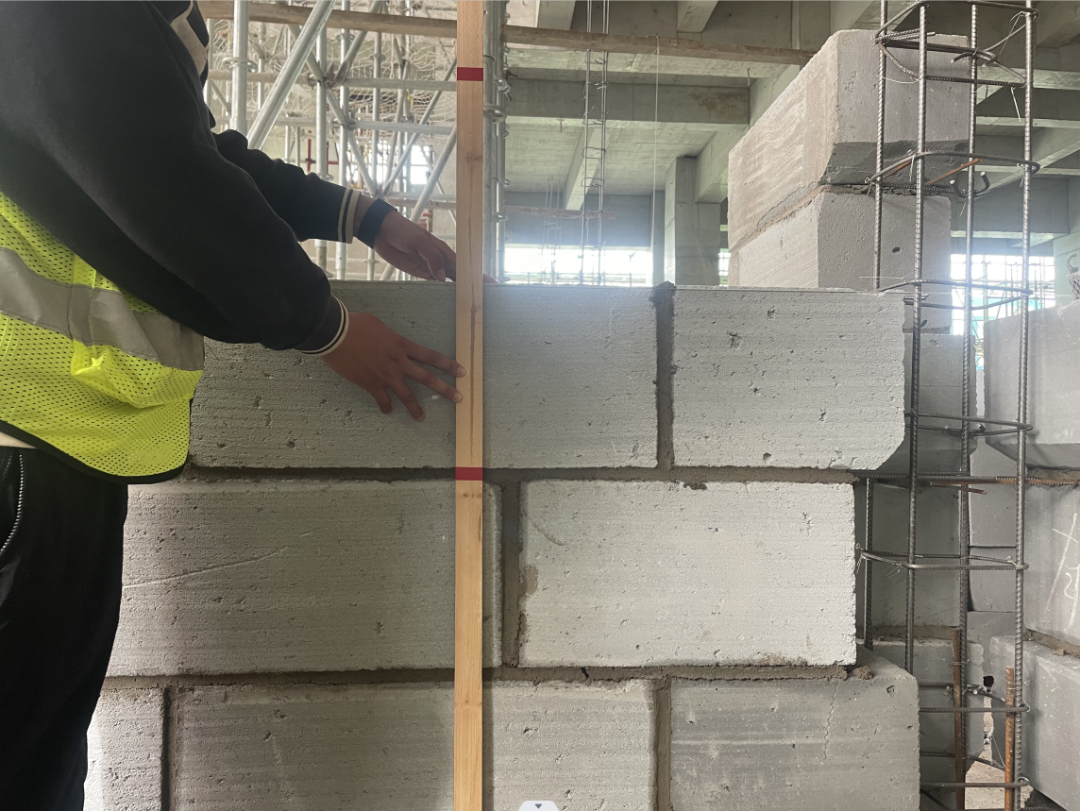

排砖皮数杆控制

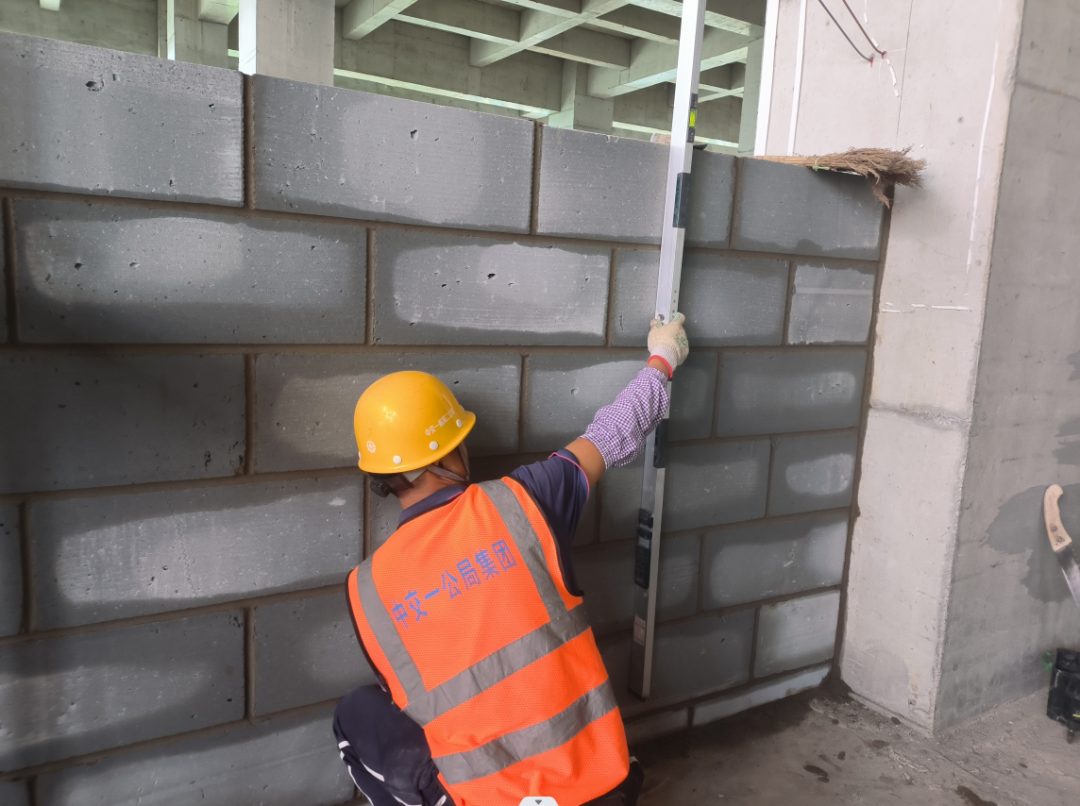

平整度靠尺检测

竖向灰缝宽度控制

砂浆填缝枪填缝

竖向灰缝填实

水平灰缝勾缝

竖向灰缝勾缝

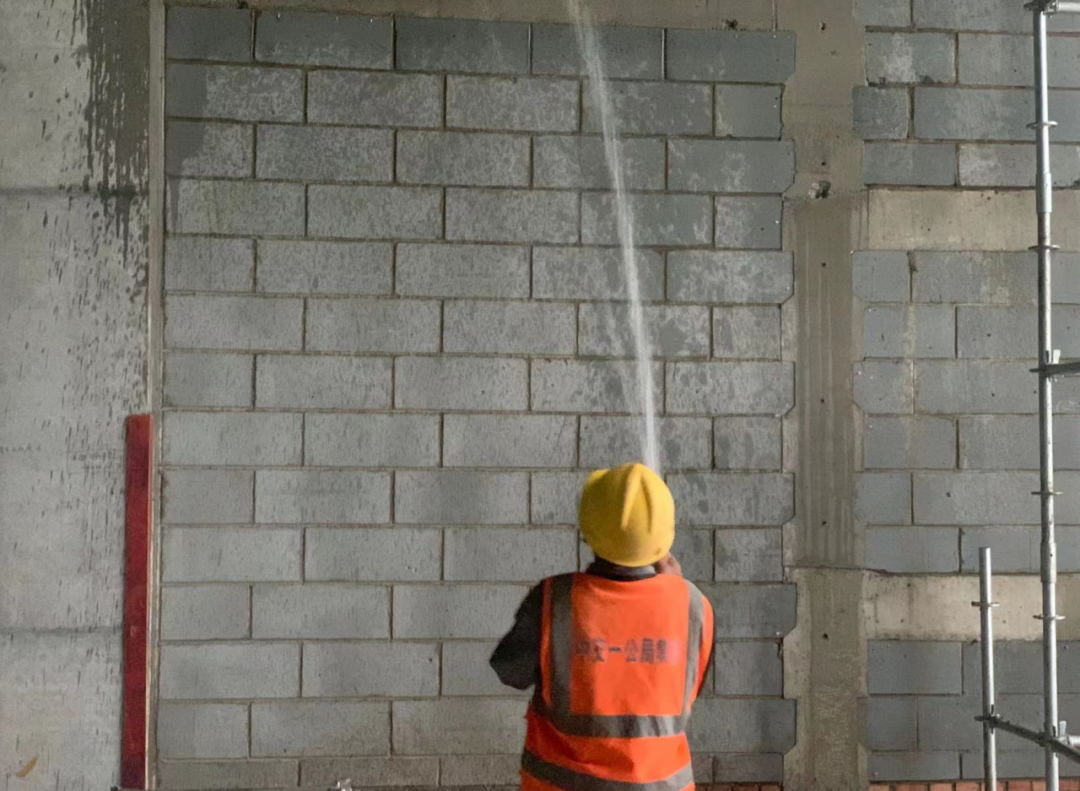

砌体结构浇水养护

构造柱浇筑质量控制

(1)构造柱模板支设前,马牙砌块底部斜割(边长6cm等腰三角形),沿马牙槎边界在加砌块上用订书机钉上3mm厚吹塑纸。
2模板安装底部加固采用对拉螺杆,加固点距底部不大于为 200mm、间距不大于 500mm。
3构造柱采用细石混凝土浇筑,适当增大坍落度,并采用专用振捣棒振捣密实,拆模后定时养护。

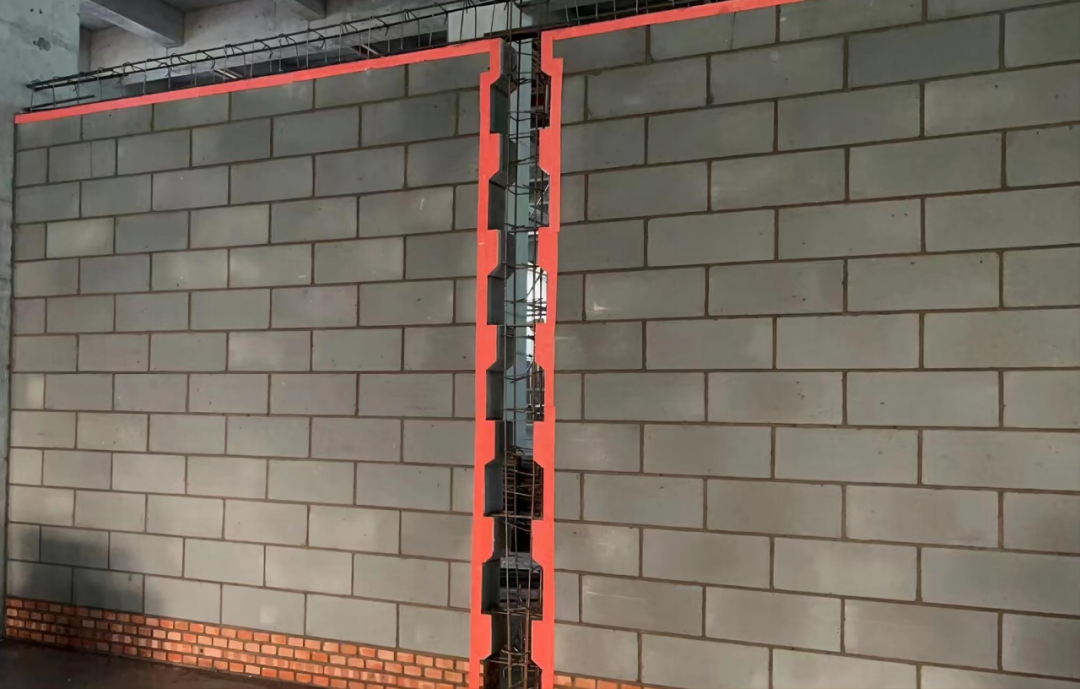

构造柱设置方案图

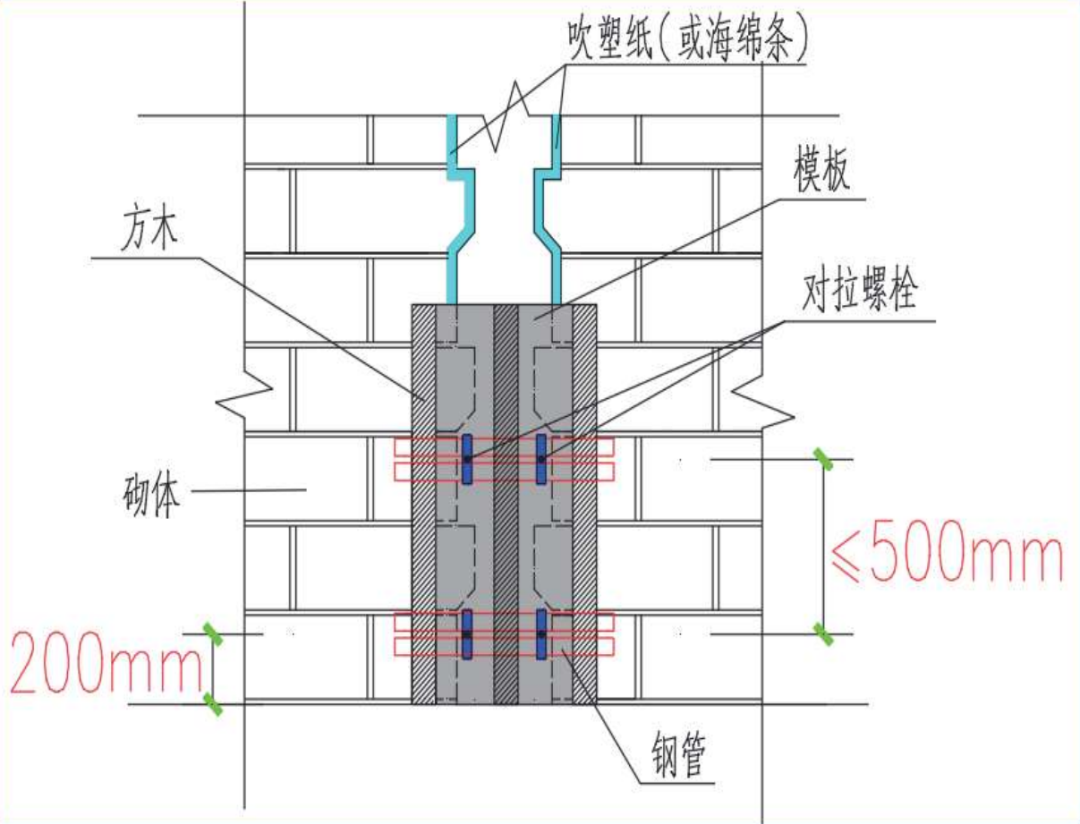

构造柱加固示意图

马牙槎下部切角

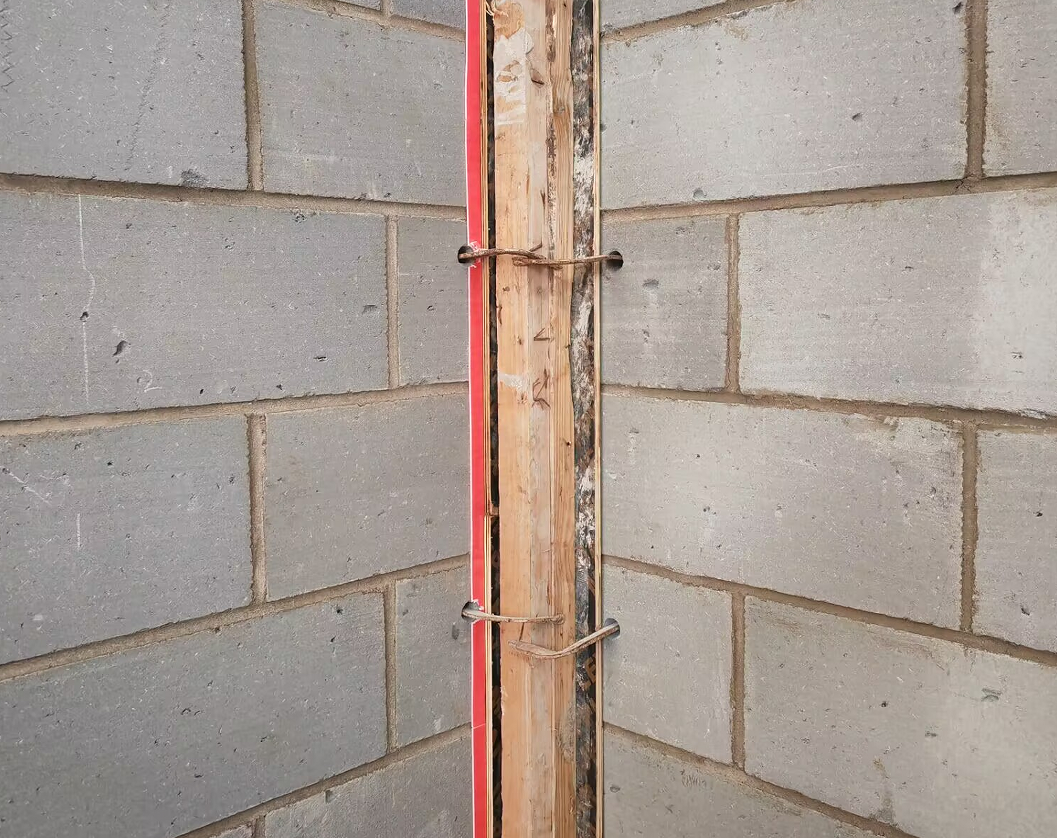

构造柱两侧粘贴吹塑纸

构造柱模板安装

构造柱拆模后情况

异形构造柱模板加固做

对于“T”型或“L”型墙体交接部位构造柱可以在两侧墙体设置螺栓孔,加气砌体采用电钻钻孔,其他不宜钻孔墙体可采用预留的方式留置;加固措施如下图:

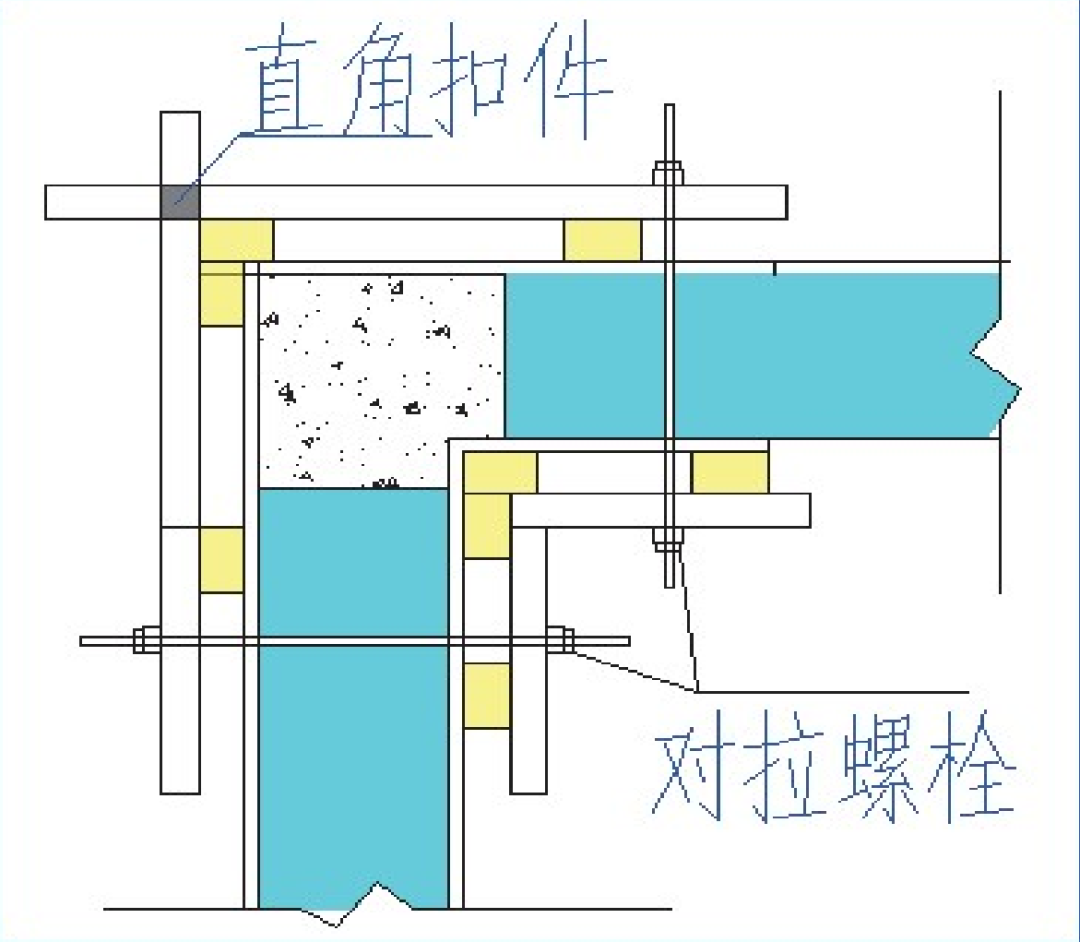

T型构造柱模板加固示意图

L型构造柱模板加固示意图

项目构造柱模板加固

成品展示
