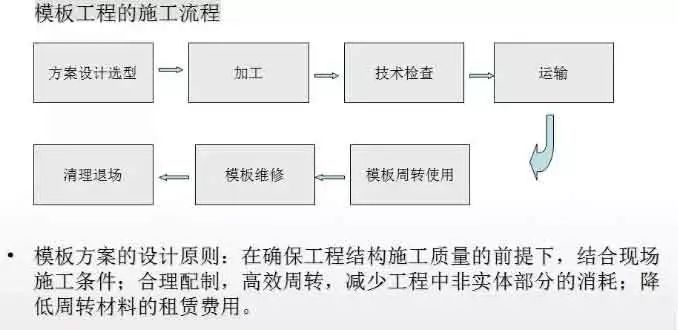

模板工程
模板选型要合理
大模板拼接

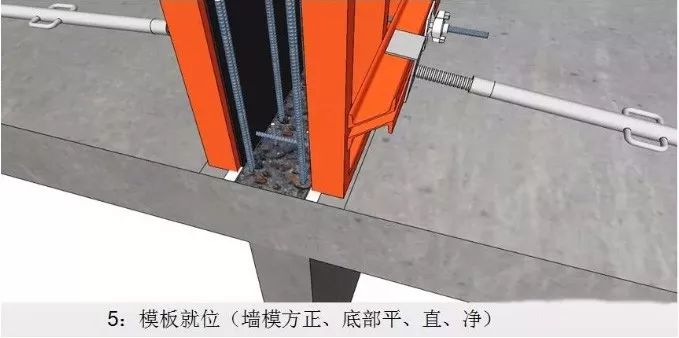

阴角模—采用多道阴角压槽保证阴角严密顺直

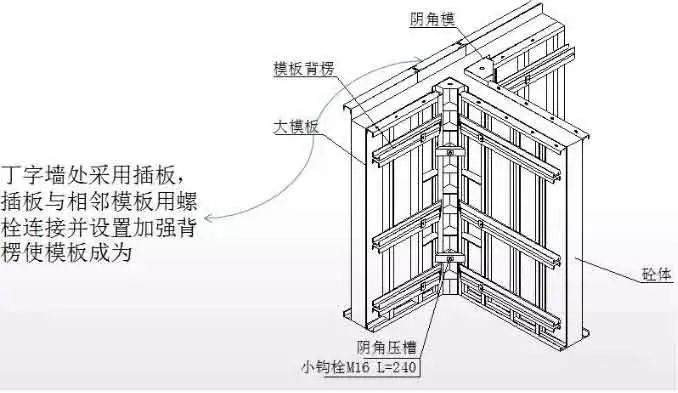

丁字墙节点

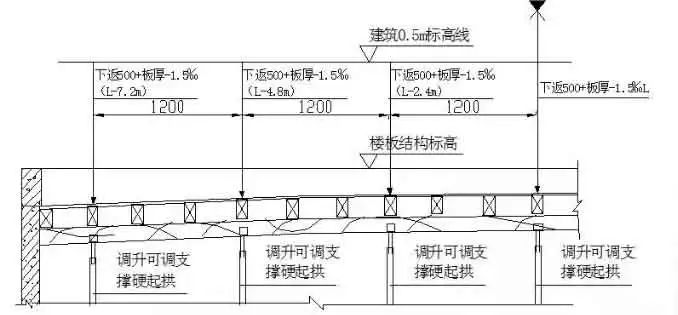

超过4m按1‰~3‰起拱,采用硬起拱,起拱应顺直,不要起折线拱或倒拱

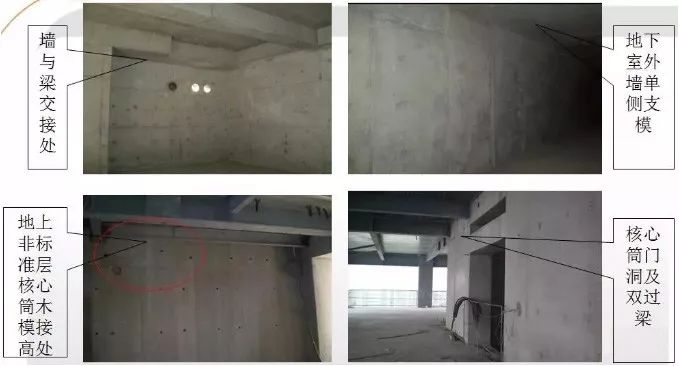

地下室导墙模板接茬

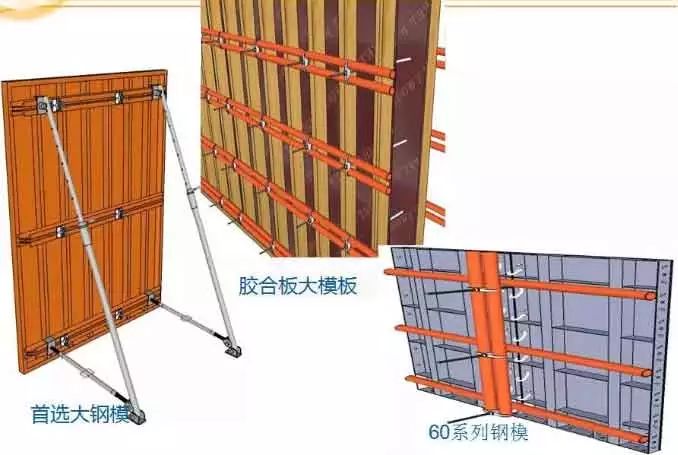

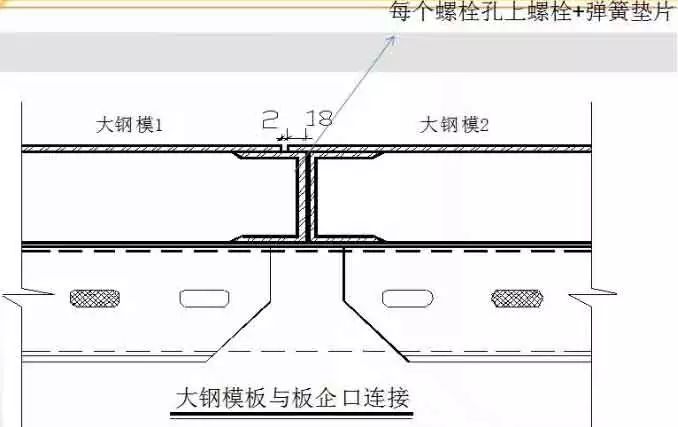

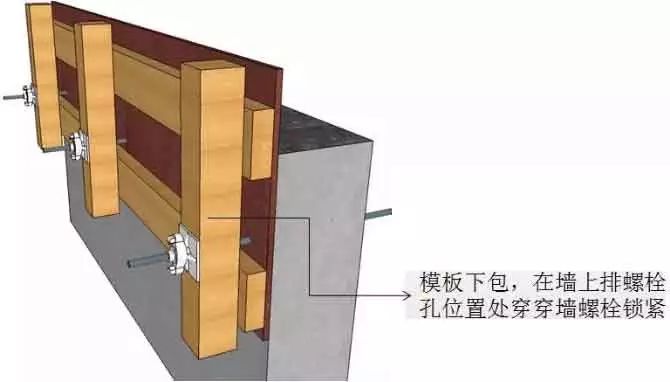

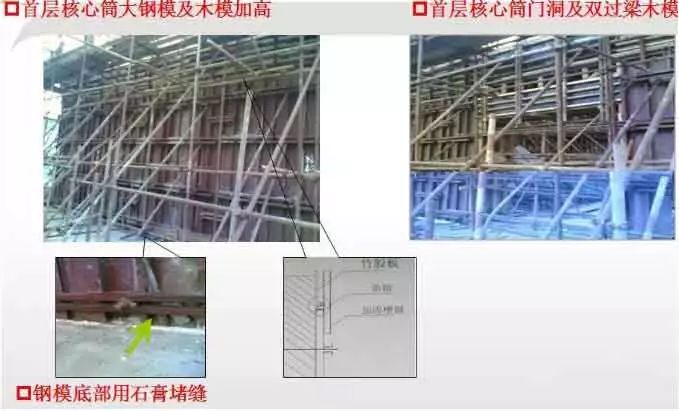

大钢模板外墙接茬

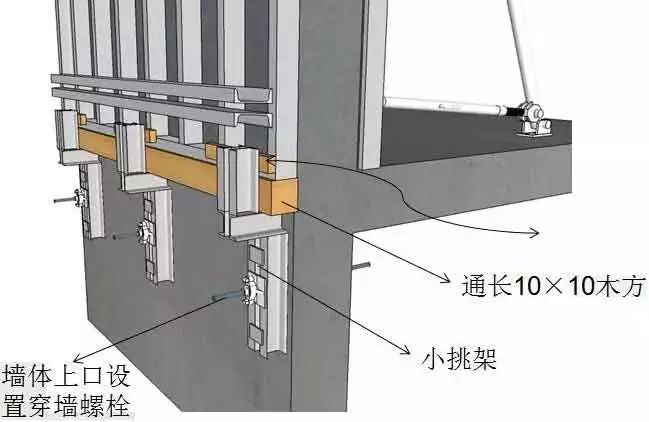

外墙楼板处接茬

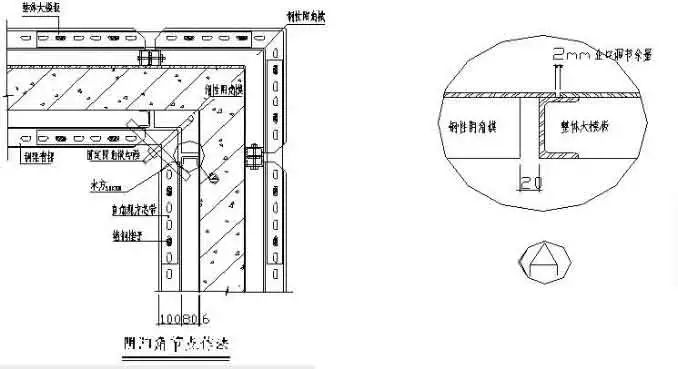

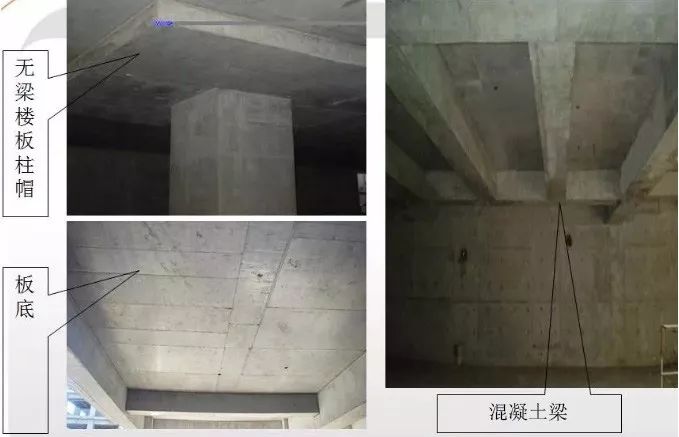

顶板阴角节点

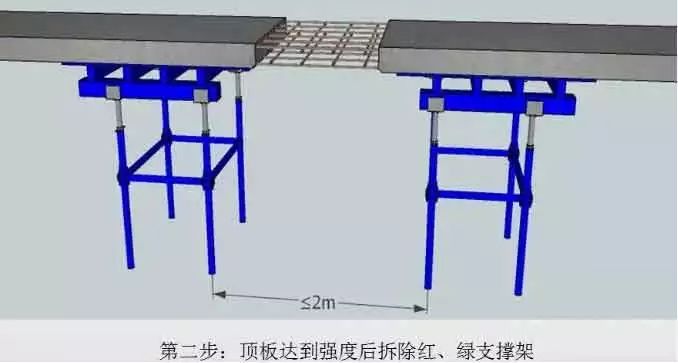

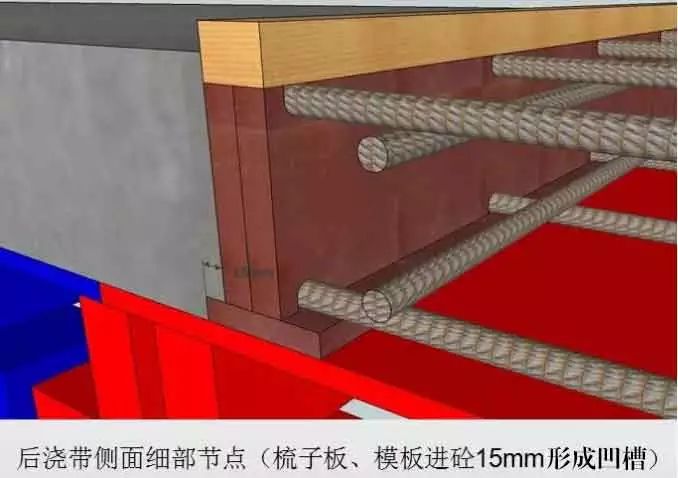

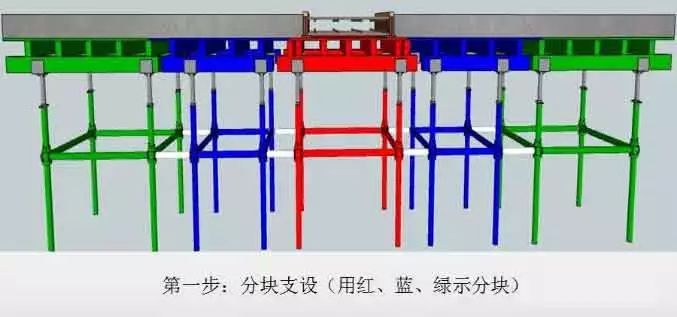

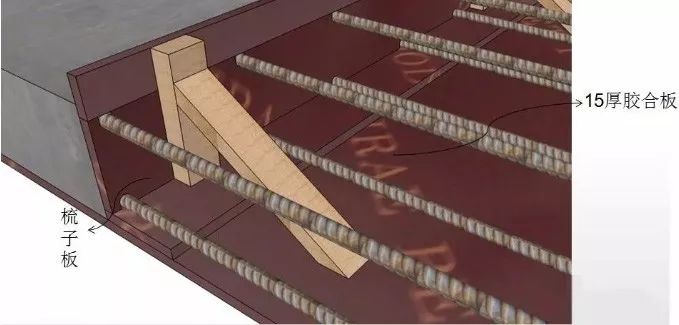

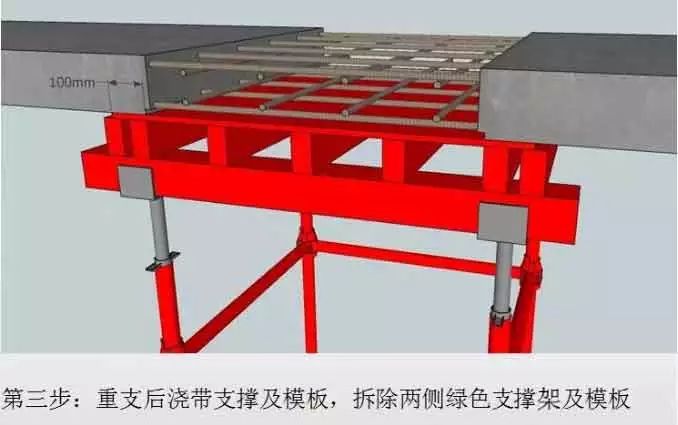

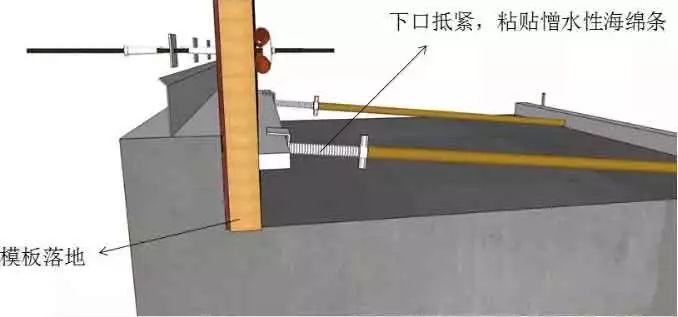

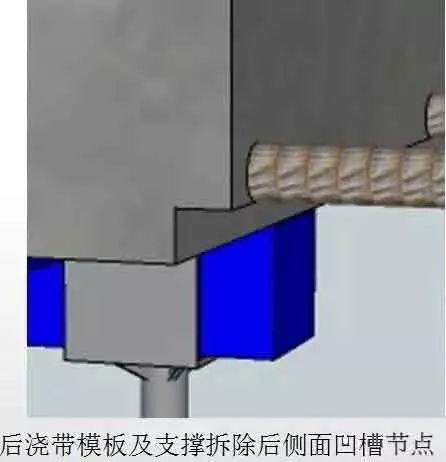

顶板后浇带模板支设
梁柱接头节点模板

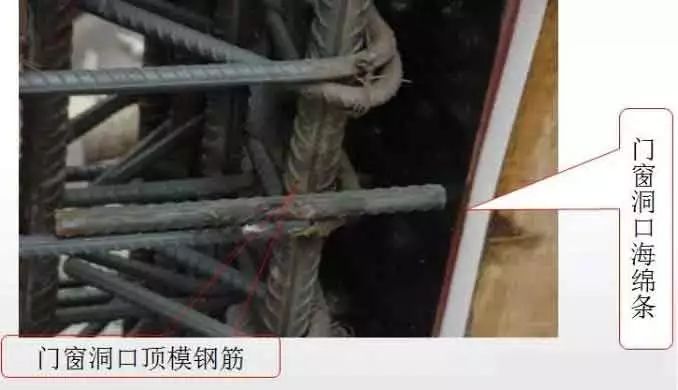

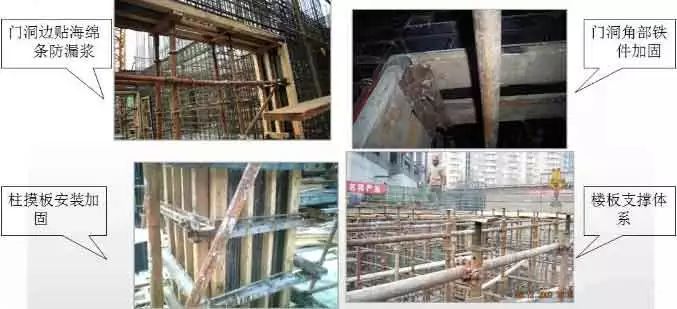

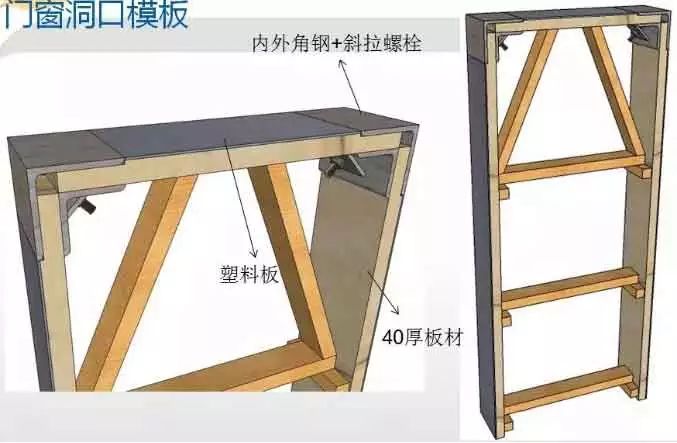

门窗洞口模板
门窗洞口模板

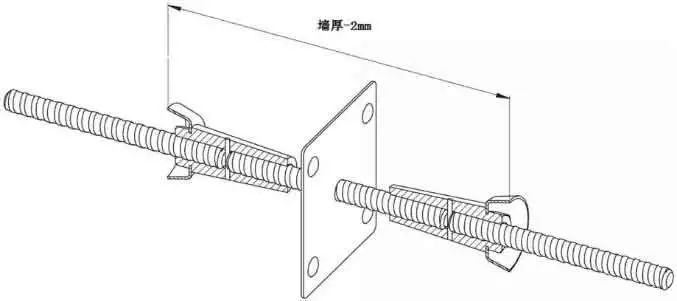

地下室外墙宜采用三节头止水螺栓

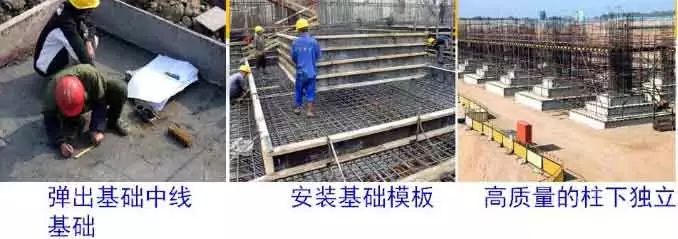

基础模板
基础模板

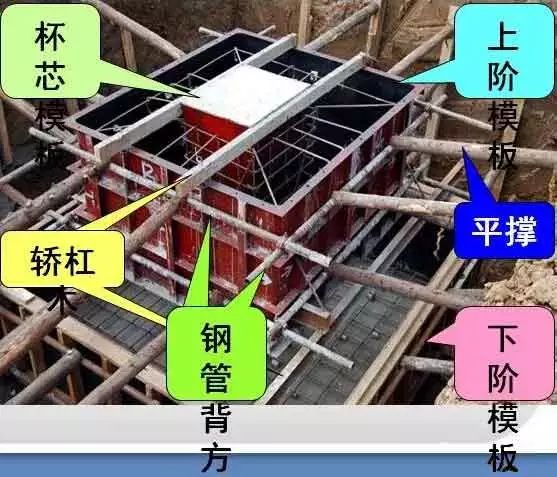

杯芯模两侧要钉上轿杠木,以便搁置在上台阶模板上,杯芯模不设底模板,以利杯口底部砼振捣。
夹具及卡具:常用的有工具式柱箍和组合式梁卡具。柱箍亦称定位夹箍,用角钢、槽钢、扁钢或木方制成,是直接支承或夹紧各类柱模的支承件。

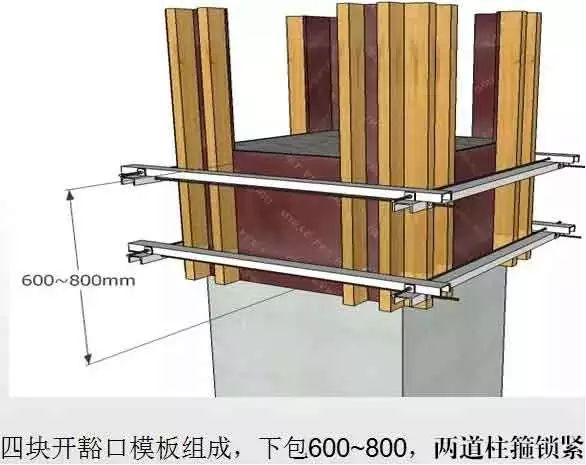

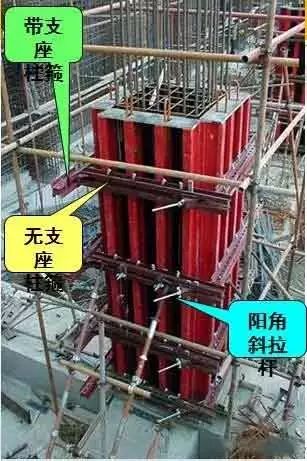

柱模套箍
可调柱模板的柱箍
模板安装的操作质量,是确保模板工程质量和混凝土结构质量的关键工序。
钢筋工程

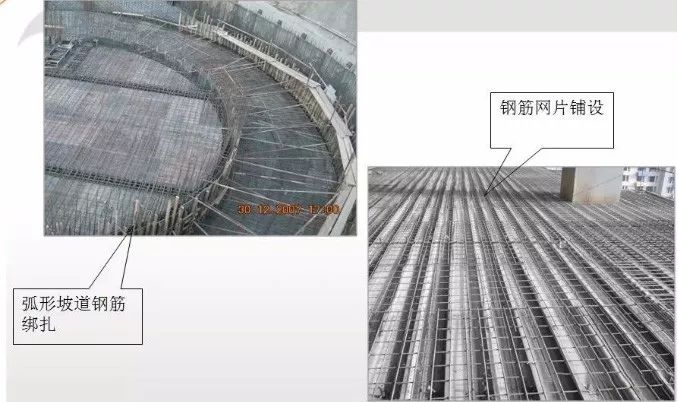

钢筋堆场—分类码放、地垄墙、挂标识牌
钢筋工程是保证抗震和结构安全的关键分项工程.施工中重点加强以下管理环节和质量控制。

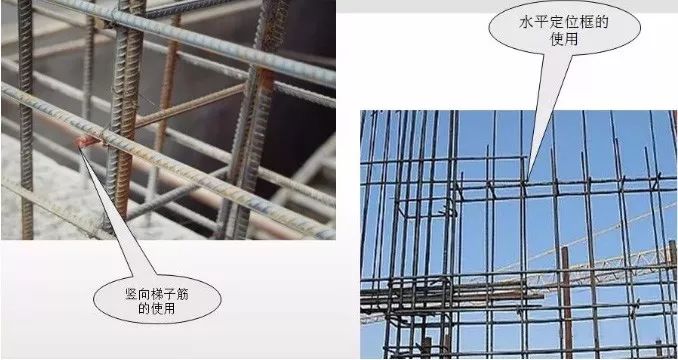

定位筋应有大样图
定位筋应有大样图
起步筋

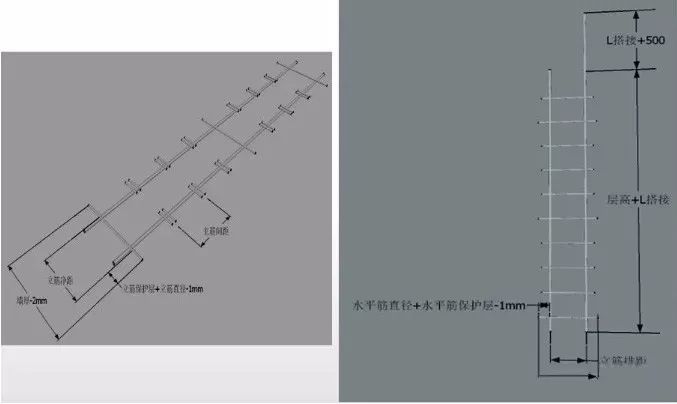

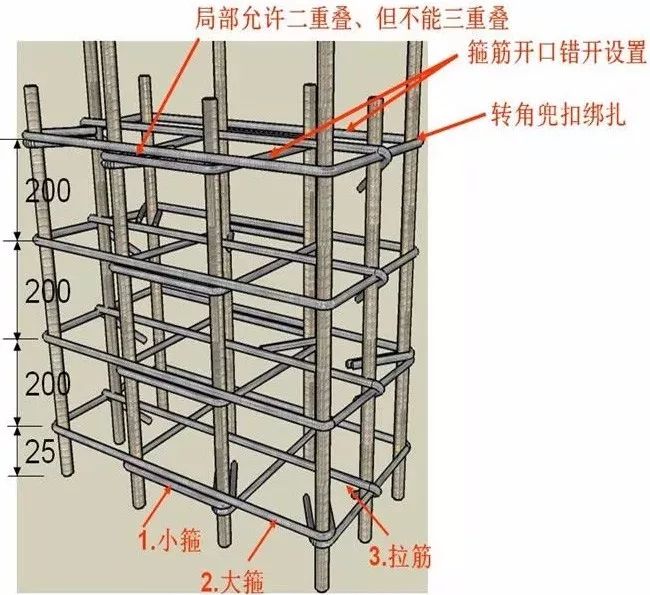

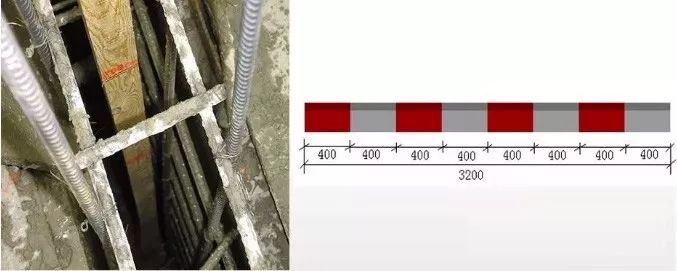

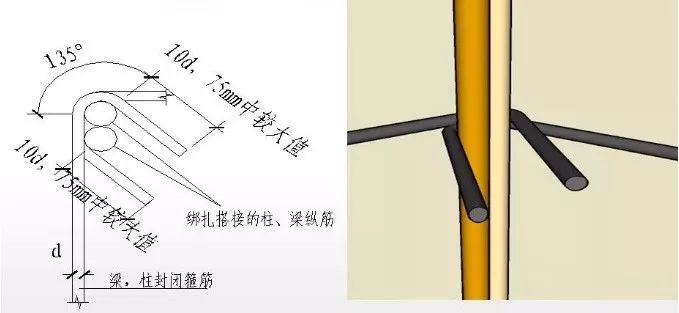

1)连梁箍筋有一根在暗柱边且距暗柱边50mm;2)楼板钢筋距墙边(梁边)50mm;3)梁箍筋距柱边;4)次梁两端箍筋距主梁50mm;5)墙体水平筋或暗柱箍筋距楼(地)面30~50mm;6)墙体竖向筋距暗柱、门口边50mm

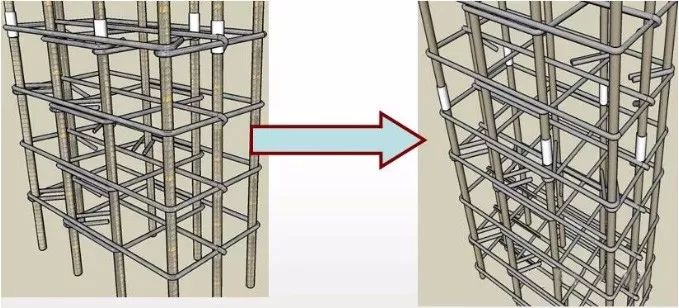

柱(暗柱)主筋搭接处的专用箍筋
柱(暗柱)套筒上箍筋调整
暗柱绑扎

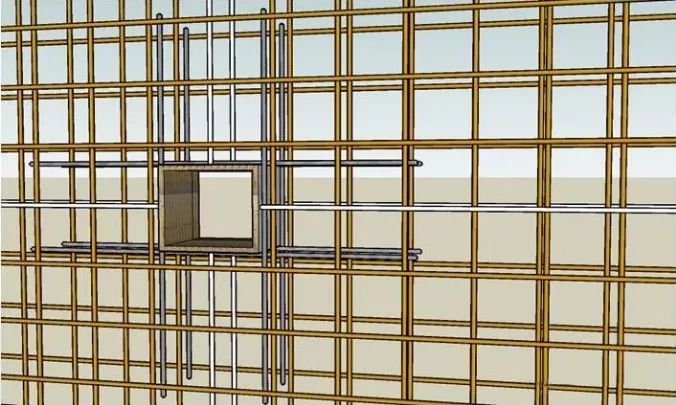

洞口加筋补强
墙竖筋搭接处绑扎三道水平筋

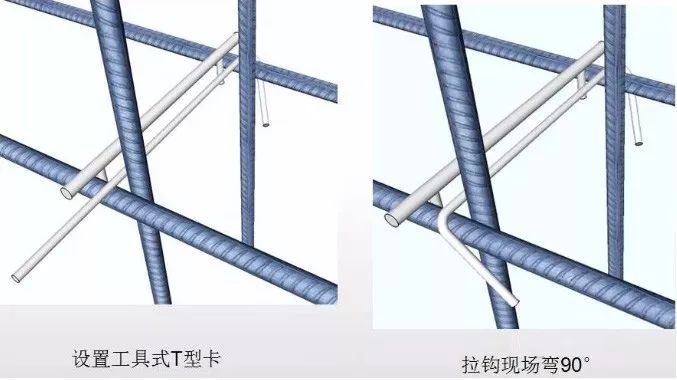

拉钩安装

后浇带、施工缝处钢筋保护层控制

钢筋后台加工质量检查

钢筋绑扎措施

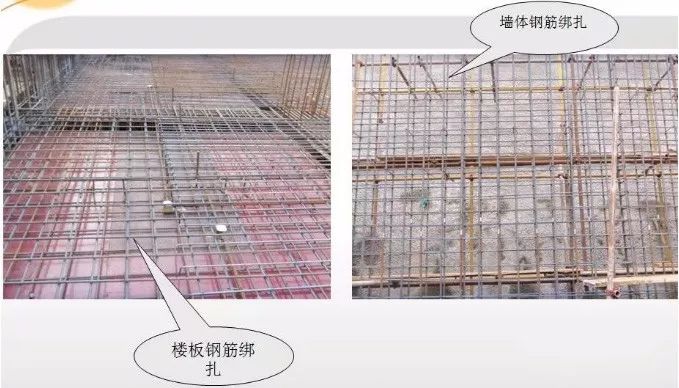

钢筋绑扎
钢筋绑扎

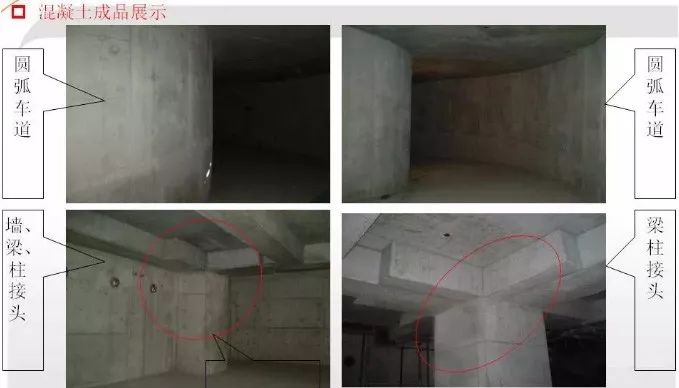

混凝土工程

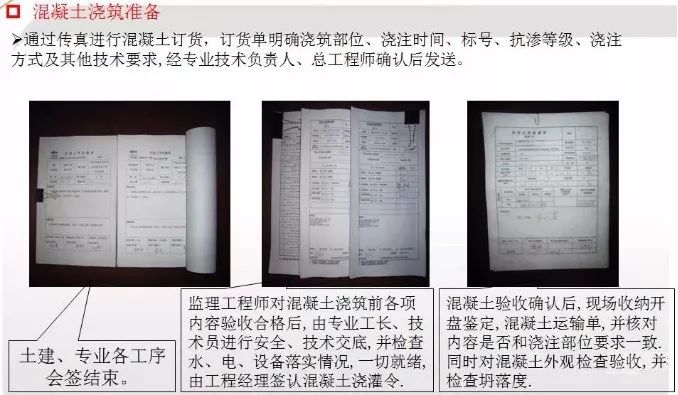

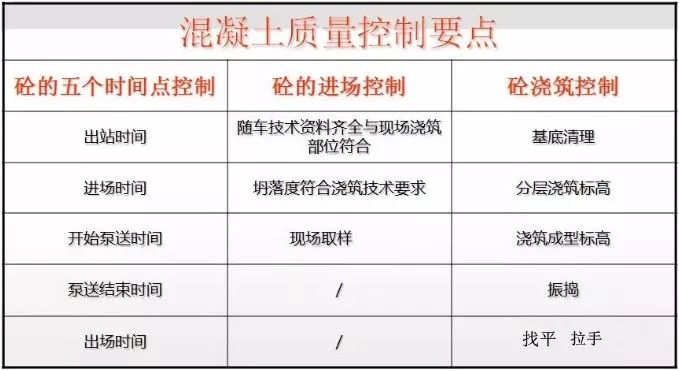

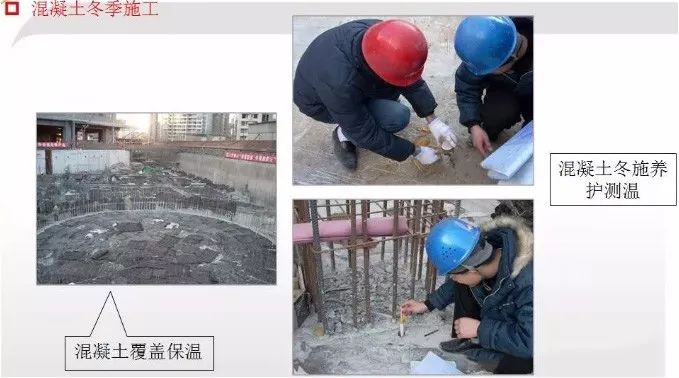

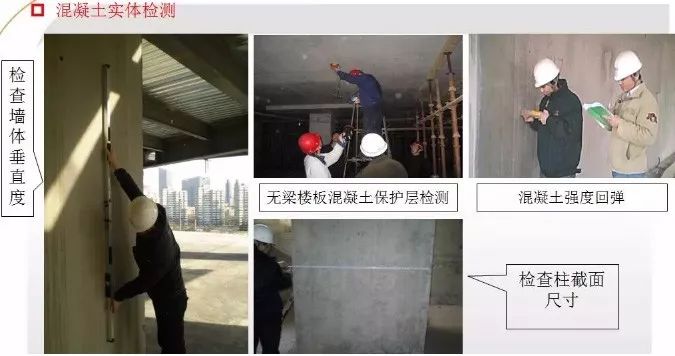

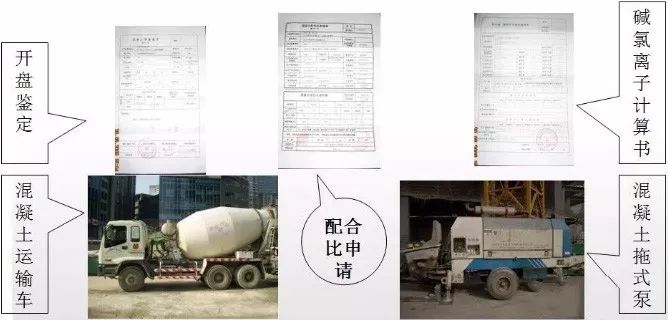

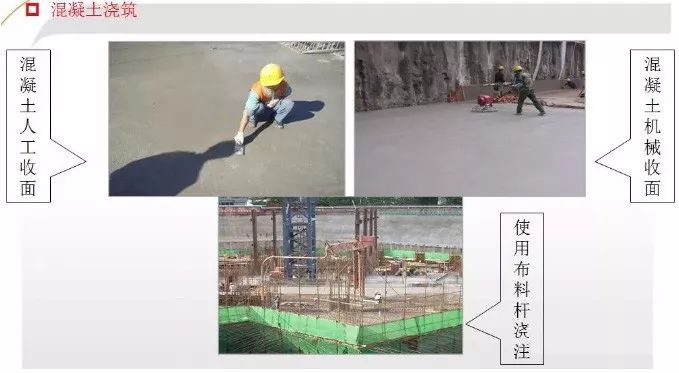

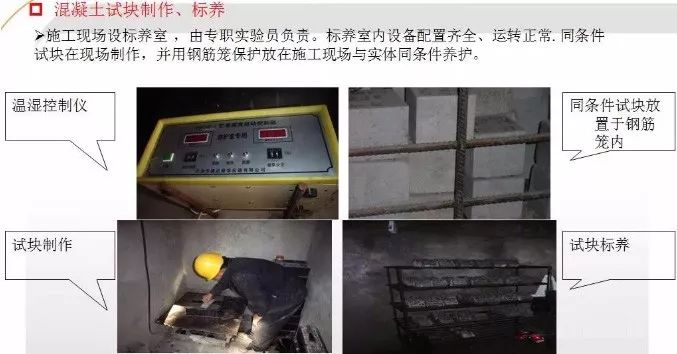

结构用混凝土采用商品混凝土,商品混凝土厂家资质资料齐全,考察合格,每批混凝土到达施工现场均提供开盘鉴定、配合比申清单、碱离子、氯离子计算书及混凝土原材复试报告等。运输过程严格控制混凝土搅拌站至施工现场时间,确保混凝土初凝时间满足要求。运输及浇筑设备检查合格。

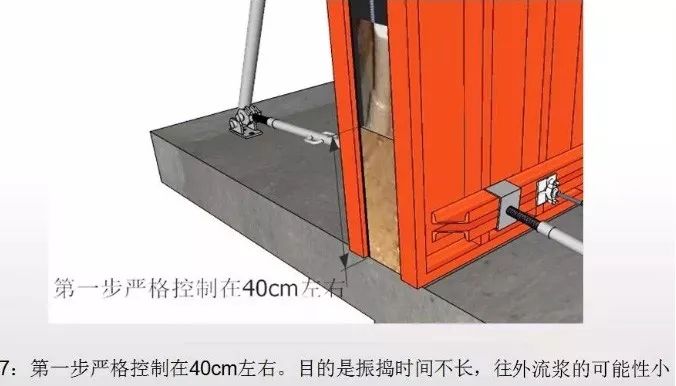

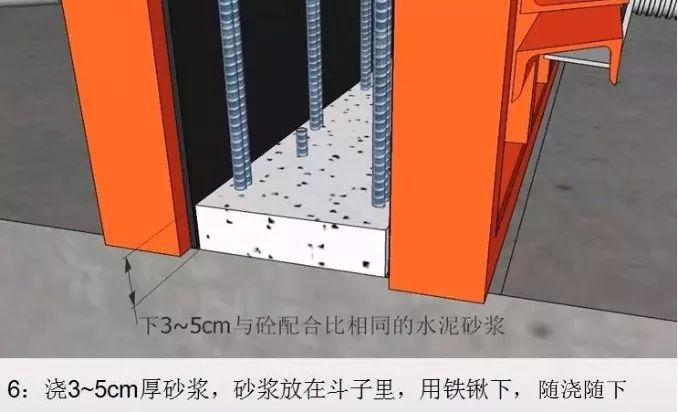

标尺杆控制混凝土分层下料

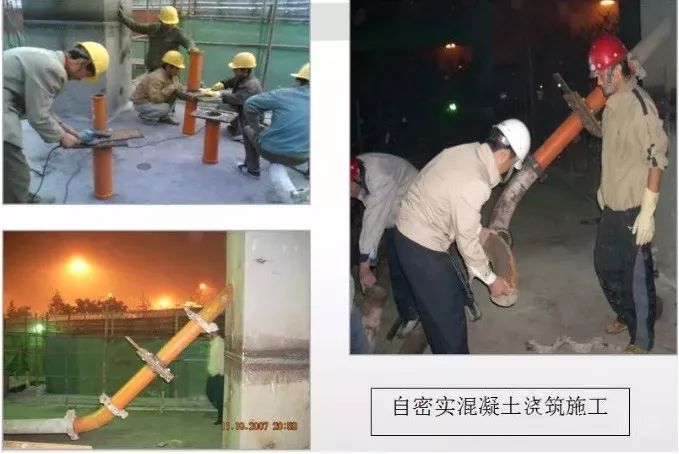

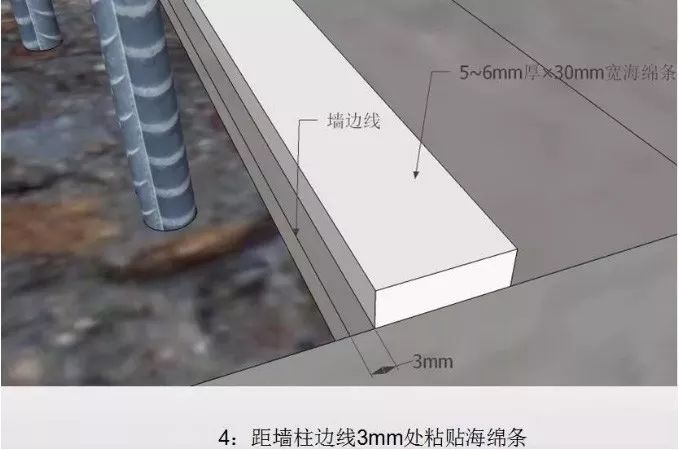

防止墙、柱烂根措施
防止墙、柱烂根措施
防止墙、柱烂根措施
防止墙、柱烂根措施
防止墙、柱烂根措施

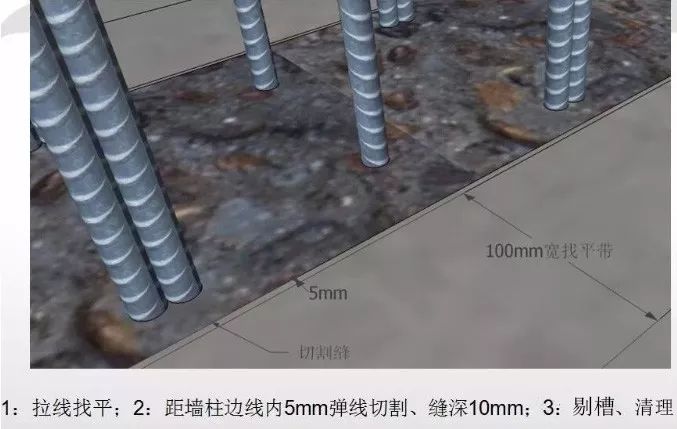

施工缝剔凿
水平施工缝:去除软弱层,露出石子。
竖向施工缝:去除松散石子,露出密实砼。
砼工长必须三做到:
1)每班砼第一辆砼应鉴定。
2)浇筑砼工长必须到——看分层振捣。
3)拆模后工长必须到——一拆模,烂根拾掇一下(必须是抹灰工或油工,用下一车同一级别的砼原浆)
