一、基础钢筋绑扎

1、工艺流程

绑扎承台钢筋→绑扎地梁钢筋→绑扎底板底层钢筋→摆放底板马凳→绑扎底板面层钢筋→墙、柱钢筋插筋→验收

2、承台钢筋绑扎

绑扎承台钢筋时先深后浅,先大承台,后小承台,高深承台,侧面要绑扎分布钢筋。

3、基础梁钢筋绑扎

3.1绑扎时,先在垫层上按图纸设计要求划好箍筋的间距(绑扎箍筋时按要求间距加密),再在胎模内按图放置梁钢筋。

3.2基础梁多方向钢筋交叉的,预先排列基础梁绑扎先后顺序,以免面钢筋超高。

3.3地下室基础梁板受力情况不同于楼层框架,基础梁梁底为受压区,梁面为受拉区,地下室底板面层钢筋在梁第一层面筋下通过。

3.4主梁主筋穿好套好箍筋,按已画好的间距逐个分开,固定主筋,穿次梁主筋并套好箍筋,放主梁架立筋、次梁架立筋。基础梁主筋构造和箍筋加密区位置见示意图。

3.5箍筋弯钩的叠合处,在梁中交错绑扎,箍筋弯钩为135度。

3.6基础梁伸入承台处,梁钢筋锚固长度以伸入柱边或墙边开始算梁的锚固长度。

3.7基础梁钢筋,在绑扎完成后,主筋下垫好垫块,保证主筋保护层的厚度。

3.8基础梁接头位置相互错开,在受力钢筋直径35倍区段范围内(且不小于500mm),有接头的受力钢筋截面面积占受力钢筋总截面面积不超过50%。

3.1.3.9梁主筋双排时,用Φ25短钢筋垫在两层钢筋之间,两排排距不少于一倍主筋直径。

4、绑基础底板钢筋

4.1底板钢筋绑扎前先按图纸钢筋间距要求,在防水保护层上弹出轴线、基坑线、钢筋位置线,按线摆放钢筋。

4.2 按弹出的钢筋位置线,先铺底层钢筋。点这免费下载施工技术资料根据受力情况,决定下层钢筋哪个方向钢筋在下面,一般先铺短向钢筋,再铺长向钢筋。

4.3 钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。采用一面顺扣要交错变换方向,也可采用八字扣,但须保证钢筋不位移。

4.4底板钢筋绑扎采用20-22#铅丝,绑扎的铅丝扣尾一律向底板内,不得朝外。

4.5 摆放底板混凝土保护层用水泥垫块垫块,垫块厚度等于保护层厚度,按每1m左右距离梅花型摆放。

4.6 基础底板双层钢筋,绑完下层钢筋后,焊接Φ18通长钢筋作为马凳(间距1.5m一道),在上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。

4.7 底板钢筋绑扎接头时,钢筋焊接、搭接位置基础底板底层钢筋在跨中位置,底板上层钢筋在支座附近位置,钢筋搭接处用铁丝在中心及两端扎牢。

4.8 基础底板受力的特殊性,上下层钢筋接头位置在同一截面内,绑扎接头的钢筋截面面积占受力钢筋总截面面积的百分比,在受压区中不得超过50%,在受拉区中不得超过25%;不在同一截面中的绑扎接头,中距不得小于1.3倍搭接长度。接触对焊时,在同一截面内的受力钢筋,其焊接接头的截面面积不超过受力钢筋总截面面积的50%,不在最大弯矩处。

二、剪力墙钢筋绑扎

施工工艺:立定位竖筋→画横向水平筋分档线→绑扎定位梯→绑扎竖向筋→绑扎水平筋。

1、在底板混凝土上弹出墙身及门窗洞口位置线,校正预埋插筋,墙模板采用“跳间支模”。

2、先绑2~4根竖筋,并画好横筋分档标志,然后在下部及齐胸处绑两根定位梯。

3、为保证剪力墙筋的间距和保护层的厚度,沿墙高每两米(分布筋间距倍数)设置一道墙体水平定位梯。

4、混凝土墙上非连续的、不大于800mm的洞口在每侧补强钢筋不小于被切断钢筋截面面积的一半。当墙上设备预留孔洞不大于200mm时,钢筋不得切断;钢筋沿洞边绕过;大于300mm时,洞口加筋为洞口切断钢筋面积均分为洞口两侧,所有的洞口应和各专业配合先预留不得后凿。

5、墙筋为双向受力钢筋,所有钢筋交叉点应逐点绑扎,双排钢筋之间绑扎拉筋。

6、在墙筋内外侧应扣上专用塑料垫块,以保证保护层的厚度。

7、各连接点的抗震构造钢筋及搭接锚固长度:

8、配合其他工种安装预埋管件、预留洞口等,其位置,标高均要符合要求。

9、核心筒剪力墙绑扎工艺流程

清理基层→将成型的钢筋运至工作面→暗柱钢筋进行螺纹连接→接头验收→暗柱钢筋绑扎→定位梯绑扎→暗梁、过梁绑扎→墙体钢筋绑扎→进行三检→交下道工序。

9.1、暗柱要用线坠吊垂直,吊好后用钢筋临时定位。

9.2、暗柱与箍筋采用“缠扣”,梁与箍筋采用“套扣”墙体筋绑扣采用 “顺扣”逐点绑扎牢固,并隔行换向。两根钢筋搭接处两头及中间用绑丝绑扎牢固。搭接长度必须满足要求,并能保持在搭接范围内绑扎三道水平钢筋。绑丝下料要量好尺寸,绑丝头外露长度不大于20mm,绑丝端头朝向墙、柱中。

9.3、墙、柱变截面时钢筋按1:6调整,满足保护层的要求,墙体钢筋、暗柱钢筋要垂直。

9.4、过梁筋绑扎时,用水准尺进行调平,箍筋要求间距均匀,垂直于梁主筋,起步筋第一道在柱内距外侧主筋50mm,第二道在柱外,距主筋50mm;封顶梁时,箍筋满绑。

9.5、各种定位卡具是保证钢筋排距,间距,位置准确的工具,所以必须尺寸准确,使用得当,保证完好。

9.6、为保持两排钢筋的相对距离,采用绑扎定位梯,间距1000~1200mm 。梯子筋的焊接尺寸必须准确,应在专用的模具中焊接。

三、柱钢筋

1、地下室竖向构件在基础锚固段不少于三个箍筋或三道分布筋。基础柱墙钢筋,为免轴线偏移,定位后要和底板梁或板钢筋焊牢。

2、按图纸计算好每根柱箍筋数量,先将箍筋都套在楼板层处的主筋上,然后焊主钢筋。

3、为保证柱的主筋间距和保护层厚度,在每层楼板面处距柱子模板上口100mm处固定位框控制钢筋的位置。柱子钢筋使用柱筋内部定距框控制钢筋的保护层,柱筋内部定位框每2m设置一个,柱筋内部定距框端口刷涂防锈漆。

4、梁柱交接处,柱箍筋间距应按要求加密,具体见详图。

5、当柱截面有变化时,其下层柱钢筋的露出部分,在绑扎梁的钢筋之前,先行收缩准确。

6、绑扎时在立好的柱子钢筋上用粉笔或石墨条划出箍筋间距,然后将已套好的箍筋往上移

7、箍筋与主筋垂直,箍筋转角与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花式交错绑扎,箍筋的接头(即弯钩叠合处)点这免费下载施工技术资料应沿柱子竖向交错布置。

8、柱箍筋端头弯成135度,平直长度不小于10d(d为箍筋直径),箍筋有拉筋的,拉筋要钩住箍筋。

9、柱筋保护层:垫块应绑在柱立筋外皮上,间距一般1000mm左右用塑料垫块卡在外立筋上,以保证主筋保护层厚度的正确。

10、柱顶纵向钢筋锚固要求见图。

四、梁钢筋绑扎

1、绑扎时,首先在主梁模板上按图纸设计要求划好箍筋的间距。

2、主筋穿好箍筋,按已画好的间距逐个分开,固定主筋,穿主筋并套好箍筋,放主梁架立筋、次梁架立筋,隔一定间距将梁底主筋与箍筋绑住(架立筋与箍筋用套扣法绑扎),再绑主筋。主次梁同时配合进行。

3、当梁和柱边平齐时,梁主筋应放置在柱主筋内侧。

4、框架梁箍筋间距为200mm时,加密区的箍筋间距为100mm,梁两端第一个箍筋离柱边50mm,在梁的腰筋(或集中应力)弯起处每侧另加三道箍筋,直径及肢数与梁箍筋相同。

5、箍筋弯钩的叠合处,在梁中应交错绑扎,箍筋弯钩为135度。

6、负弯矩钢筋位置要准确,梁与柱交接处,梁钢筋锚入柱内长度符合要求。

7、主次梁钢筋,要在主筋下垫好垫块,以保证主筋保护层的厚度。

8、搭接长度的末端与钢筋弯曲处的距离,不得小于钢筋直径的10倍,接头不位于构件最大弯矩处。受拉区域内Ⅰ级钢筋绑扎接头的末端应做钩(Ⅱ、Ⅲ级钢筋不做弯钩),搭接处在接头中心和两端扎牢。

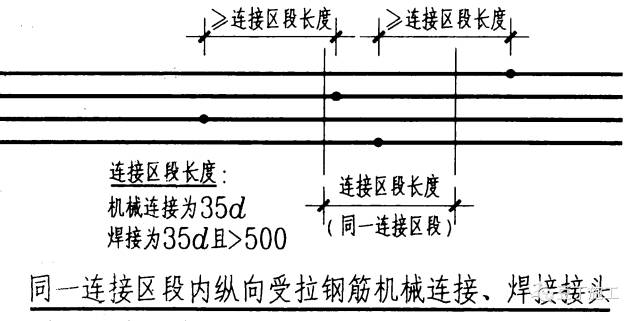

9、接头位置相互错开,在受力钢筋直径35倍区段范围内(且不小于500mm),有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积为受拉区不得超过25%,受压区不得超过50%。

10、梁主筋双排时,用Φ25短钢筋垫在两层钢筋之间,钢筋排距不小于一倍主筋直径。

11、主梁钢筋也可先在楼板模板上绑扎,然后入填,其方法是将主梁需穿次梁的部位稍稍抬高,再在次梁梁口搁两根横杆,把次梁的长钢筋铺在横杆上按箍筋间距划线,套箍筋并按线摆开,抽换横杆、将下部纵向钢筋落入箍筋内,按架立钢筋、弯起钢筋、受力钢筋的顺序和箍筋绑扎,将骨架稍抬起抽出横杆,将梁骨架落入模内(绑扎箍筋时应按要求对柱边梁箍筋间距加密)。

12、框架梁底部保护层使用水泥垫块垫块,框架梁侧面钢筋保护层用梁定位框和塑料垫块结合,每道梁在离梁端600mm和中间部位共设置三个梁定位框。

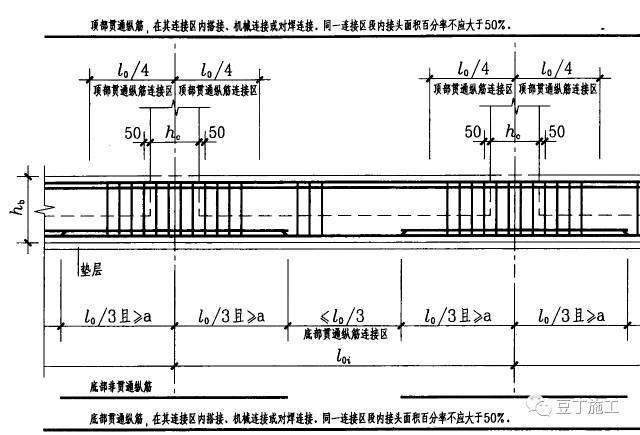

13、各部位框架梁构造见下图:

五、板钢筋绑扎

1、清扫模板上的刨花、碎木、电线管头等杂物,用粉笔在模板上划好主筋,分布筋间距。

2、按画好的间距,先摆受力主筋,后放分布筋,预埋件、电线管、预留孔等及时配合安装。

3、钢筋搭接长度、位置的规定见前述梁钢筋绑扎要求。

4、板筋在支座处的锚固伸至中心,且不少于5d。
