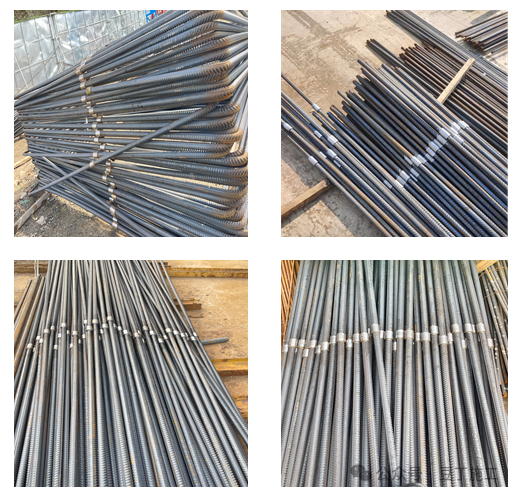

贯彻精细化管理,低成本竞争,其核心目的是在满足钢筋设计规范、图集、图纸要求,确保工程实体质量的前提下,从设计优化、技术创新、现场加工安装、商务对量结算等方面实现施工现场成本管控理念,逐步推进钢筋工程全过程精细化管理,全方位提高钢筋管理水平,推动钢筋管理高质量创效,增强公司低成本竞争能力,促进企业高质量运营。

本文内容依据国家建筑标准设计图集22G101-1,22G101-2,22G101-3、18G901-1、《钢筋机械连接技术规程》JGJ107-2016



1.钢筋接头优化
在满足规范的前提下,直径 16mm以下的钢筋采用绑扎搭接,直径 16mm 及以上的钢筋采用直螺纹套筒连接或电渣压力焊焊接。
2.钢筋代换
在满足施工进度、质量、 效益前提下,利用高强度钢筋代换低强度钢筋,此代换后钢筋量变小,结算时仍按代换前图纸计量。(经设计院同意后实施)
3.现场钢筋余料利用
现场直径 16mm 及以上钢筋余料用直螺纹连接后用于施工中,降低钢筋损耗。

4.使用变径套筒
柱纵筋上层与下层规格型号不一致时,使用变径套筒连接方式,减少钢筋的搭接和锚固,节省钢筋用量。

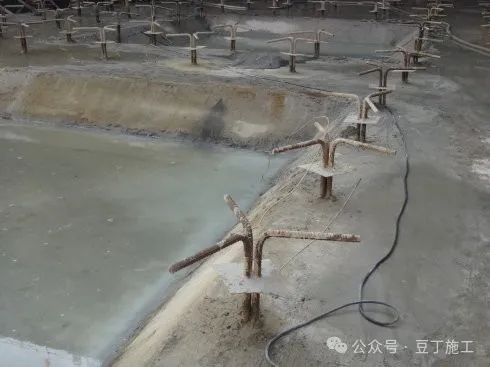

5.基础底板马镫筋形式
筏板马镫筋采用“几”字型马镫筋或“卜” 字型马镫筋布置方案。“卜” 字型马镫筋立杆可以选用角钢(40*3的角钢重量为1.8kg/m;50*3的角钢重量为2.3kg/m)替代,节省钢筋用量,马镫筋上方架立筋替代主筋使用(提前沟通)。





6.梁板式筏型基础梁底方向板筋优化
根据“22G101-3”P76页注 1:当条形基础设有基础梁时,基础底板的分布钢筋在梁宽范围内不设置,如下图所示。







7.筏板高差处钢筋
筏板底标高高差小于150mm时,土方开挖时,将 150mm 的高差取消,混凝土按筏板较低标高整体浇筑,节省钢筋的锚固长度,实现降本增效。(节省钢筋量与混凝土增加量进行成本分析后确定)







8.塔吊基础深化
将塔吊基础的钢筋深化为筏板基础钢筋,塔吊基础内主体钢筋应计入工程结算。(塔吊基础设置止水钢板并保证塔吊基础顶标高与筏板基础顶标高持平)







9.抗浮锚杆钢筋
用抗浮锚杆钢筋代替马镫支撑钢筋,施工时,按照底板上层钢筋直径以及保护层高度控制锚杆弯头的顶标高。

10.筏板钢筋替代墙体定位筋
将剪力墙邻近的筏板面筋代替墙体定位筋节约两根墙体水平筋。







11.独立基础及条基底板配筋长度缩尺10%



根据“22G101-3”P70 页和P78页:当独立基础和条形基础底板长度>2500mm时,除外侧钢筋外,底板配筋长度可取相应方向底板长度的 0.9 倍。



12.筏板底筋在桩承台中布置
人防工程中筏板底筋在桩承台中贯通布置,一般工程应用时锚入桩承台 La E长度即可。







13.相同类别条形基础十字相交时受力钢筋布置
根据“22G101-3”P77页:条形基础受力钢筋横向贯通纵向不贯通布置,非贯通条基受力钢筋伸入贯通条基b/4即可。







14.钢筋保护层厚度大于 5d 和3d时,锚固和搭接长度分别乘以 0.7和0.8的系数



根据图集“22G101-1”锚固及搭接长度表下注3,当锚固长度范围内纵向受力钢筋周边保护层厚度大于 5d 和3d时,锚固和搭接长度分别乘以 0.7和0.8的系数,节省钢筋用量。



15.基础插筋贯通楼层,减少钢筋接头
选用定尺长度较长的钢筋,直接将地下室外墙、柱钢筋由筏板基础插筋伸至上一层楼板,用脚手架进行钢筋固定, 减少钢筋的锚固和搭接工程量。
16.主次梁交叉
依据“18G901-1”P28 页,主次梁交叉时,主梁箍筋高度应减少次梁面筋直径高度,以保证板筋保护层厚度,避免浪费混凝土。
17.基础较厚时墙柱竖向插筋
根据图集22G101-3第64页和66页,基础高度满足墙体插筋锚固长度时,“隔二下一”伸至基础底部;柱插筋可仅将四角纵筋伸至底板钢筋网片上,其余纵筋满足锚固长度即可。







18.筏板柱插筋定位箍筋



筏板基础柱筋锚固时,定位外箍筋固定在筏板面筋上,内箍筋上提至基础标高以上100mm,充当柱起步内箍筋,节省一道内箍筋。



19.梁纵向钢筋连接接头采用Ⅰ级接头
根据“JGJ107-2010”,Ⅰ级接头不受连接位置限制,将 现场12m和9m的钢筋原材直接切头套丝使用,减少浪费。
20.梁二排筋垫铁

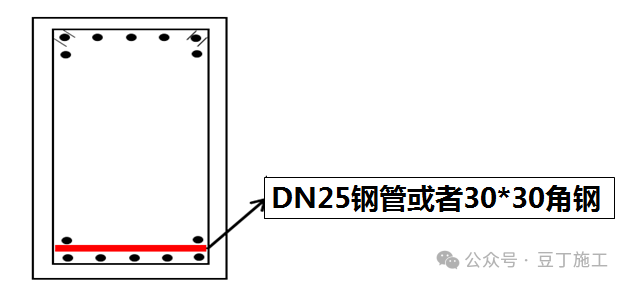

梁下部纵筋存在二排钢筋时,采用DN25钢管或者◣30*30的角钢代替Φ25梁垫铁,节省钢筋。

21.框架梁纵向主筋贯通布置
依据“22G101-1”P89 页框架梁与框架柱节点处: 框架梁纵向钢筋贯通布置,节省钢筋用量。此外,接头均采用I级接头,使接头面积百分率为50%即可,不需要考虑接头位置。
22.板附加钢筋布置
依据“22G101-1”P109 页,板上部附加钢筋取消端部弯钩构造(替代16G101-1,P102页)。





 23.墙板钢筋起步筋间距





24.圆柱箍筋优化
将圆柱分散的拉筋式箍筋改为封闭箍筋,减少箍筋弯钩的数量,以达到节省钢筋的目的。
25.后浇带钢筋
现场钢筋放样在后浇带处贯通布置,省去钢筋搭接。







26.构造柱钢筋优化
构造柱钢筋下料时直接将下部钢筋下料长度计算至梁底增加一个植筋长度,节省钢筋搭接长度和下部加密箍筋,如下图所示。







27.圈梁代替门窗过梁
将圈梁布置在门窗过梁标高处,用 圈梁代替门窗过梁,减少钢筋用量。
