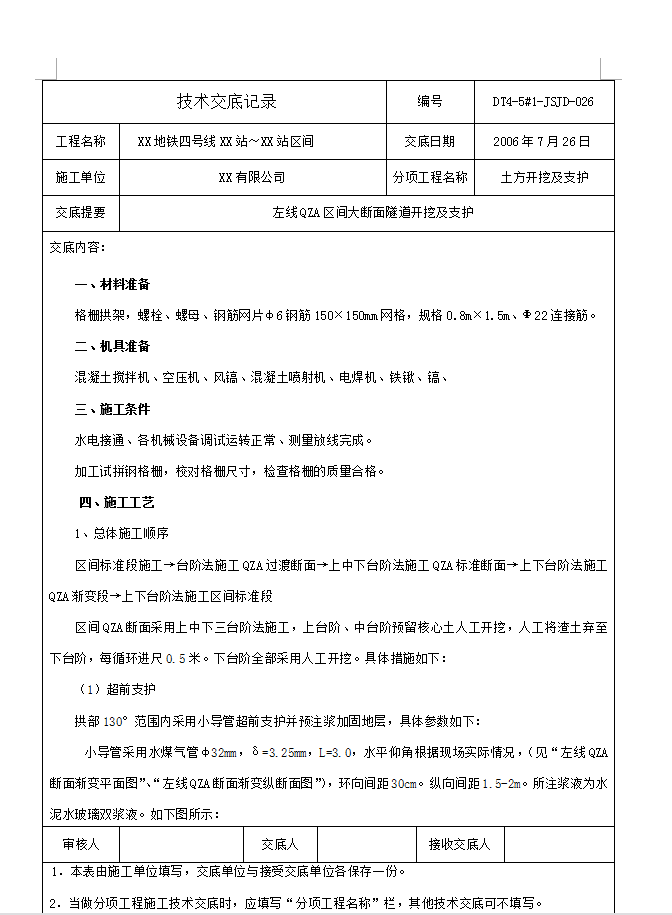

总体施工顺序:区间标准段施工→台阶法施工QZA过渡断面→上中下台阶法施工QZA标准断面→上下台阶法施工QZA渐变段→上下台阶法施工区间标准段,区间QZA断面采用上中下三台阶法施工,上台阶、中台阶预留核心土人工开挖,人工将渣土弃至下台阶,每循环进尺0.5米。下台阶全部采用人工开挖,超前支护:拱部130°范围内采用小导管超前支护并预注浆加固地层,具体参数如下:小导管采用水煤气管φ32mm,δ=3.25mm,L=3.0,水平仰角根据现场实际情况,(见“左线QZA断面渐变平面图”、“左线QZA断面渐变纵断面图”),环向间距30cm。纵向间距1.5-2m。所注浆液为水泥水玻璃双浆液。
