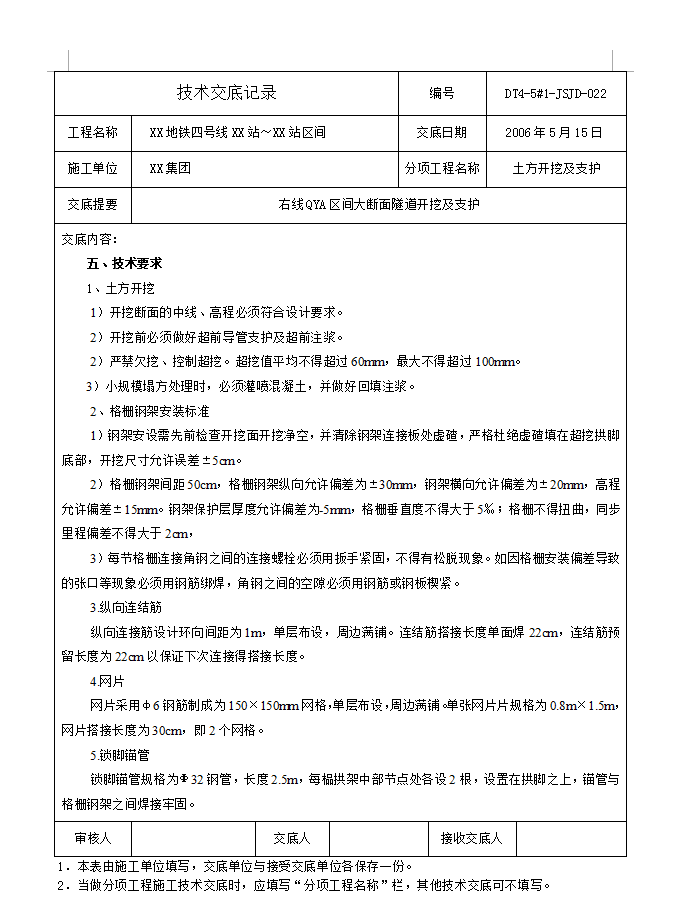

地铁工程右线QYA土方开挖及支护技术交底

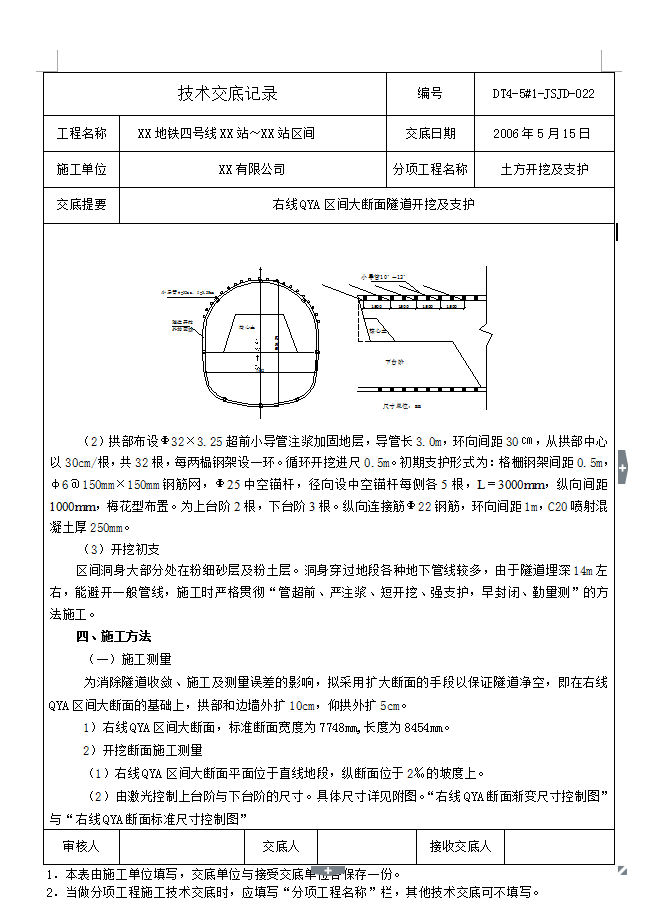

1、总体施工顺序:区间标准段施工→台阶法施工过渡段→台阶法施工QYA标准断面→CRD法施工QYA向QYB渐变段
区间QYA断面采用上下台阶法施工,上台阶预留核心土人工开挖,人工用手推车将渣土弃至下台阶,每循环进尺0.5米。下台阶全部采用人工开挖。具体措施如下:(1)超前支护:拱部130°范围内采用小导管超前支护并预注浆加固地层,具体参数如下:小导管采用水煤气管φ=32mm,δ=3.25mm,L=3.0,水平仰角根据现场实际情况,(见“右线QYA区间大断面渐变平面图”、“右线QYA区间大断面渐变断面图”),环向间距30cm。纵向间距1.5-2m。所注浆液为改性水玻璃浆。
