某隧道工程新技术、新工艺施工组织设计 119P

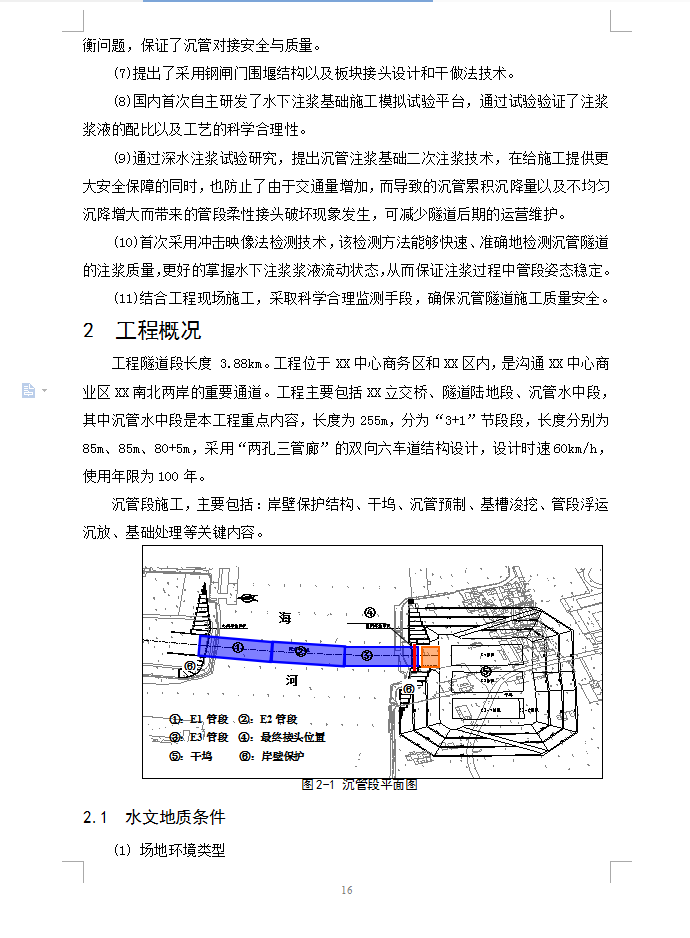

工程隧道段长度 3.88km。工程位于XX中心商务区和XX区内,是沟通XX中心商业区XX南北两岸的重要通道。工程主要包括XX立交桥、隧道陆地段、沉管水中段,其中沉管水中段是本工程重点内容,长度为255m,分为“3+1”节段段,长度分别为85m、85m、80+5m,采用“两孔三管廊”的双向六车道结构设计,设计时速60km/h,使用年限为100年。
沉管段施工,主要包括:岸壁保护结构、干坞、沉管预制、基槽浚挖、管段浮运沉放、基础处理等关键内容。

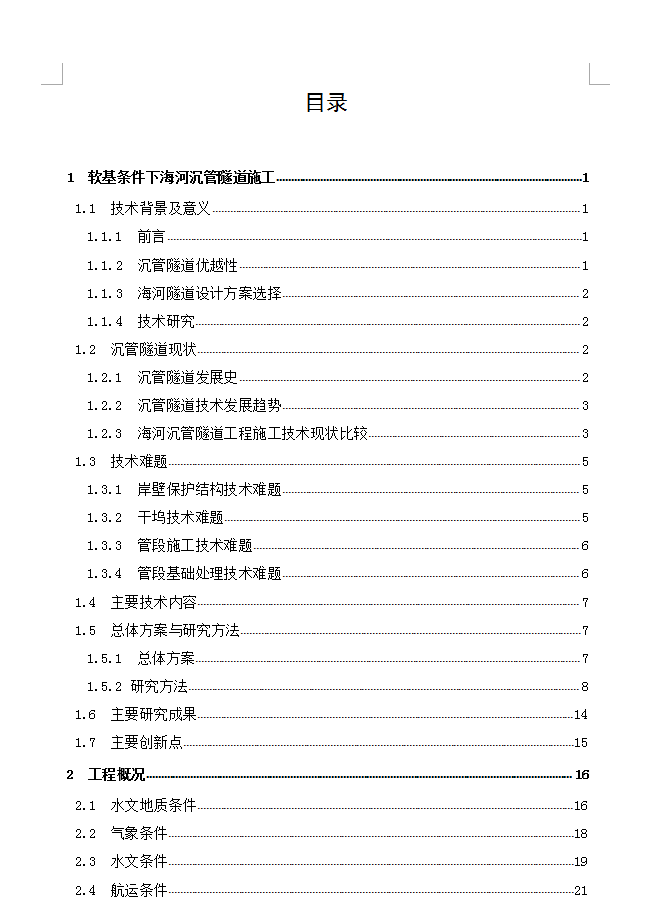

目录
1 软基条件下海河沉管隧道施工...................................................1
1.1 技术背景及意义...................................................1
..........
4.1.5 技术难点解决方案.......................................106
4.1.6 施工效果....................................................114
