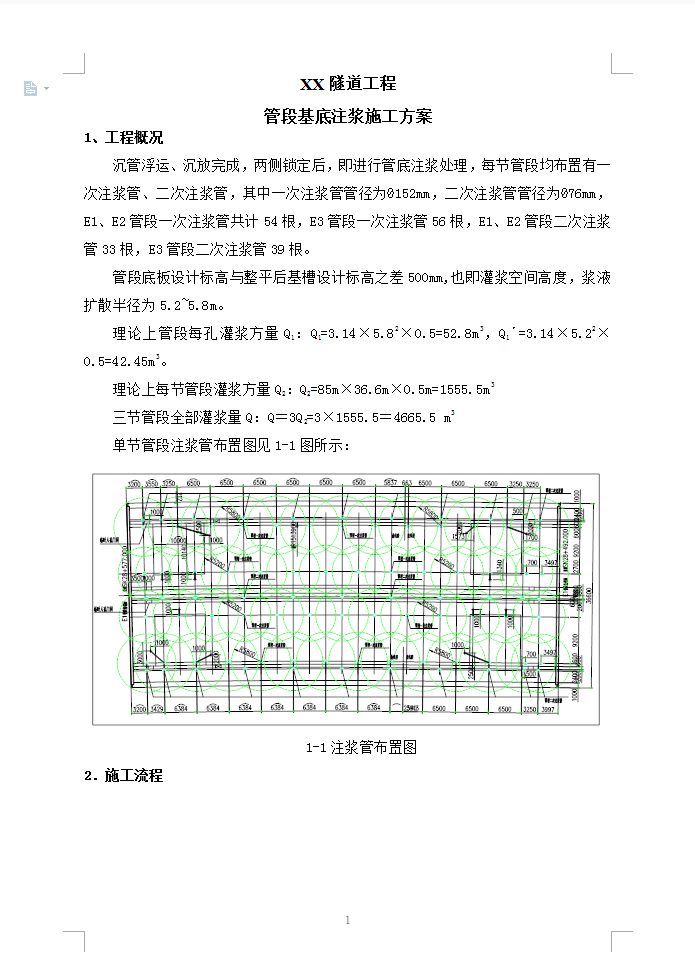

沉管浮运、沉放完成,两侧锁定后,即进行管底注浆处理,每节管段均布置有一次注浆管、二次注浆管,其中一次注浆管管径为Ø152mm,二次注浆管管径为Ø76mm,E1、E2管段一次注浆管共计54根,E3管段一次注浆管56根,E1、E2管段二次注浆管33根,E3管段二次注浆管39根。管段底板设计标高与整平后基槽设计标高之差500mm,也即灌浆空间高度,浆液扩散半径为5.2~5.8m。理论上管段每孔灌浆方量Q1:Q1=3.14×5.82×0.5=52.8m3,Q1′=3.14×5.22×0.5=42.45m3。 理论上每节管段灌浆方量Q2:Q2=85m×36.6m×0.5m=1555.5m3,三节管段全部灌浆量Q:Q=3Q2=3×1555.5=4665.5 m3
