沉管隧道管段预制方案 77P

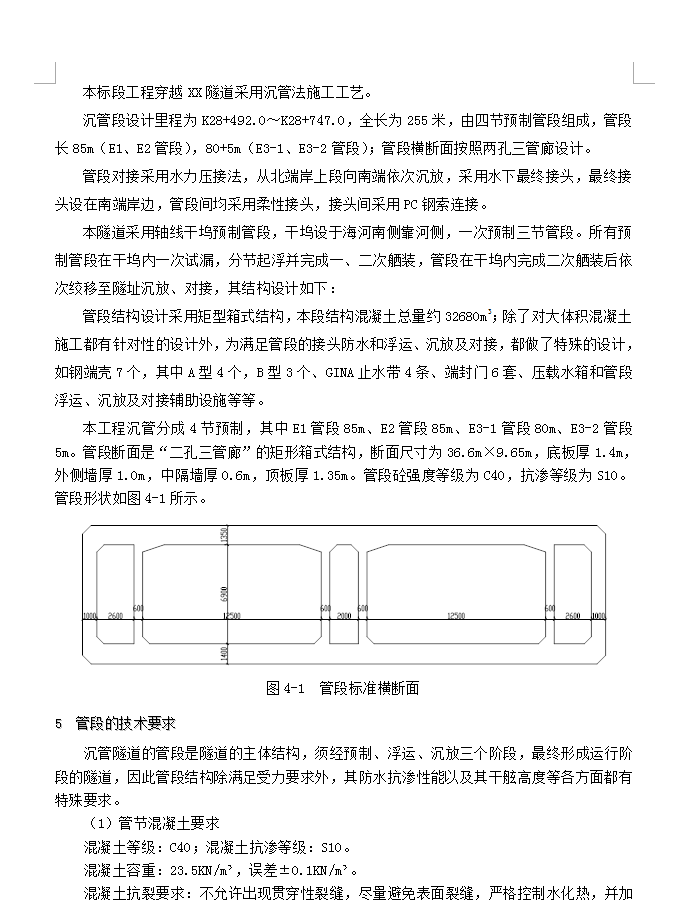

本标段工程穿越XX隧道采用沉管法施工工艺。沉管段设计里程为K28+492.0~K28+747.0,全长为255米,由四节预制管段组成,管段长85m(E1、E2管段),80+5m(E3-1、E3-2管段);管段横断面按照两孔三管廊设计。

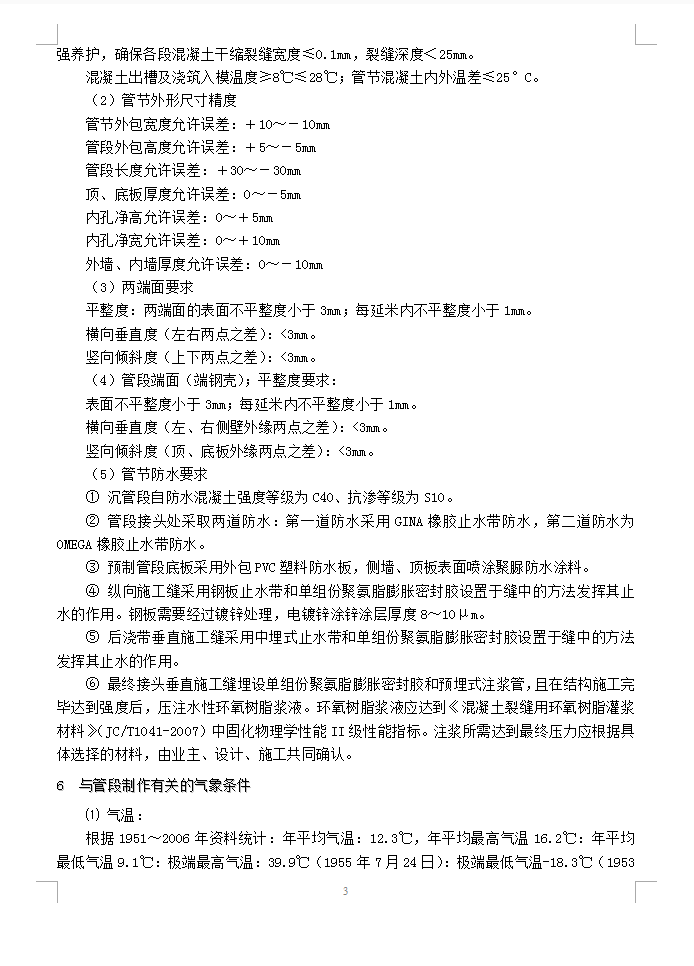

管段对接采用水力压接法,从北端岸上段向南端依次沉放,采用水下最终接头,最终接头设在南端岸边,管段间均采用柔性接头,接头间采用PC钢索连接。本隧道采用轴线干坞预制管段,干坞设于海河南侧靠河侧,一次预制三节管段。所有预制管段在干坞内一次试漏,分节起浮并完成一、二次舾装,管段在干坞内完成二次舾装后依次绞移至隧址沉放、对接,其结构设计如下:管段结构设计采用矩型箱式结构,本段结构混凝土总量约32680m3;除了对大体积混凝土施工都有针对性的设计外,为满足管段的接头防水和浮运、沉放及对接,都做了特殊的设计,如钢端壳7个,其中A型4个,B型3个、GINA止水带4条、端封门6套、压载水箱和管段浮运、沉放及对接辅助设施等等。

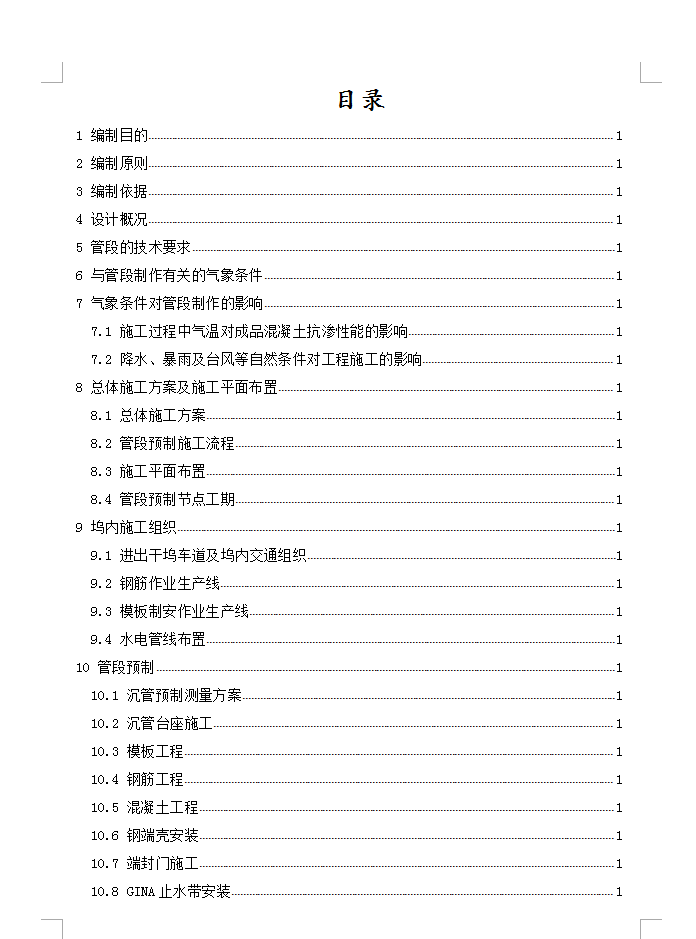

目录
1 编制目的..........................................................1
2 编制原则............................................1
3 编制依据...................................................1
..........
12.1 安全保证措施............................................1
12.2 质量保证措施................................................1
12.3 文明施工、环境保护措施....................................1
