您当前位置:首页 » 路桥工程 » 隧道工程
隧道背后填充注浆的施工方法技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-15
  • 资料类型:RAR
  • 资料大小:9.14 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
隧道背后填充注浆的施工方法技术交底

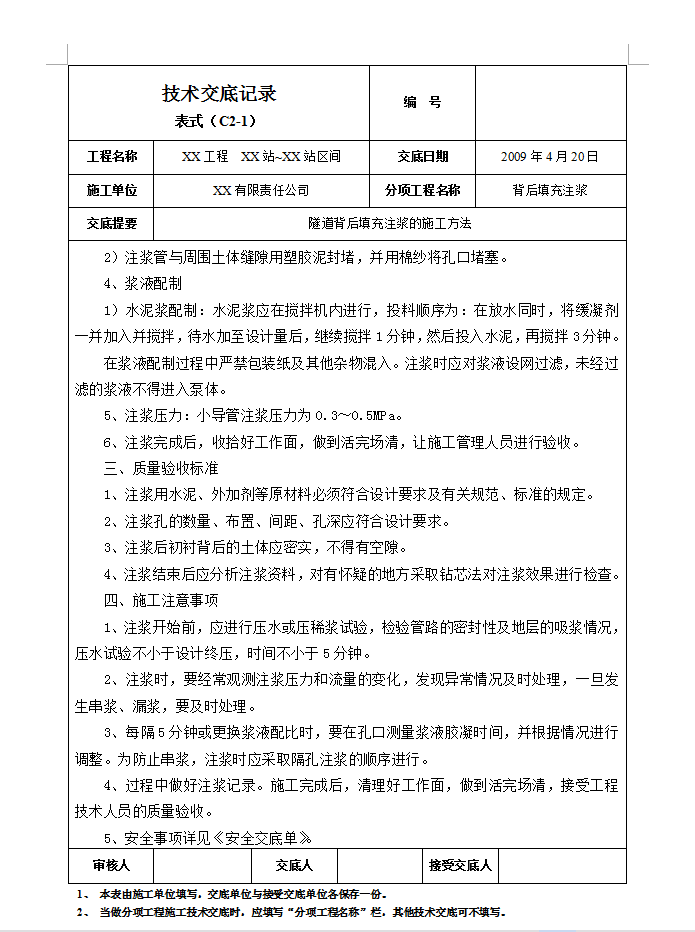

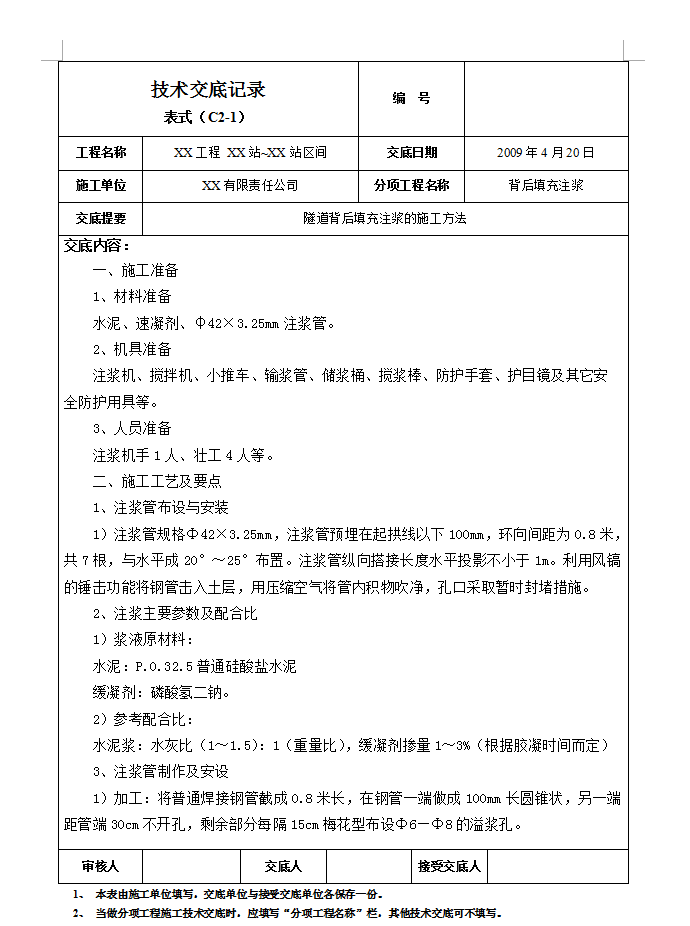

施工工艺及要点:1、注浆管布设与安装:1)注浆管规格Φ42×3.25mm,注浆管预埋在起拱线以下100mm,环向间距为0.8米,共7根,与水平成20°~25°布置。注浆管纵向搭接长度水平投影不小于1m。利用风镐的锤击功能将钢管击入土层,用压缩空气将管内积物吹净,孔口采取暂时封堵措施。2、注浆主要参数及配合比:1)浆液原材料:
水泥:P.O.32.5普通硅酸盐水泥缓凝剂:磷酸氢二钠。2)参考配合比:水泥浆:水灰比(1~1.5):1(重量比),缓凝剂掺量1~3%(根据胶凝时间而定)3、注浆管制作及安设:1)加工:将普通焊接钢管截成0.8米长,在钢管一端做成100mm长圆锥状,另一端距管端30cm不开孔,剩余部分每隔15cm梅花型布设Φ6—Φ8的溢浆孔。
资料截图
  • 隧道背后填充注浆的施工方法技术交底
  • 隧道背后填充注浆的施工方法技术交底
