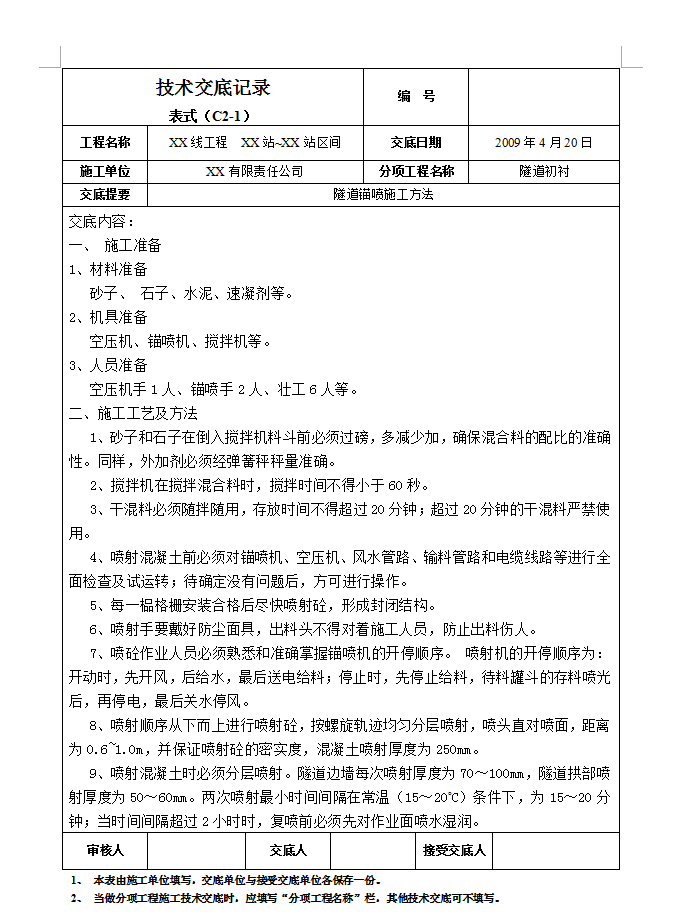

施工工艺及方法:1、砂子和石子在倒入搅拌机料斗前必须过磅,多减少加,确保混合料的配比的准确性。同样,外加剂必须经弹簧秤秤量准确。2、搅拌机在搅拌混合料时,搅拌时间不得小于60秒。3、干混料必须随拌随用,存放时间不得超过20分钟;超过20分钟的干混料严禁使用。4、喷射混凝土前必须对锚喷机、空压机、风水管路、输料管路和电缆线路等进行全面检查及试运转;待确定没有问题后,方可进行操作。5、每一榀格栅安装合格后尽快喷射砼,形成封闭结构。6、喷射手要戴好防尘面具,出料头不得对着施工人员,防止出料伤人。7、喷砼作业人员必须熟悉和准确掌握锚喷机的开停顺序。 喷射机的开停顺序为:开动时,先开风,后给水,最后送电给料;停止时,先停止给料,待料罐斗的存料喷光后,再停电,最后关水停风。8、喷射顺序从下而上进行喷射砼,按螺旋轨迹均匀分层喷射,喷头直对喷面,距离为0.6~1.0m,并保证喷射砼的密实度,混凝土喷射厚度为250mm。
9、喷射混凝土时必须分层喷射。隧道边墙每次喷射厚度为70~100mm,隧道拱部喷射厚度为50~60mm。两次喷射最小时间间隔在常温(15~20oC)条件下,为15~20分钟;当时间间隔超过2小时时,复喷前必须先对作业面喷水湿润。
