隧道工程横通道侧墙、拱顶砼模板脚手架搭拆技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-15
  • 资料类型:RAR
  • 资料大小:124 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

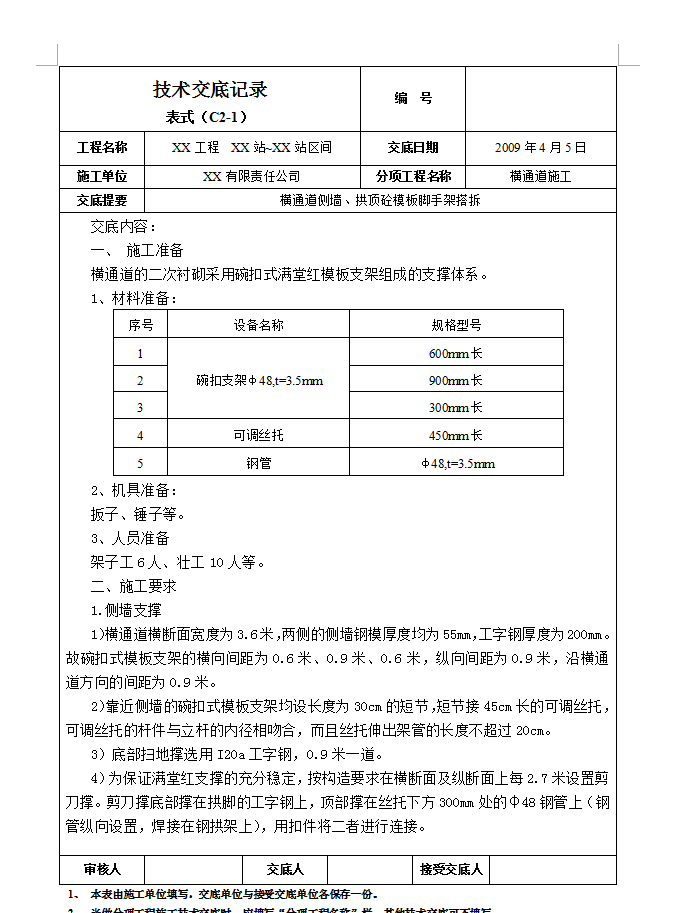

隧道工程横通道侧墙、拱顶砼模板脚手架搭拆技术交底

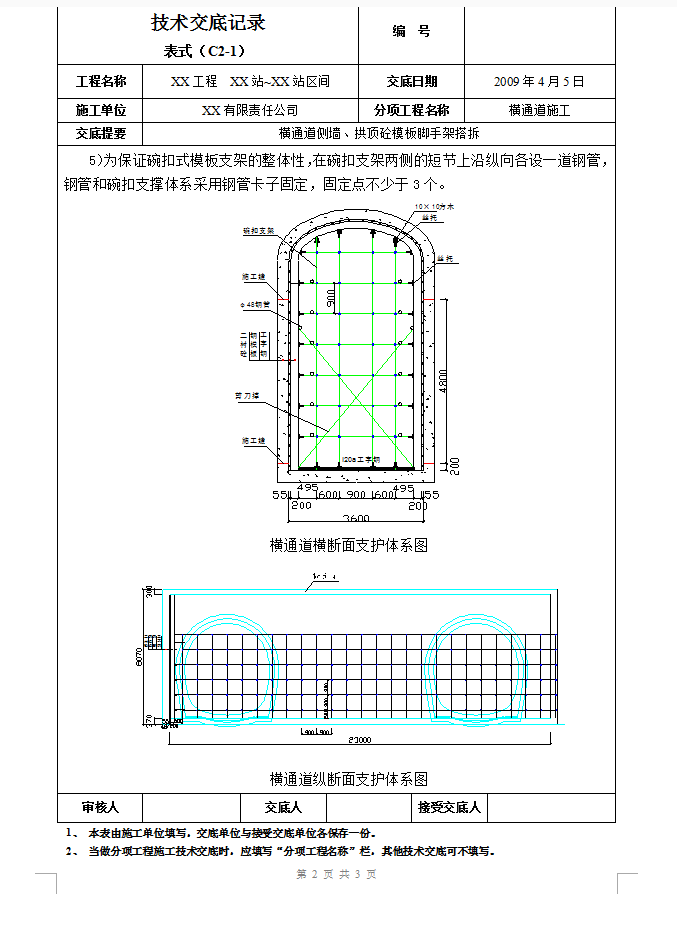

施工要求:1.侧墙支撑:1)横通道横断面宽度为3.6米,两侧的侧墙钢模厚度均为55mm,工字钢厚度为200mm。故碗扣式模板支架的横向间距为0.6米、0.9米、0.6米,纵向间距为0.9米,沿横通道方向的间距为0.9米。2)靠近侧墙的碗扣式模板支架均设长度为30cm的短节,短节接45cm长的可调丝托,可调丝托的杆件与立杆的内径相吻合,而且丝托伸出架管的长度不超过20cm。3)底部扫地撑选用I20a工字钢,0.9米一道。4)为保证满堂红支撑的充分稳定,按构造要求在横断面及纵断面上每2.7米设置剪刀撑。剪刀撑底部撑在拱脚的工字钢上,顶部撑在丝托下方300mm处的φ48钢管上(钢管纵向设置,焊接在钢拱架上),用扣件将二者进行连接。
