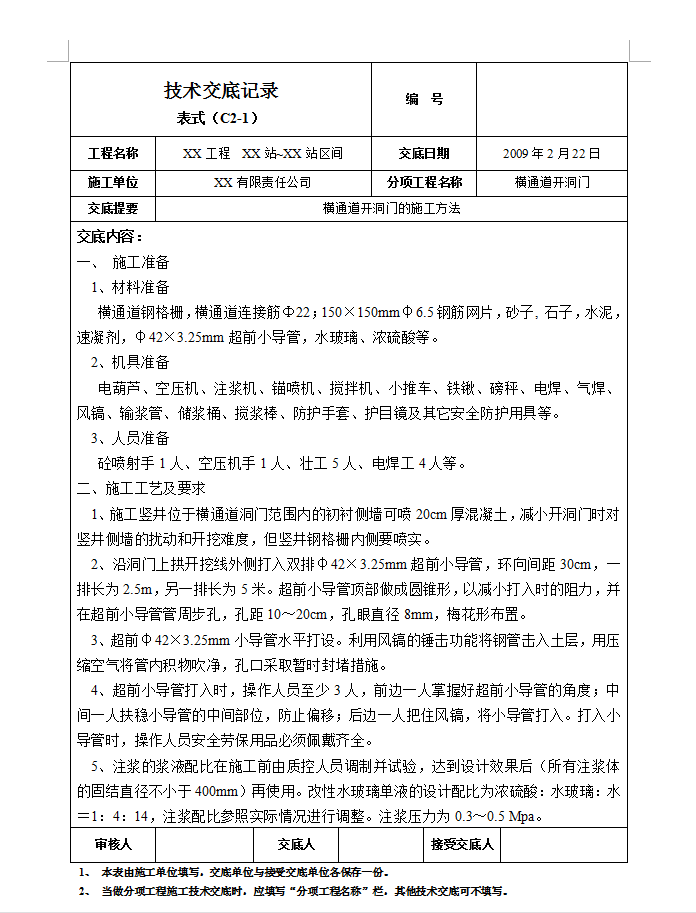

隧道工程横通道开洞门施工技术交底
施工工艺及要求:1、施工竖井位于横通道洞门范围内的初衬侧墙可喷20cm厚混凝土,减小开洞门时对竖井侧墙的扰动和开挖难度,但竖井钢格栅内侧要喷实。2、沿洞门上拱开挖线外侧打入双排φ42×3.25mm超前小导管,环向间距30cm,一排长为2.5m,另一排长为5米。超前小导管顶部做成圆锥形,以减小打入时的阻力,并在超前小导管管周步孔,孔距10~20cm,孔眼直径8mm,梅花形布置。 3、超前φ42×3.25mm小导管水平打设。利用风镐的锤击功能将钢管击入土层,用压缩空气将管内积物吹净,孔口采取暂时封堵措施。4、超前小导管打入时,操作人员至少3人,前边一人掌握好超前小导管的角度;中间一人扶稳小导管的中间部位,防止偏移;后边一人把住风镐,将小导管打入。打入小导管时,操作人员安全劳保用品必须佩戴齐全。5、注浆的浆液配比在施工前由质控人员调制并试验,达到设计效果后(所有注浆体的固结直径不小于400mm)再使用。改性水玻璃单液的设计配比为浓硫酸:水玻璃:水=1:4:14,注浆配比参照实际情况进行调整。注浆压力为0.3~0.5 Mpa。
