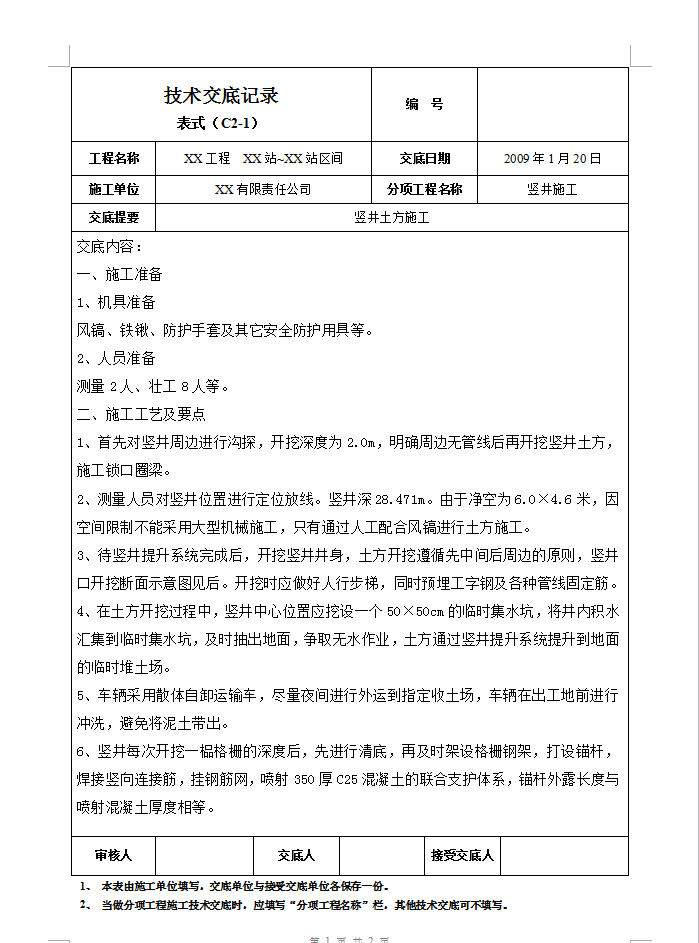

隧道工程竖井土方施工技术交底
施工工艺及要点:1、首先对竖井周边进行沟探,开挖深度为2.0m,明确周边无管线后再开挖竖井土方,施工锁口圈梁。2、测量人员对竖井位置进行定位放线。竖井深28.471m。由于净空为6.0×4.6米,因空间限制不能采用大型机械施工,只有通过人工配合风镐进行土方施工。3、待竖井提升系统完成后,开挖竖井井身,土方开挖遵循先中间后周边的原则,竖井口开挖断面示意图见后。开挖时应做好人行步梯,同时预埋工字钢及各种管线固定筋。4、在土方开挖过程中,竖井中心位置应挖设一个50×50cm的临时集水坑,将井内积水汇集到临时集水坑,及时抽出地面,争取无水作业,土方通过竖井提升系统提升到地面的临时堆土场。5、车辆采用散体自卸运输车,尽量夜间进行外运到指定收土场,车辆在出工地前进行冲洗,避免将泥土带出。
