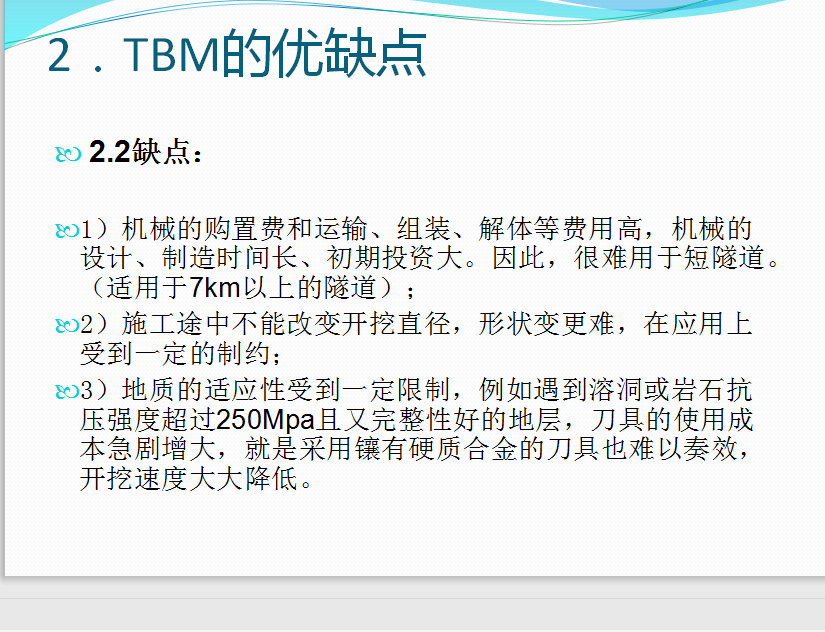

TBM-盾构施工技术及风险管理 52p
开挖作业能连续进行。因此,施工速度快,工期得以缩短。特别是在稳定的围岩中长距离施工时,其特征尤为明显;没有钻爆法那样对围岩造成大的冲击,对围岩的扰动小,几乎不产生松驰、崩塌的危险,可以减少支护工作量。此外,超挖小,衬砌也省; 开挖表面光滑,在水工隧洞,后衬砌区间的阻力小;震动、噪音小,对周围的居民和结构物的影响小;因机械化施工,安全,作业人员少。可在防护棚内进行刀具的更换,密闭式的操作室,高性能的集尘器的应用,使作业环境有了较大的改善;施工受天气状况和气候条件影响小;地表占地面积小,施工占地和征地费用少。
