您当前位置:首页 » 路桥工程 » 隧道工程
地铁施工工程之盾构施工应急预案 22p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-08-04
  • 资料类型:RAR
  • 资料大小:72.7 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
地铁施工工程之盾构施工应急预案 22p

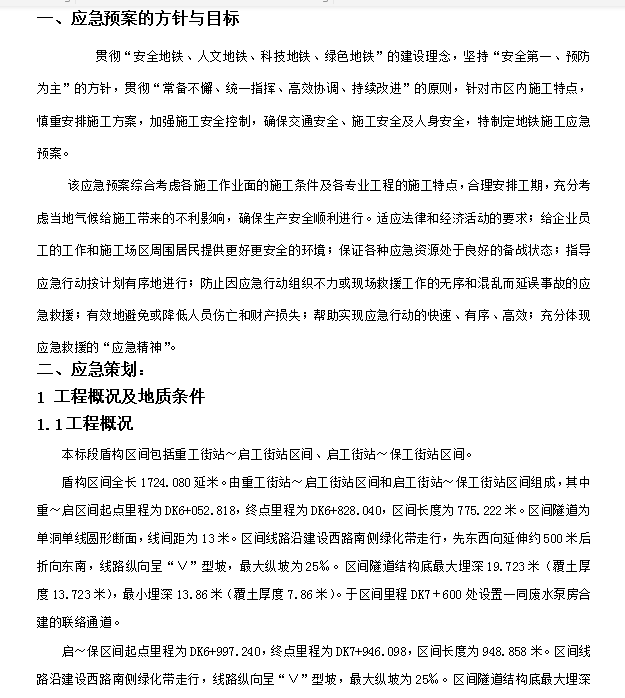

盾构区间全长1724.080延米。由xxx站~xx站区间和xx站~xx站区间组成,其中重~启区间起点里程为xx,终点里程为xx,区间长度为775.222米。区间隧道为单洞单线圆形断面,线间距为13米。区间线路沿建设西路南侧绿化带走行,先东西向延伸约500米后折向东南,线路纵向呈“∨”型坡,最大纵坡为25‰。区间隧道结构底最大埋深19.723米(覆土厚度13.723米),最小埋深13.86米(覆土厚度7.86米)。于区间里程DK7+600处设置一同废水泵房合建的联络通道。
资料截图
  • 地铁施工工程之盾构施工应急预案 22p
  • 地铁施工工程之盾构施工应急预案 22p
