您当前位置:首页 » 路桥工程 » 隧道工程
地铁BT项目施工项目前期策划书 31p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-08-04
  • 资料类型:RAR
  • 资料大小:18.1 MB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
地铁BT项目施工项目前期策划书 31p

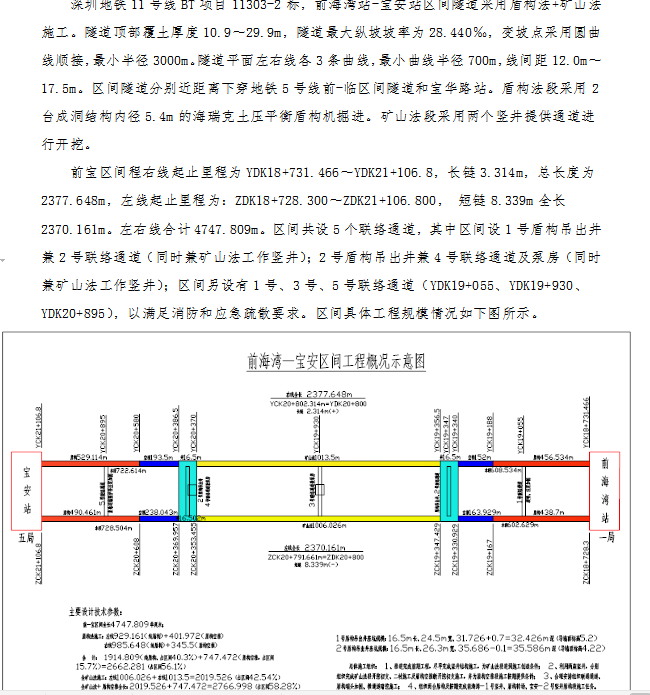

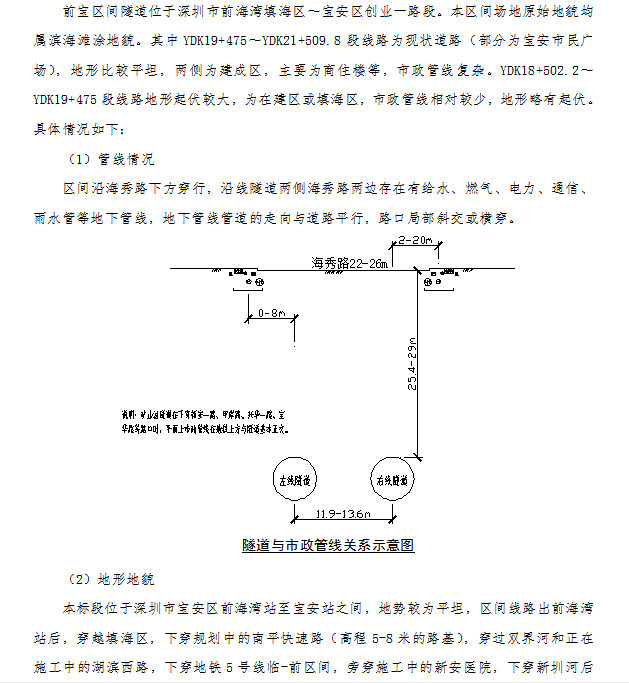

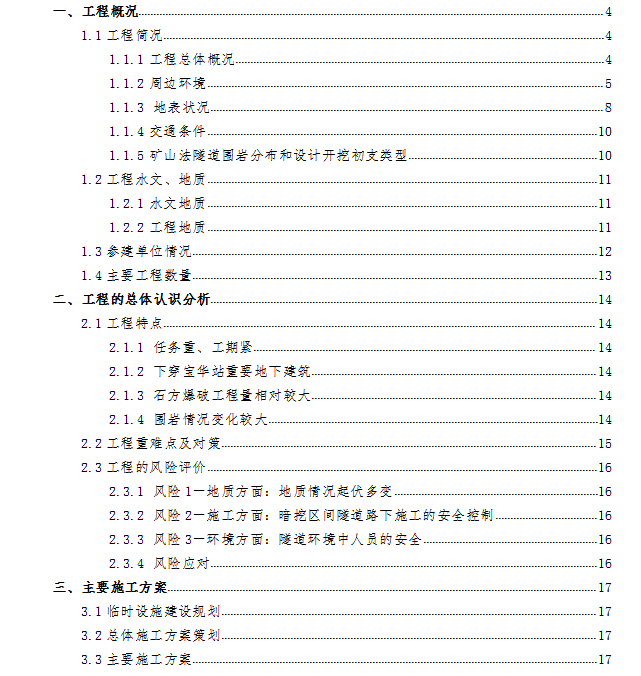

xx地铁11号线BT项目11303-2标,xx站xx站区间隧道采用盾构法+矿山法施工。隧道顶部覆土厚度10.9~29.9m,隧道最大纵坡坡率为28.440‰,变坡点采用圆曲线顺接,最小半径3000m。隧道平面左右线各3条曲线,最小曲线半径700m,线间距12.0m~17.5m。区间隧道分别近距离下穿地铁5号线前-临区间隧道和宝华路站。盾构法段采用2台成洞结构内径5.4m的海瑞克土压平衡盾构机掘进。矿山法段采用两个竖井提供通道进行开挖。
资料截图
  • 地铁BT项目施工项目前期策划书 31p
  • 地铁BT项目施工项目前期策划书 31p
  • 地铁BT项目施工项目前期策划书 31p
