顶管施工方案及质量保证措施 16p

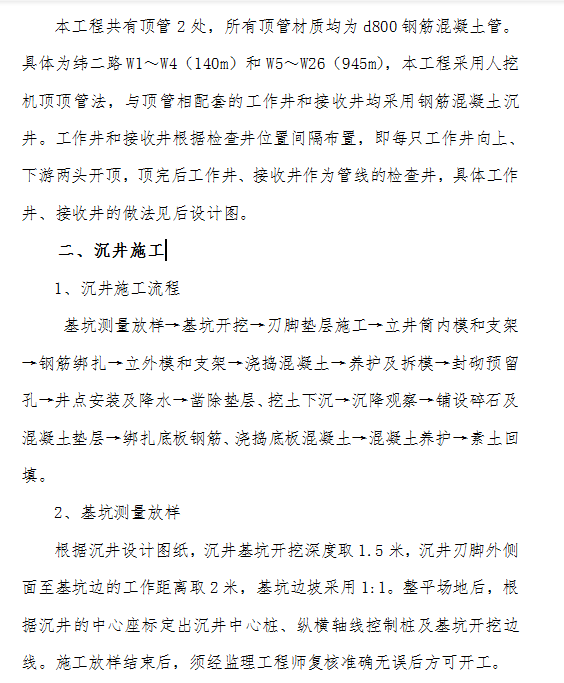

本工程共有顶管2处,所有顶管材质均为d800钢筋混凝土管。具体为纬二路W1~W4(140m)和W5~W26(945m),本工程采用人挖机顶顶管法,与顶管相配套的工作井和接收井均采用钢筋混凝土沉井。工作井和接收井根据检查井位置间隔布置,即每只工作井向上、下游两头开顶,顶完后工作井、接收井作为管线的检查井,具体工作井、接收井的做法见后设计图。
