引水隧洞与临时设施施工方案 62
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-08-11
  • 资料类型:RAR
  • 资料大小:89.9 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

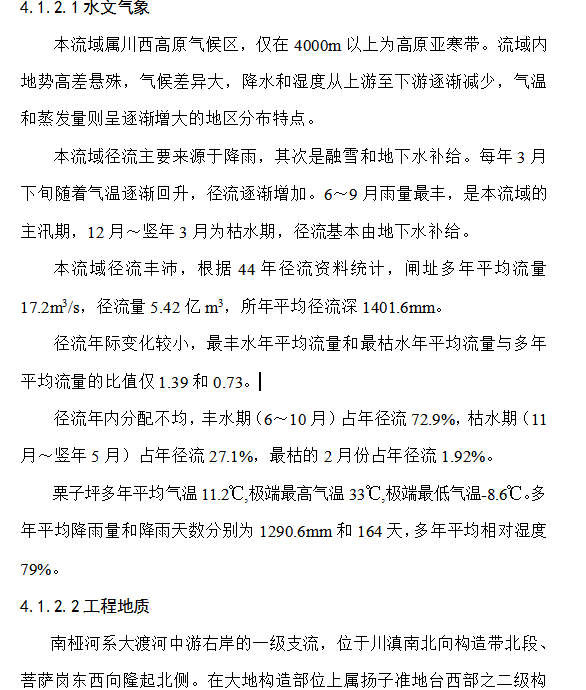

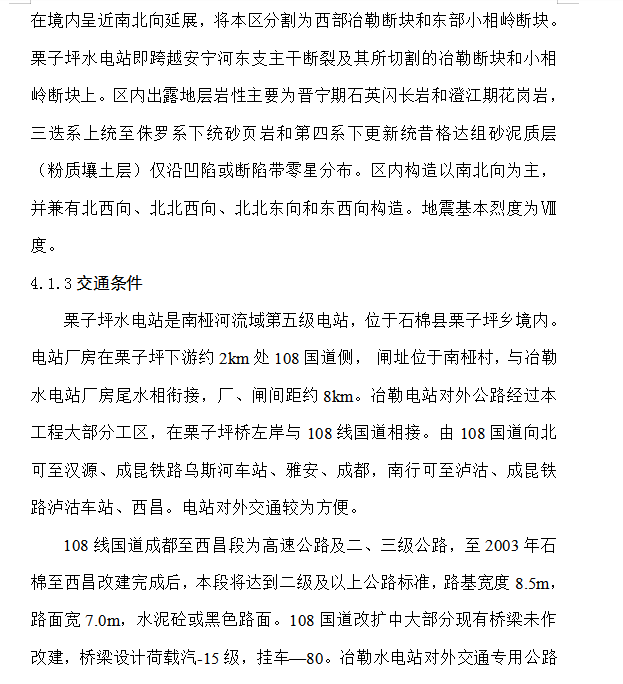

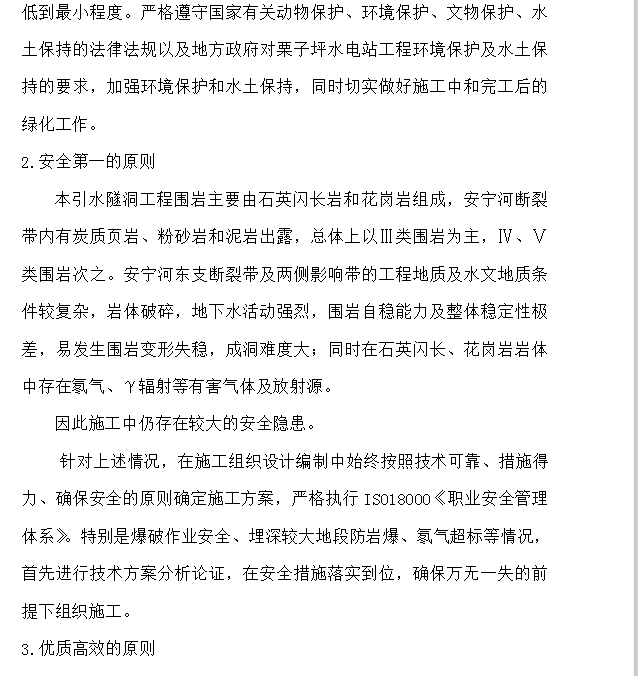

引水隧洞与临时设施施工方案 62
本流域属川西高原气候区,仅在4000m以上为高原亚寒带。流域内地势高差悬殊,气候差异大,降水和湿度从上游至下游逐渐减少,气温和蒸发量则呈逐渐增大的地区分布特点。本流域径流主要来源于降雨,其次是融雪和地下水补给。每年3月下旬随着气温逐渐回升,径流逐渐增加。6~9月雨量最丰,是本流域的主汛期,12月~竖年3月为枯水期,径流基本由地下水补给。
