您当前位置:首页 » 路桥工程 » 隧道工程
市政工程钢筋混凝土管顶管施工技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-05
  • 资料类型:RAR
  • 资料大小:34.5 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
市政工程钢筋混凝土管顶管施工技术交底
适用范围
适用于钢筋混凝土管顶管施工。
1.7.2 施工准备
1.7.2.1 技术准备
1. 测量交接桩完成,并对控制点、坐标点、水准点进行校测,拴桩、补桩等工作已完成。
2. 顶管施工前,已认真审核图纸,组织图纸会审。编制施工方案,报有关单位审批,并做好技术交底。
3. 通过沿线调查研究,结合现场地形及交通运输、水源、电源、排水条件,已制定出相应的技术措施。
1.7.2.2 材料要求
1. 钢筋混凝土成品管材:分为钢筋混凝土企口管和双插口式两种,其品种、规格、外观质量、强度等级必须符合设计要求,并具有出厂合格证及试验报告单。
2. 橡胶垫应符合设计要求,具有出厂合格证。
3. 其他材料:钢套环、密封胶、油麻、石棉、膨胀剂、水泥(少量)等,其质量应符合有关规定要求,水泥、膨胀剂应有产品合格证和出厂检验报告,进场后应取样试验合格。
1.7.2.3 机具设备
1. 主要设备:顶镐、液压油泵、卷扬机、滑轮、压浆泵、电焊机、气焊设备等。
2. 辅助设备:吊管架、工作平台、棚架、触变泥浆设备、横铁、立铁、顶铁、导轨、测量仪器等。
3. 工具:铁锹、水平尺、钢尺、锤球、小线、出土小车等。

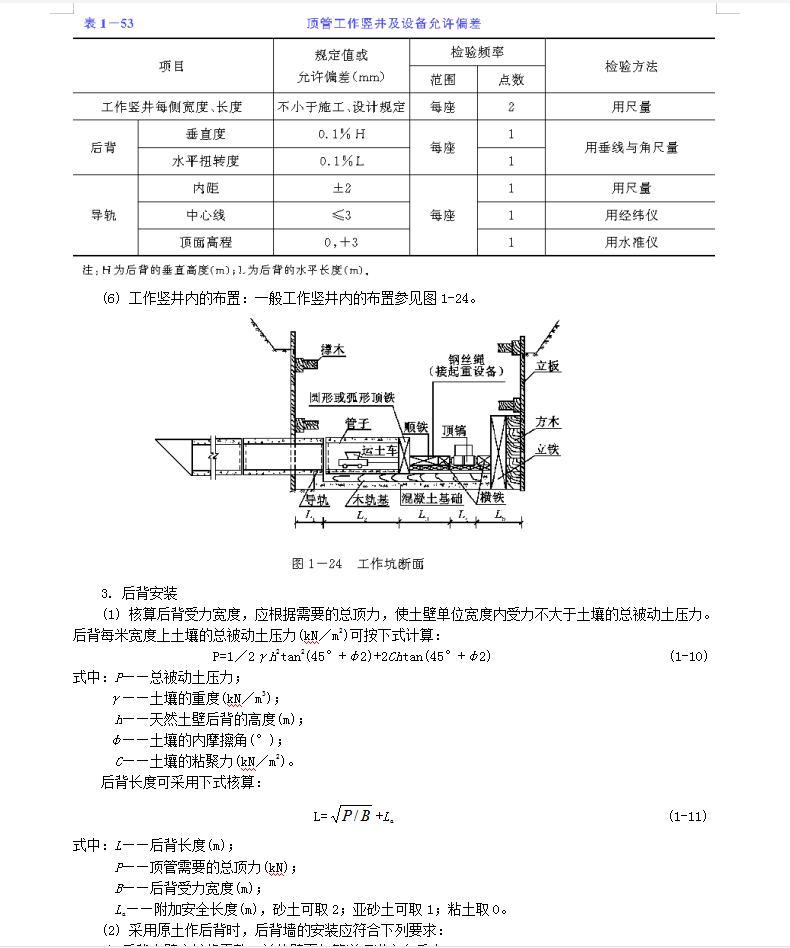

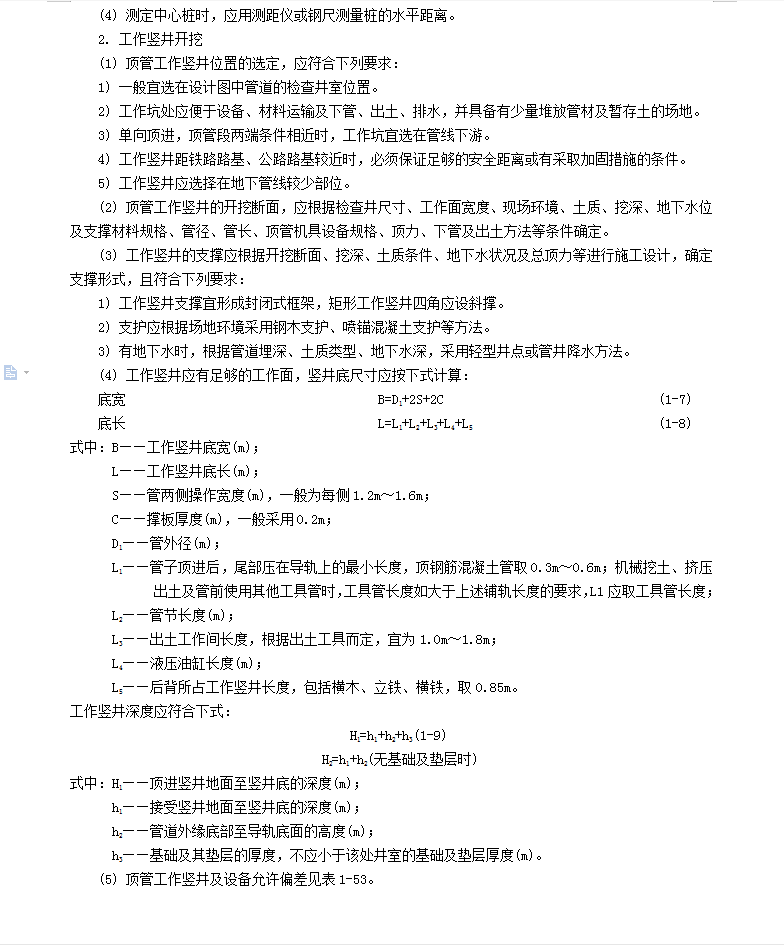

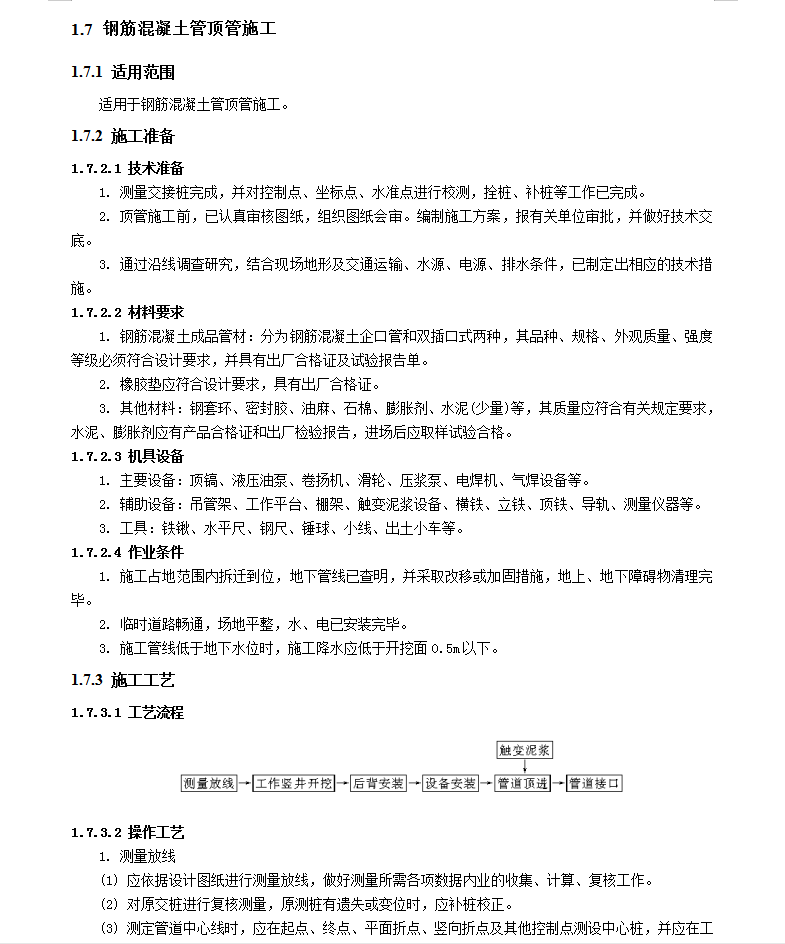

资料截图
  • 市政工程钢筋混凝土管顶管施工技术交底
  • 市政工程钢筋混凝土管顶管施工技术交底
  • 市政工程钢筋混凝土管顶管施工技术交底
