大中山隧道设计设置双侧水沟电缆槽,靠二衬边墙侧为电缆槽,靠隧道中心一侧为水沟。沟槽采用C30模筑混凝土浇筑,沟糟间侧壁墙中配置钢筋(HPB300φ10,横向配置钢筋其纵向间距20cm双层;纵向配筋也是双层的,共12根)。沟槽与二村间侧壁墙设植筋锚固(HRB400Φ16)。混凝土浇筑前确保防排水设施畅通,确保二衬施工时所预留的电器预留槽及预埋管道畅通。为保证电缆槽、水沟施工质量,模板采用钢制定型模板,首段应在洞内选二衬一侧,长约12米施工,并作为试验段。

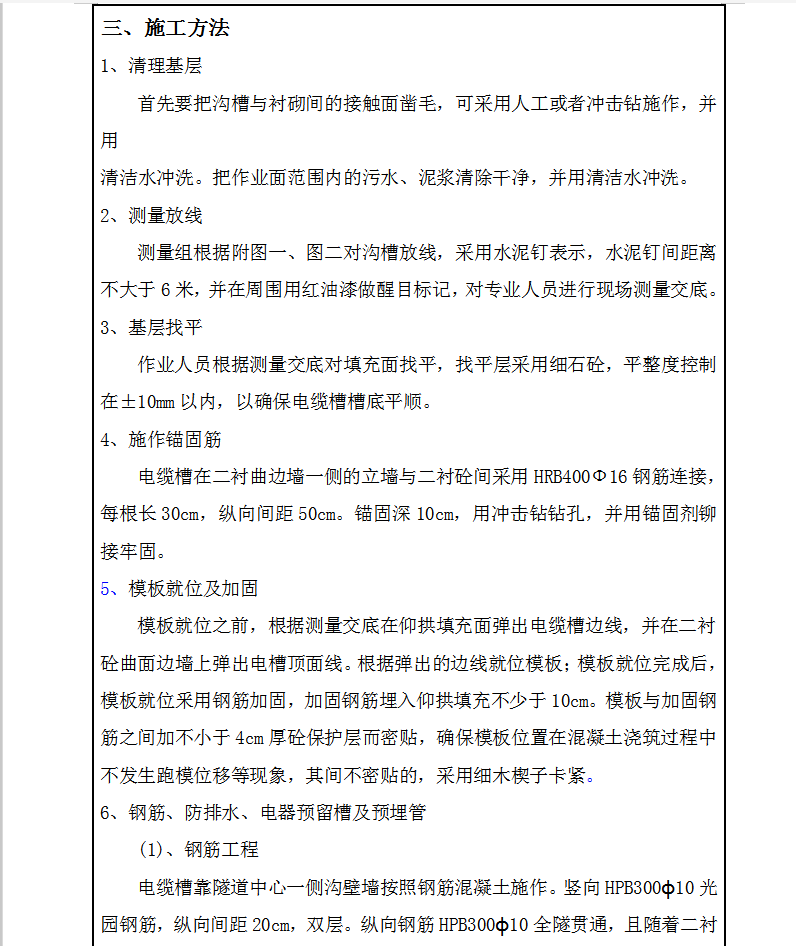

三、施工方法
1、清理基层
首先要把沟槽与衬砌间的接触面凿毛,可采用人工或者冲击钻施作,并用
清洁水冲洗。把作业面范围内的污水、泥浆清除干净,并用清洁水冲洗。
2、测量放线
测量组根据附图一、图二对沟槽放线,采用水泥钉表示,水泥钉间距离不大于6米,并在周围用红油漆做醒目标记,对专业人员进行现场测量交底。
3、基层找平
作业人员根据测量交底对填充面找平,找平层采用细石砼,平整度控制在±10mm以内,以确保电缆槽槽底平顺。
4、施作锚固筋
电缆槽在二衬曲边墙一侧的立墙与二衬砼间采用HRB400Ф16钢筋连接,每根长30cm,纵向间距50cm。锚固深10cm,用冲击钻钻孔,并用锚固剂铆接牢固。
