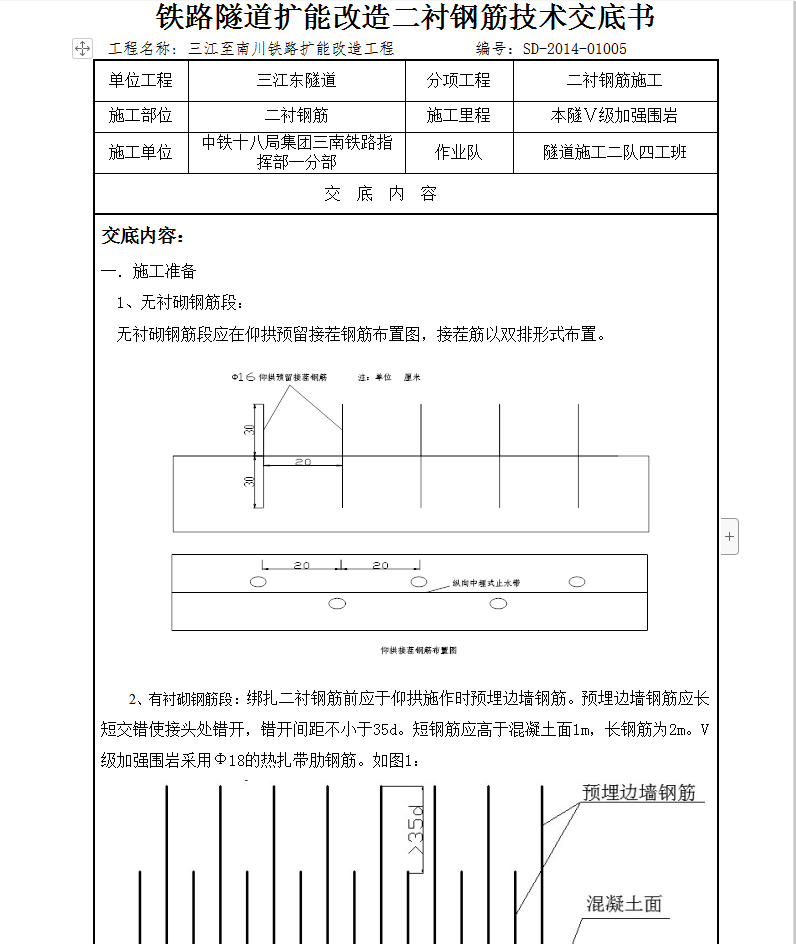

一.施工准备
1、无衬砌钢筋段:
无衬砌钢筋段应在仰拱预留接茬钢筋布置图,接茬筋以双排形式布置。
2、有衬砌钢筋段:绑扎二衬钢筋前应于仰拱施作时预埋边墙钢筋。预埋边墙钢筋应长短交错使接头处错开,错开间距不小于35d。短钢筋应高于混凝土面1m,长钢筋为2m。V级加强围岩采用Ф18的热扎带肋钢筋。
二、二衬钢筋绑扎:

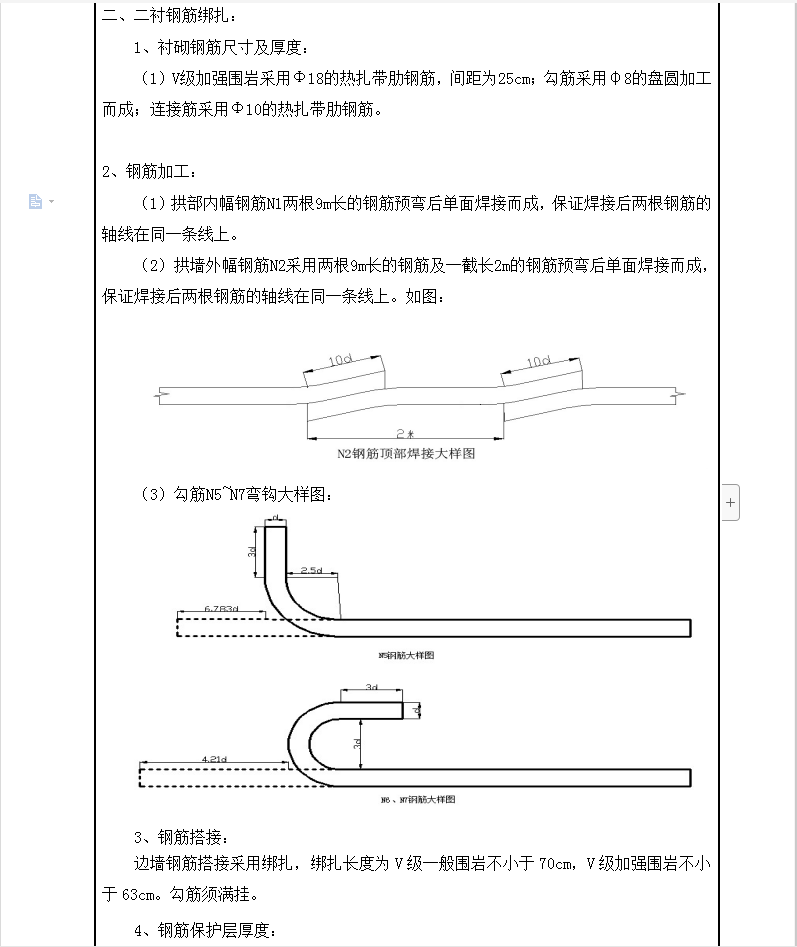

1、衬砌钢筋尺寸及厚度:
(1)V级加强围岩采用Ф18的热扎带肋钢筋,间距为25cm;勾筋采用φ8的盘圆加工而成;连接筋采用Ф10的热扎带肋钢筋。
2、钢筋加工:
(1)拱部内幅钢筋N1两根9m长的钢筋预弯后单面焊接而成,保证焊接后两根钢筋的轴线在同一条线上。
(2)拱墙外幅钢筋N2采用两根9m长的钢筋及一截长2m的钢筋预弯后单面焊接而成,保证焊接后两根钢筋的轴线在同一条线上。
